弋陽高新區2018年部分重點在建項目進展周報(8.18-8.24)
【字體:? ?

本 期 項 目

1.泰山石膏項目;

2.煌朝新材項目;

3.擴區調區基建項目;

4.熔巖汽配項目;

5.和合家居項目;

6.康恩貝二期項目;

7.工業標準廠房項目;

8.巴頓環保科技項目;

9.萬華板業項目;

10.科技創業園二期項目;

11.永奔機電項目;

12.中科偉通項目;

13.利特雅工貿項目;

項目進展周報

1

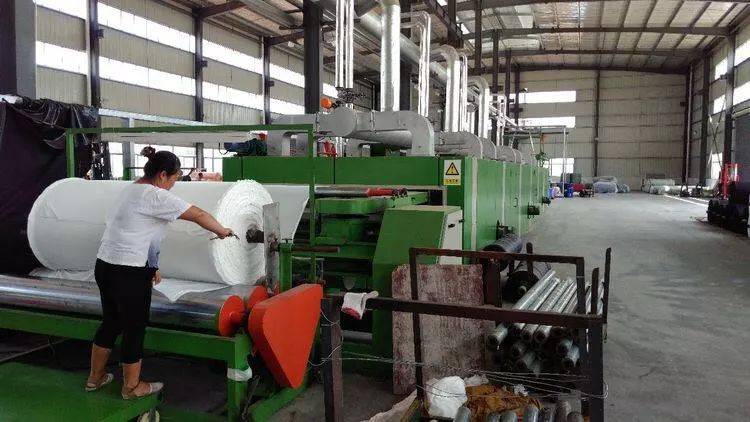

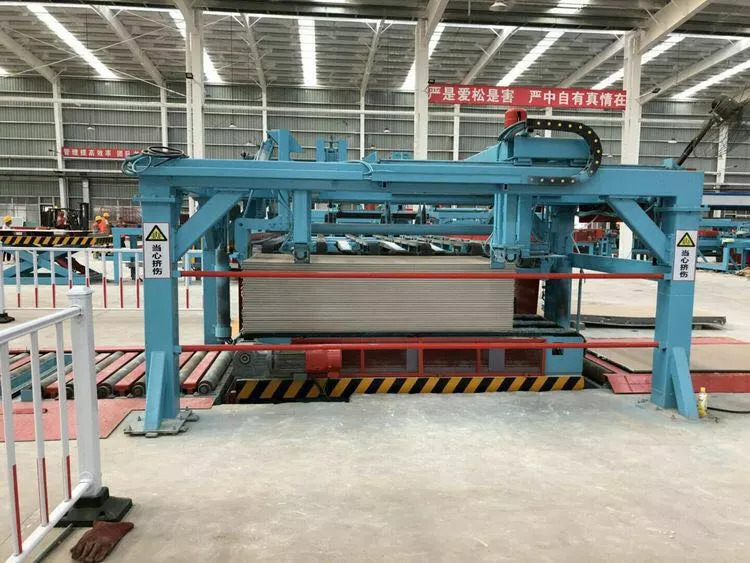

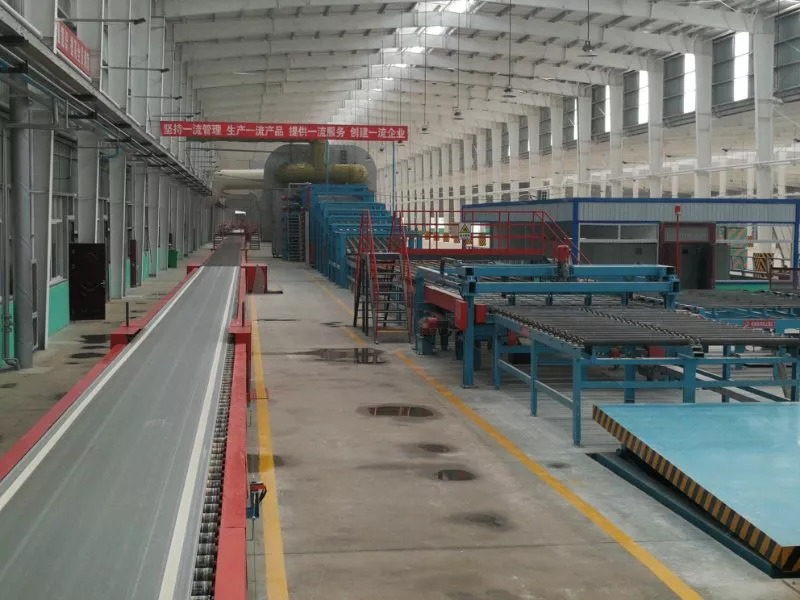

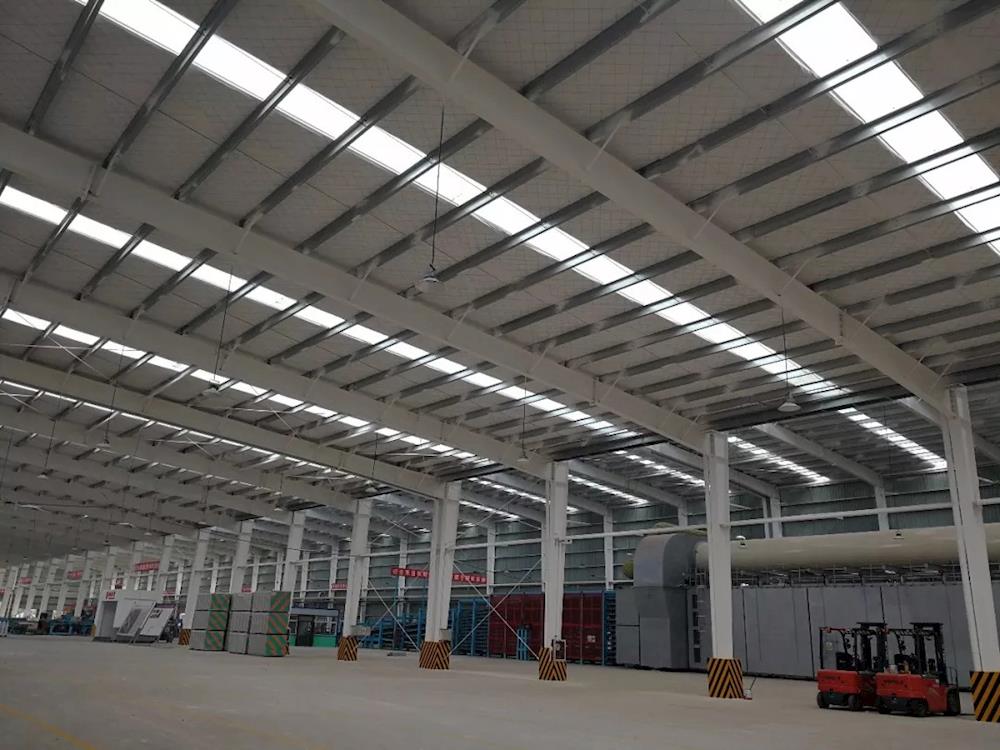

泰山石膏項目

本周進展

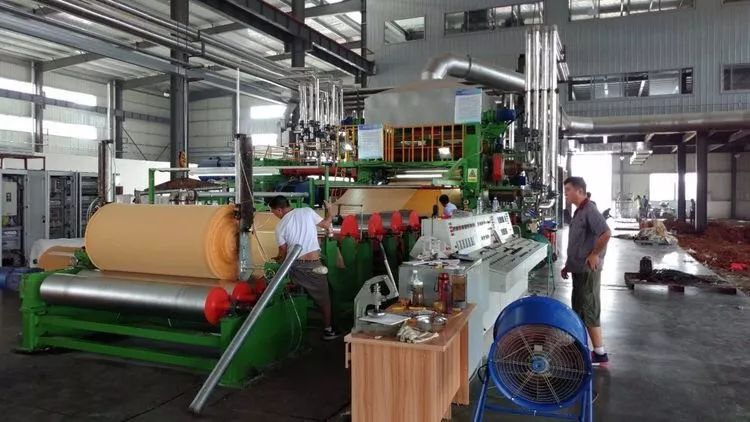

設備方面:自18號試生產至24號基本可以連續生產。 人員方面:操作工不熟練正在培訓。辦公區已經規劃好,正在添制辦公設施。

服務單位:高新區

2

煌朝新材項目

本周進展及下周計劃

一、本周進度

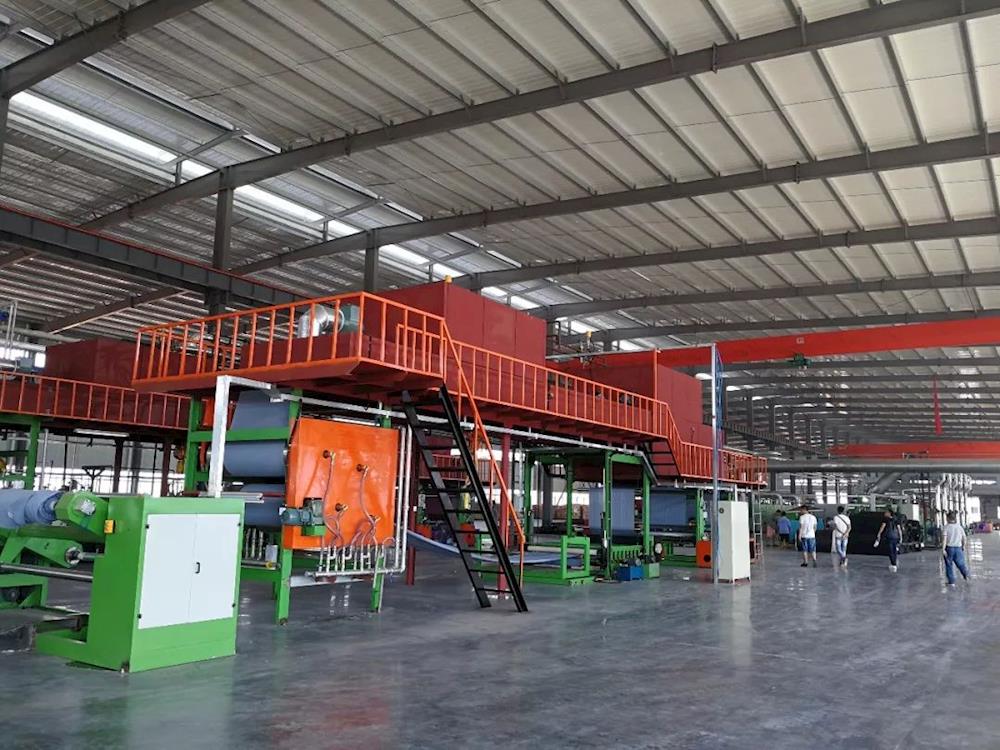

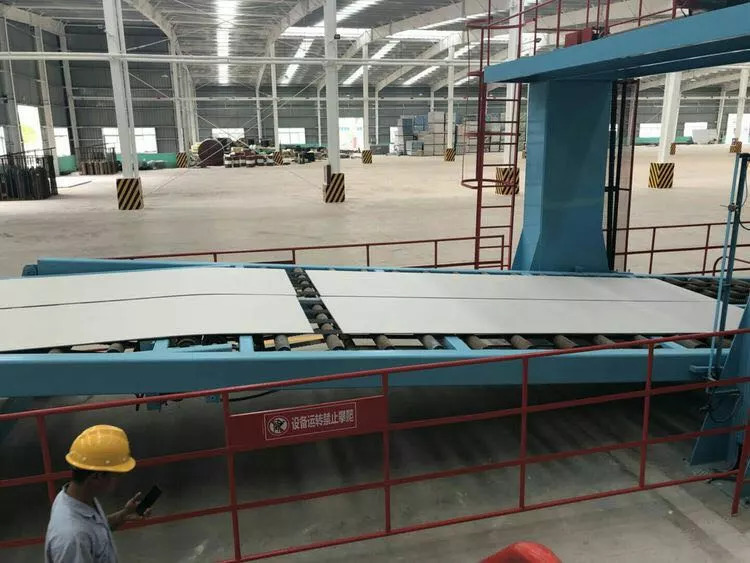

食堂宿舍樓三樓樓面澆筑完成;

第二條生產線壓延工序機器設備基礎制作中;

各生產工序繼續試生產。

二、下周計劃

食堂宿舍樓繼續施工,繼續試生產。

服務單位:漆工鎮

3

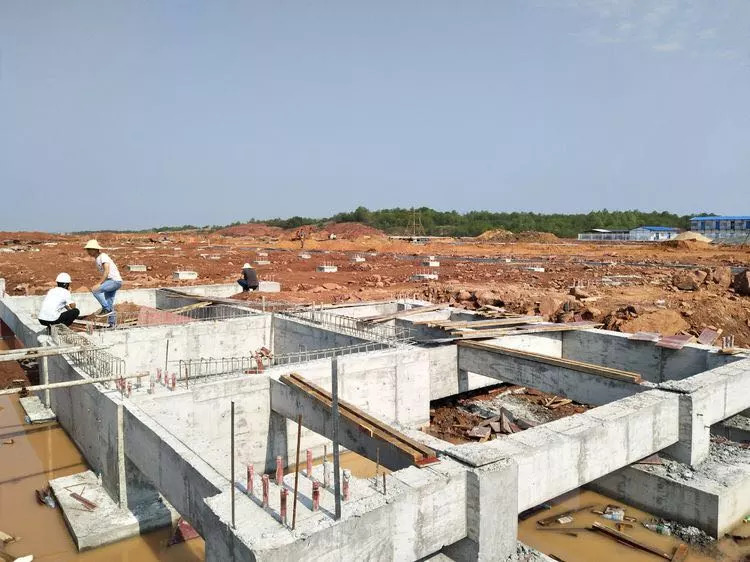

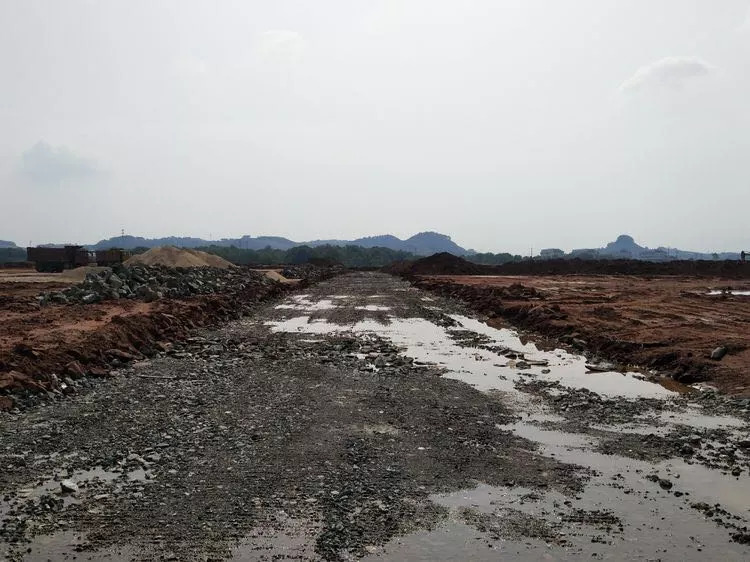

擴區調區二期基建項目

本周進展及下周計劃

、本周進展

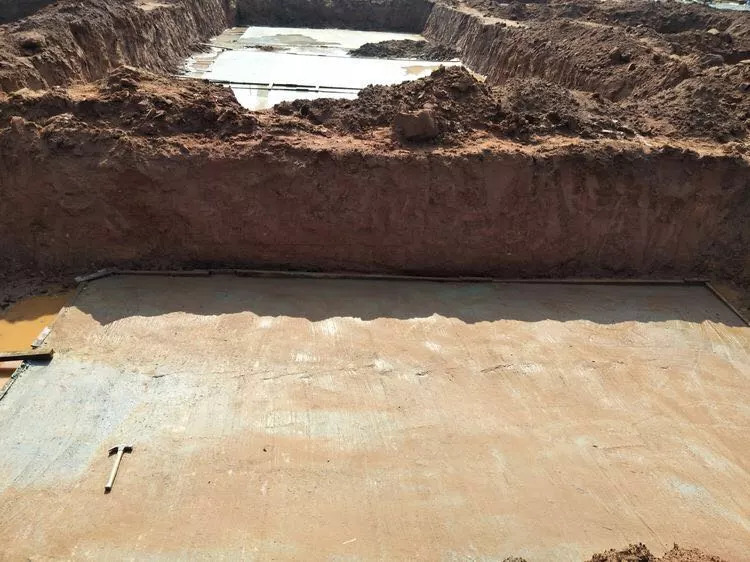

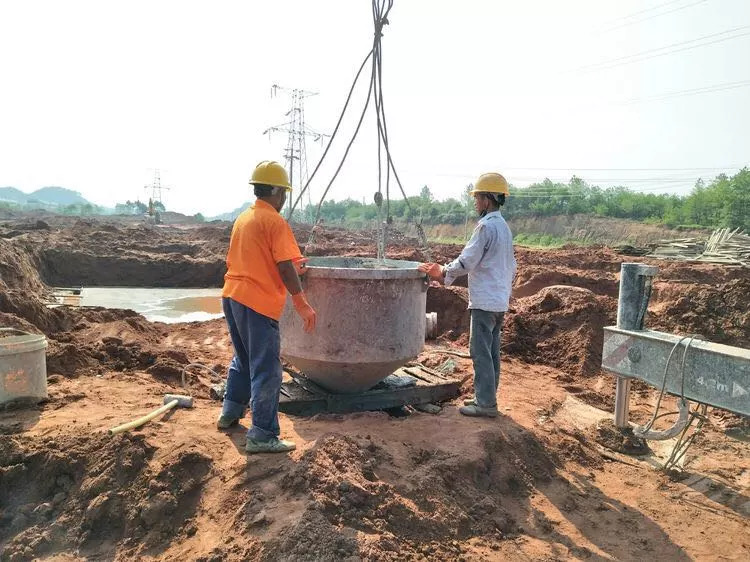

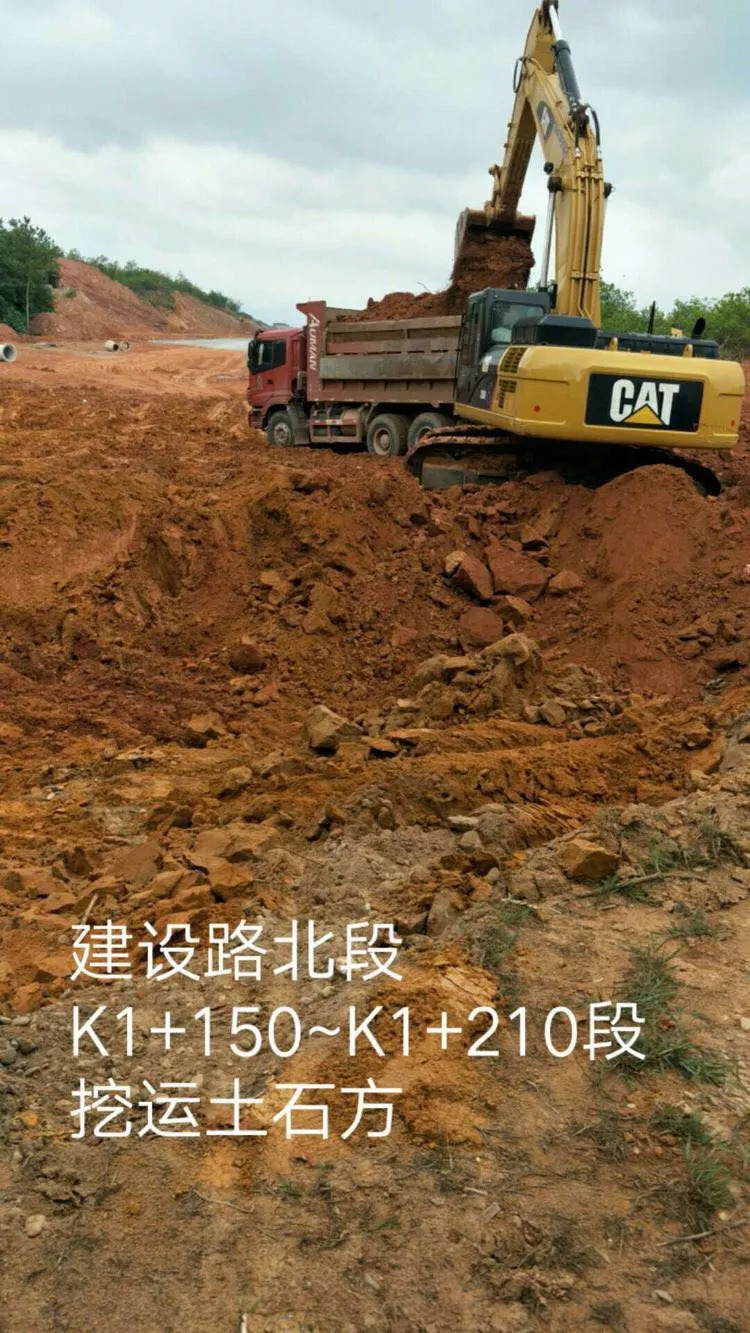

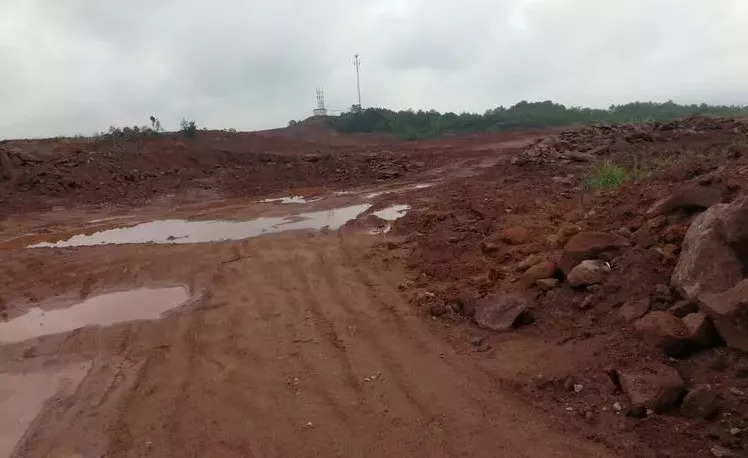

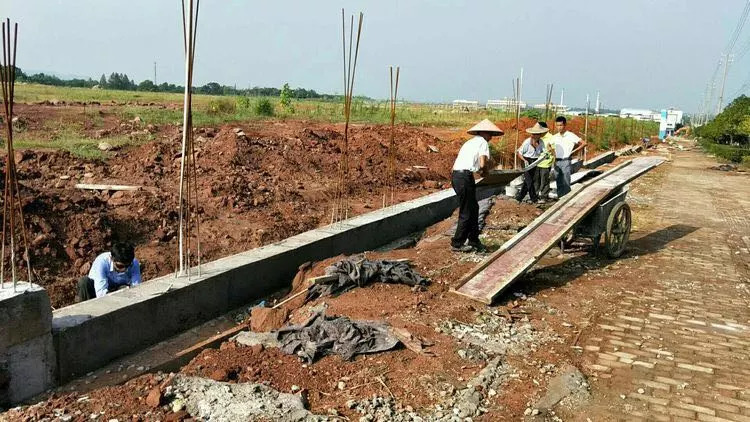

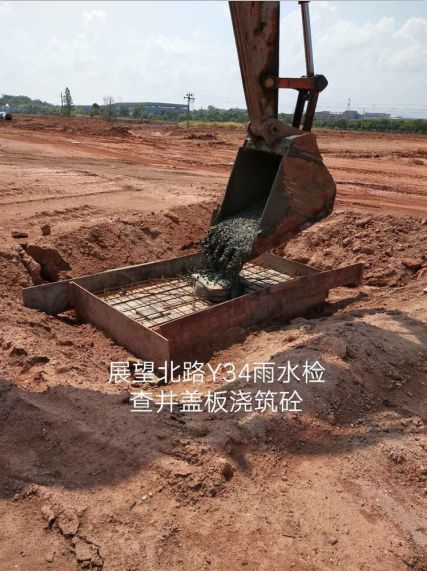

1、建設路北段已完成Y33~Y35、Y72~Y74段雨水檢查井蓋板澆筑,管道回填砂,K1+150~K1+210段交叉口土石方挖運,耕山機配合。

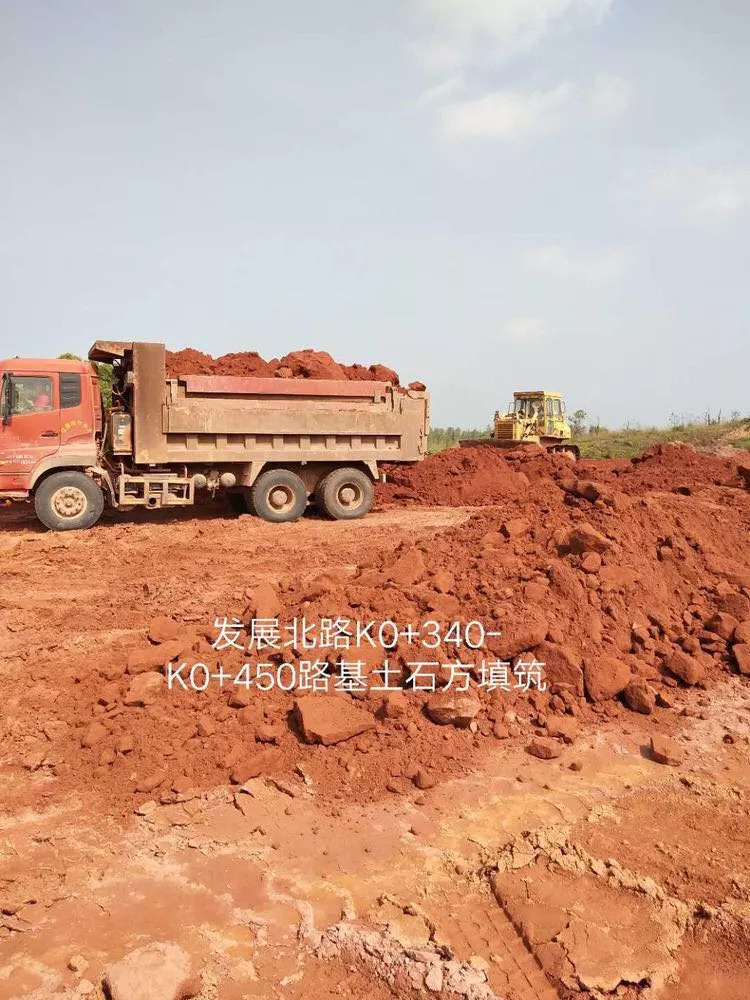

2、展望北路已完成K0+775.305~K0+790.305、K0+835.305~K0+850.305段雨水箱涵墻身及蓋板澆筑。K0+775.305~K1+030.305段雨水箱涵伸縮縫處理;K0+360~K0+640段95區路基土石方填筑及碾壓。

3、富強路路基平整土石方。

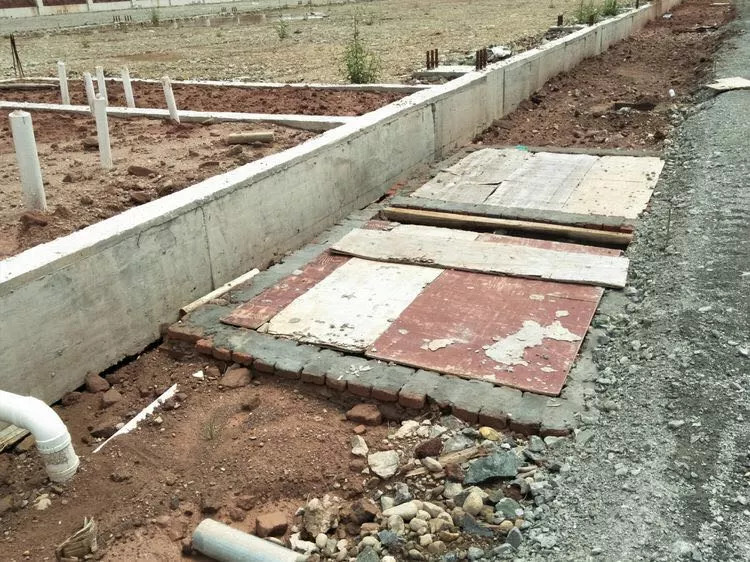

4、發展北路污水管道W1~W6溝槽開挖、安裝管道及回填。

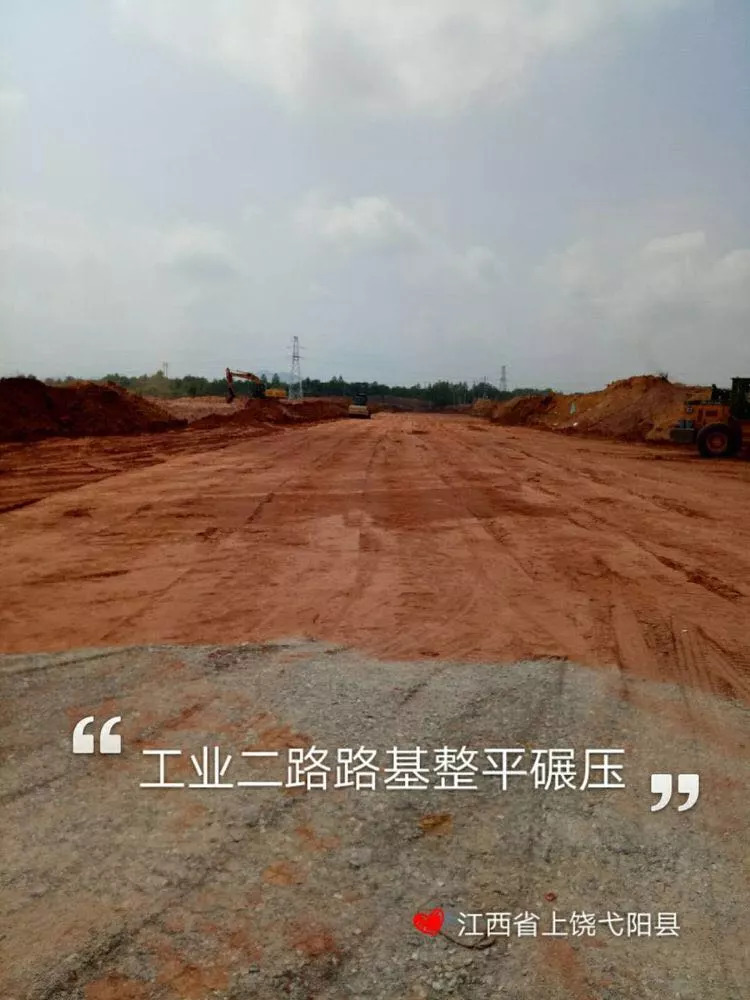

5、工業二路路基平整土石方。

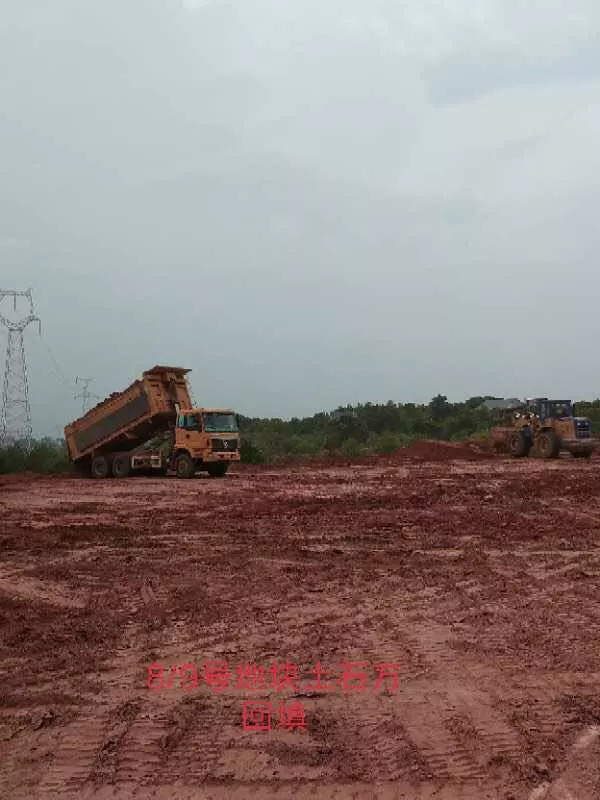

6、8、9號地塊完成填筑土石方53800M3。

7、10號地塊完成挖運土石方53800M3。

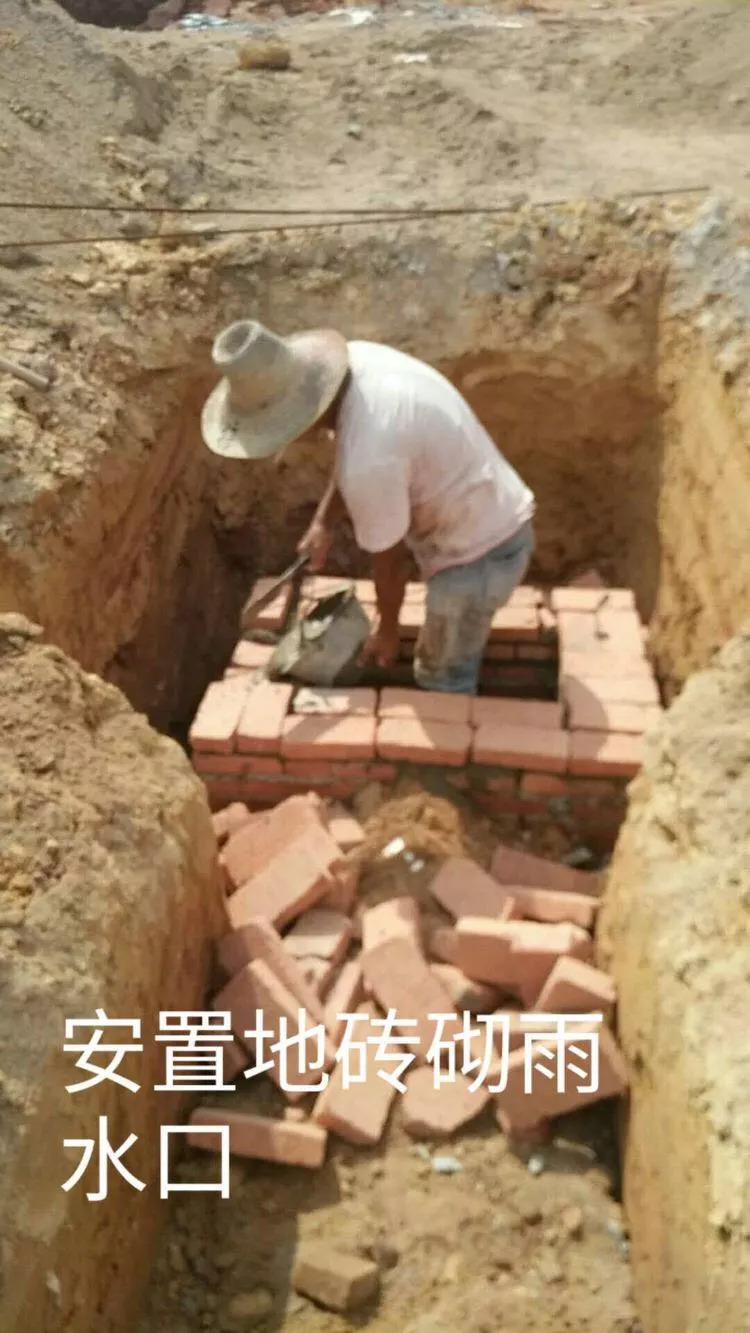

8、安置地(13號地塊)已完成雨水支管及雨水口砌筑。

9、27號地塊完成挖運土石方42200M3,填筑土石方10200M3,擋墻基礎支模及基礎澆筑砼51米。

10、14號地塊填筑土石方13800M3。

11、15號地塊填筑土石方18200M3。

二、下周計劃

1、建設路北段計劃K1+150~K1+210段交叉口挖運土石方3850M3。

2、創新路計劃K0+000~K0+500段自來水管開挖及敷設管道.

3、展望北路計劃K0+775.305~K1+030.305段雨水箱涵回填砂;K0+360~K0+640段95區路基土石方強夯。

4、發展北路計劃污水管道W6~W13管道溝槽開挖、敷設及回填砂。

5、工業二路計劃K0+060~K0+400段挖排水邊溝。

6、富強路計劃K0+140~K0+500段挖排水邊溝。

7、8、9號地塊計劃填筑土石方31000M3。

8、10號地塊計劃挖運31000M3。

9、14號地塊計劃填筑土石方36100M3.

10、15號地塊計劃填筑土石方22600M3.

11、安置地(13號地塊)計劃自來水管開挖及敷設374米。

12、27號地塊計劃挖運土石方85000M3,填筑土石方26300M3,擋土墻基礎開挖100米,基礎澆筑砼100米。

三、需協調事項

1、27號地塊古樟樹移植。

2、巍華專線遷移。

3、工業一路電線桿遷移。

4、15號地塊遷墳。

5、展望大道污水W12-1接原有檢查井,需協調污水處理廠抽水。

責任單位:高新區

4

熔巖汽配項目

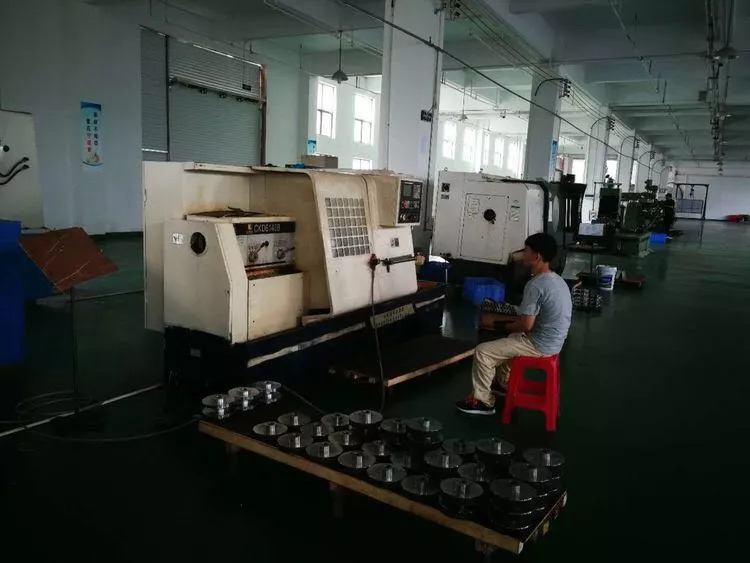

本周進展

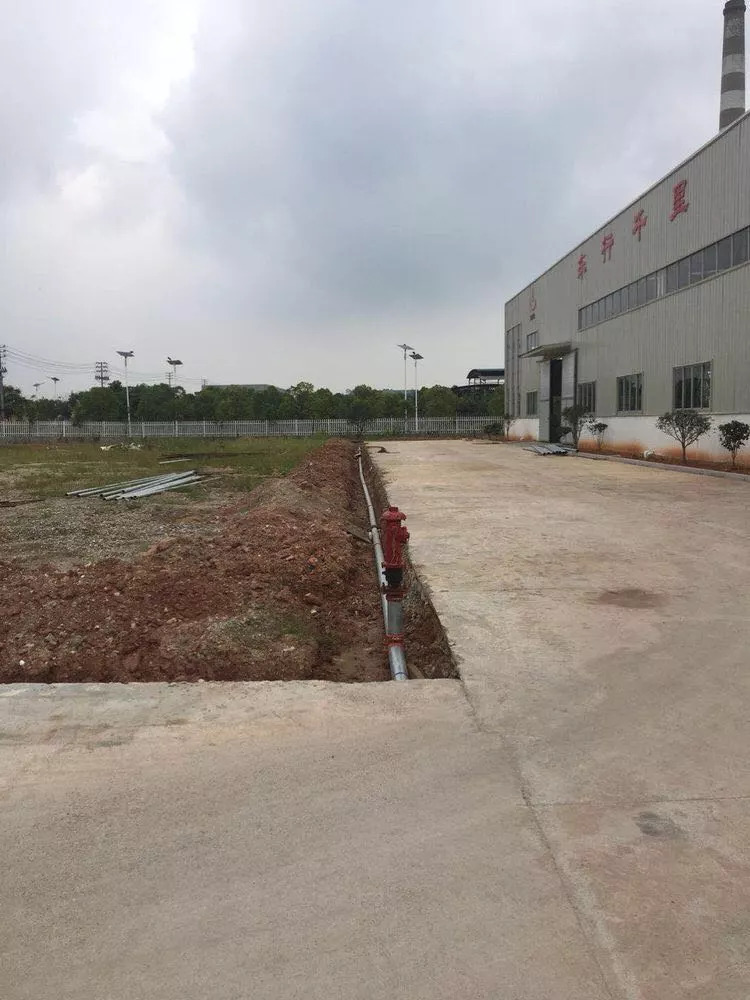

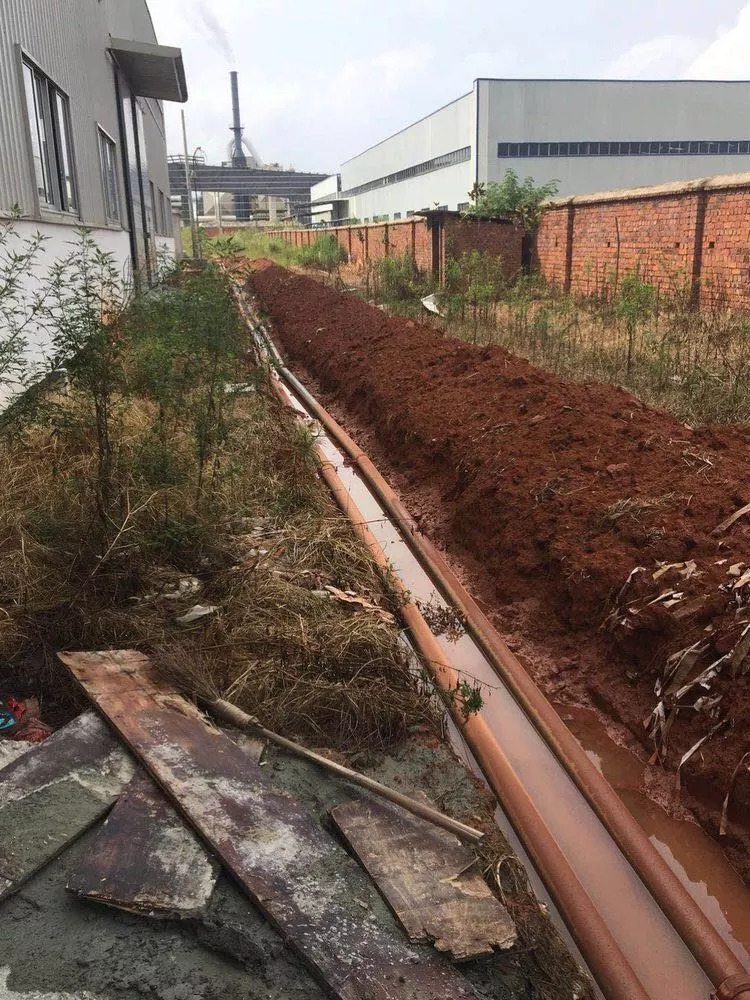

生產車間正常生產、辦公樓東面消防設備陸續安裝、廠區側邊正在安裝消防管道。

服務單位:疊山鎮

5

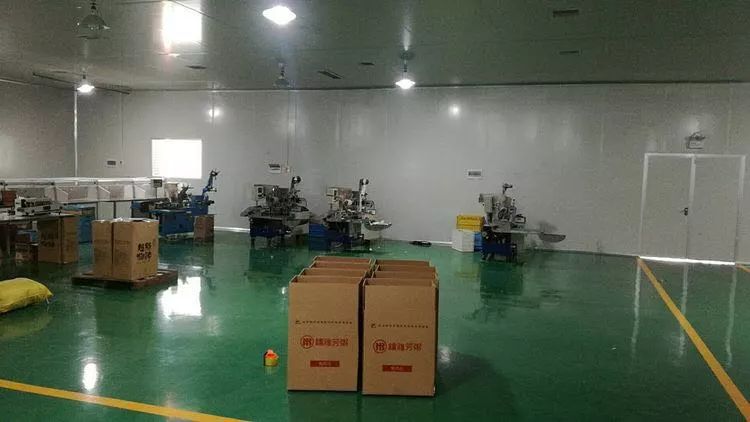

和合家居項目

本周進展

1、1號和2號廠房正常生產。

2、辦公樓、宿舍都正常使用。
辦證情況:已經做好網上登記、公示等前期工作。

服務鄉鎮:旭光鄉

6

康恩貝二期項目

本周進展及下周計劃

一、本周進展

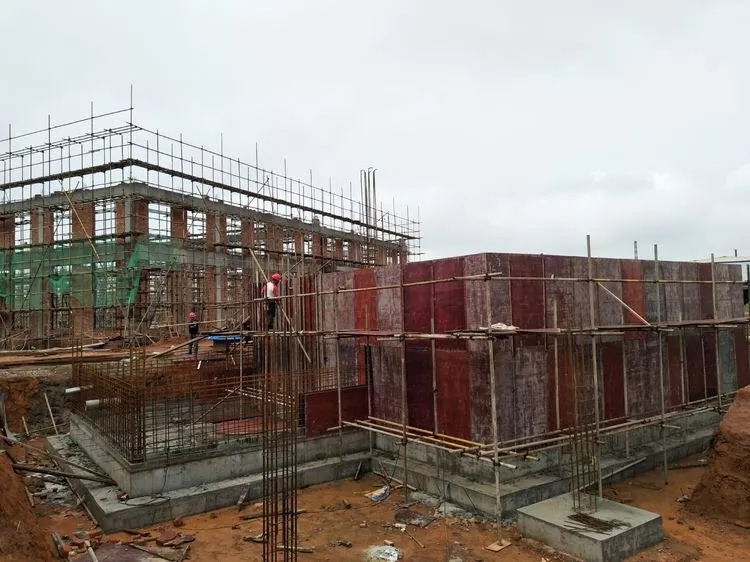

1、1號廠房已投入使用;

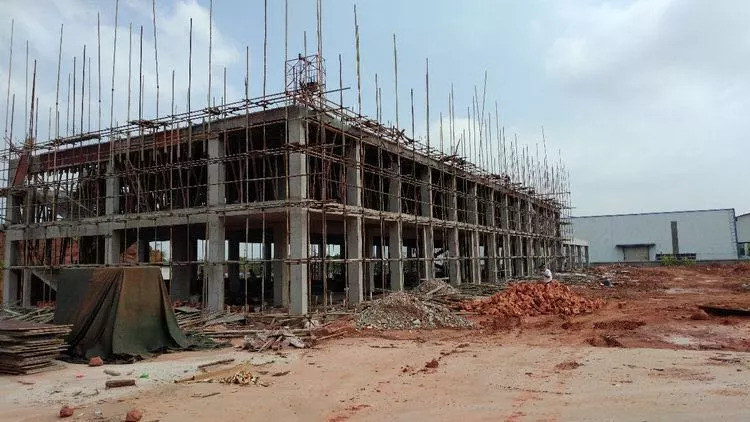

2、2號廠房窗戶玻璃已全部安裝到位,施工人員正在安裝廠房照明燈;

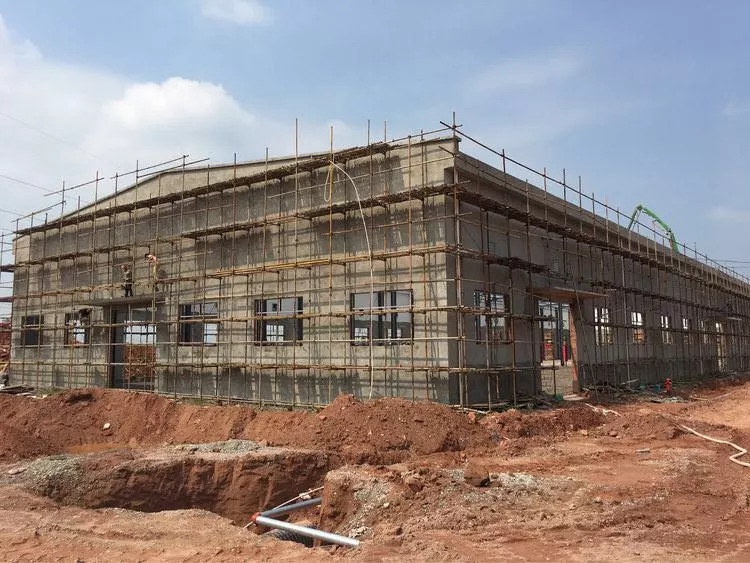

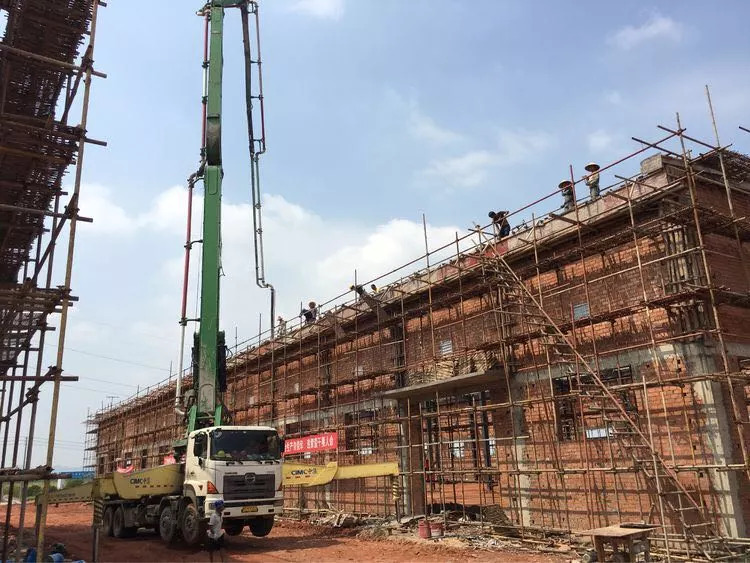

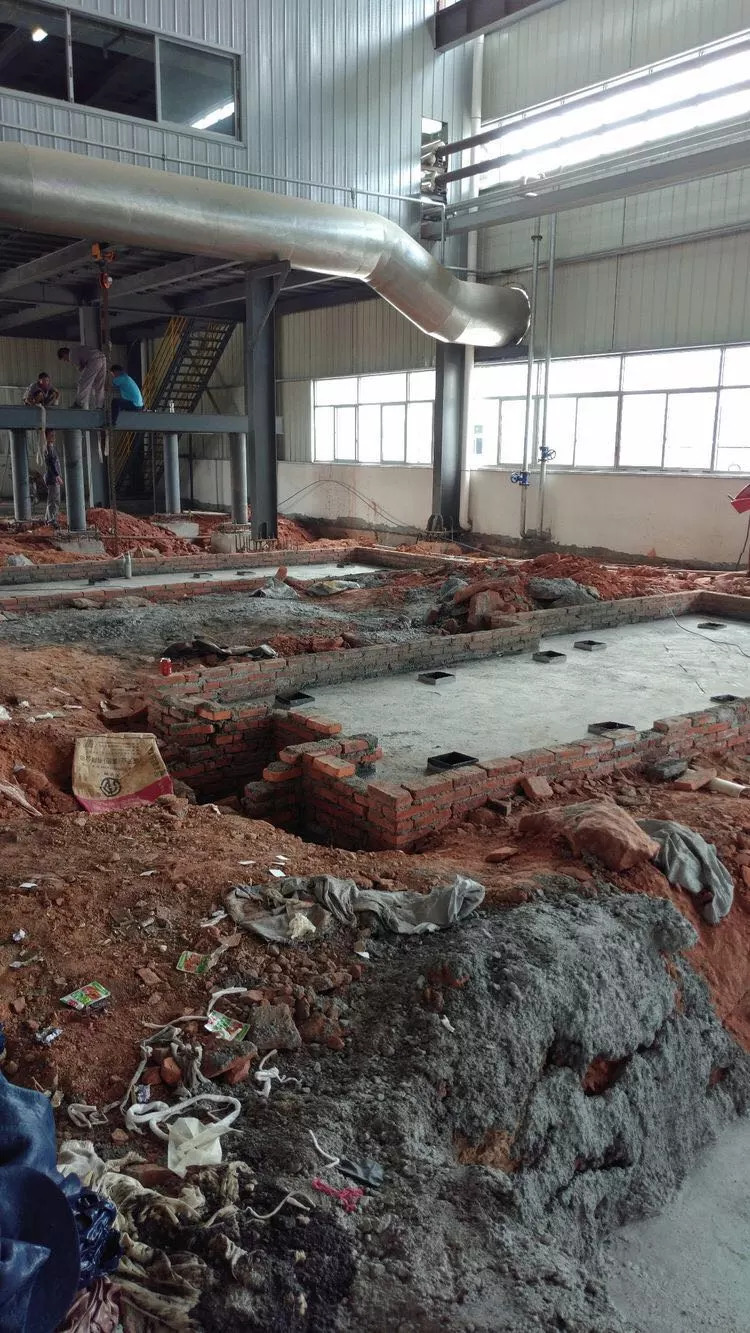

3、3號廠房外墻正在抹灰,廠房內路面已鋪設砂礫墊層;

4、4號廠房岸坡正在灌澆混凝土,廠房內路面已完成素土夯實;

二、下周計劃

1、2號廠房完成照明燈、應急燈、安全指示燈安裝;

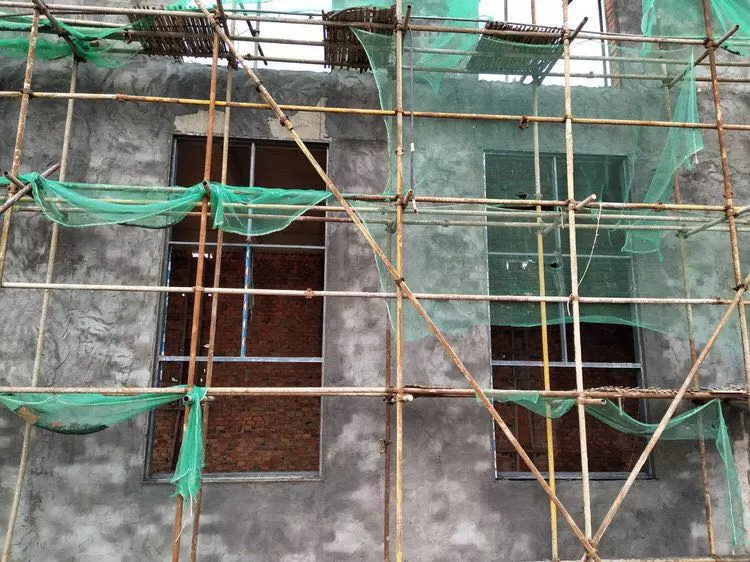

2、3號廠房完成外墻抹灰;

3、繼續廠區圍墻施工。

服務單位:高新區

7

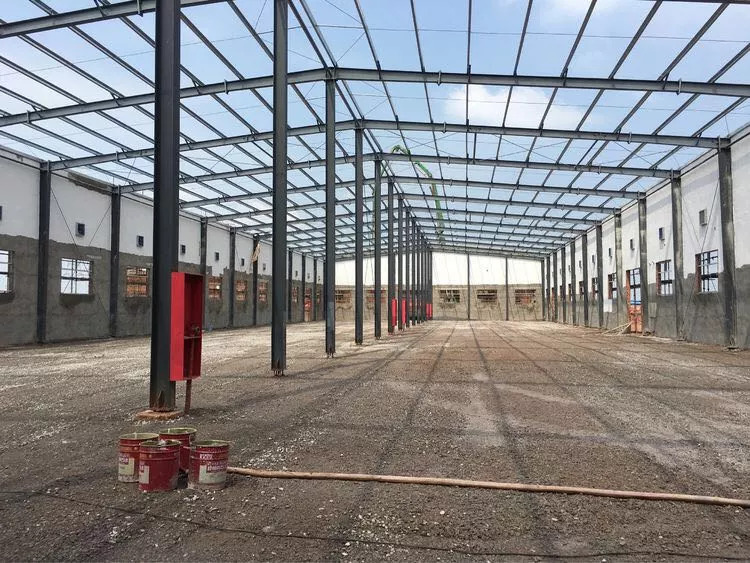

工業標準廠房項目

本周進展及下周計劃

園區自建工業標準廠房項目

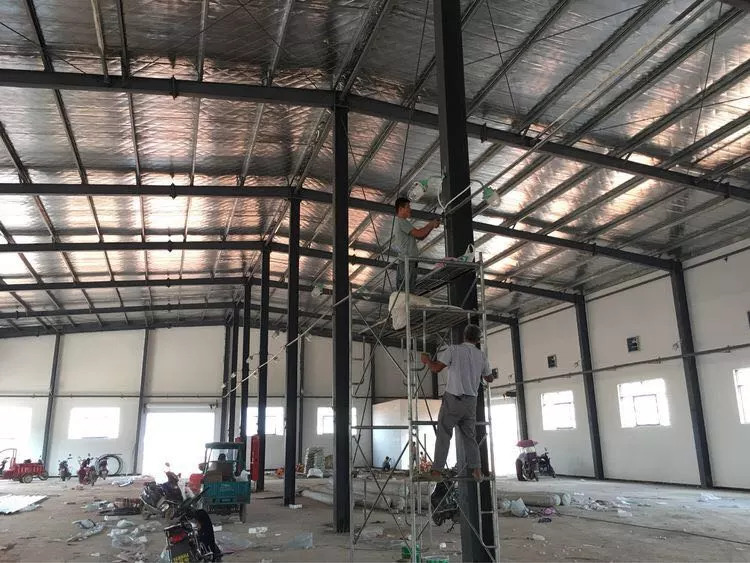

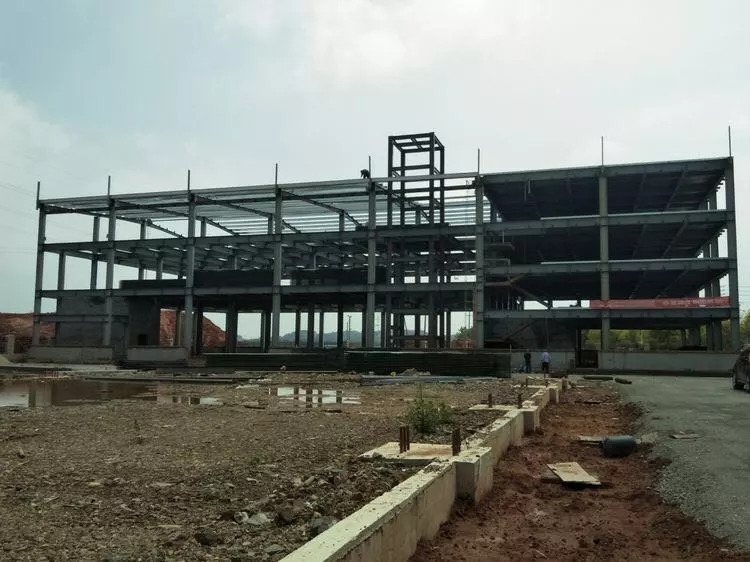

一、本周進展

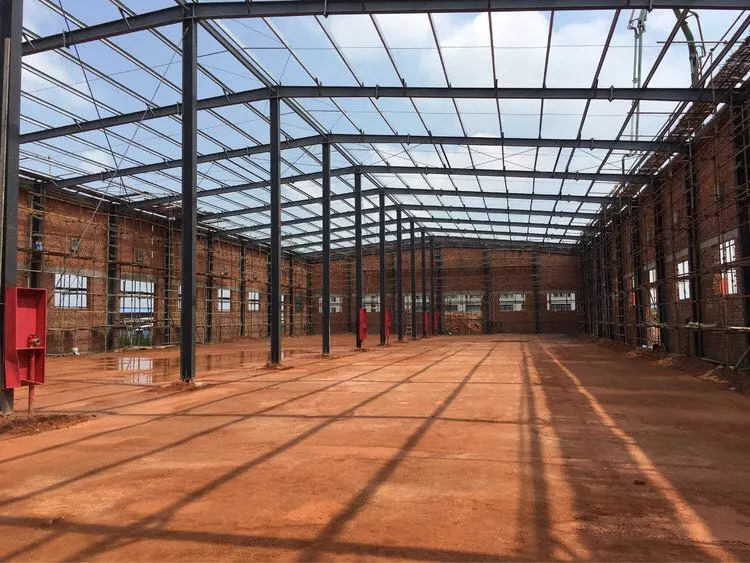

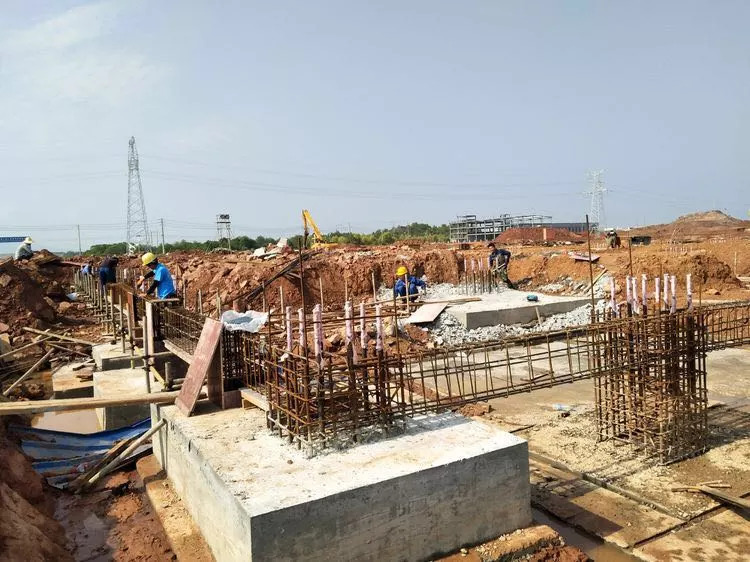

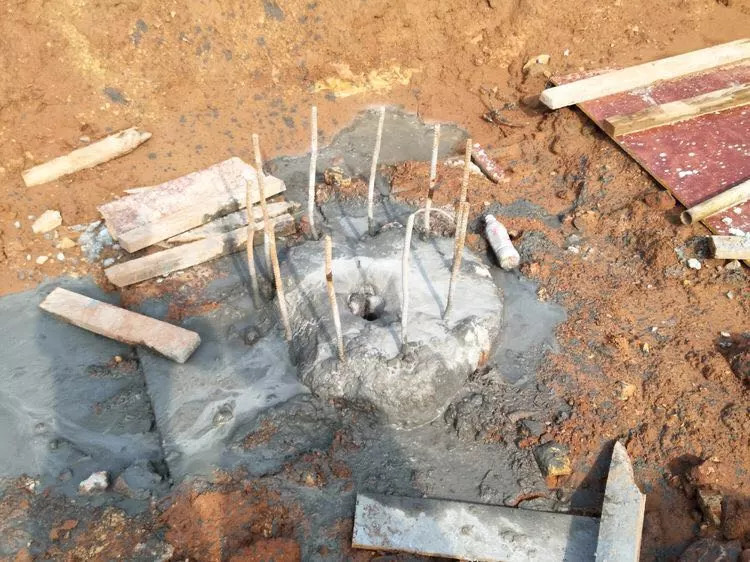

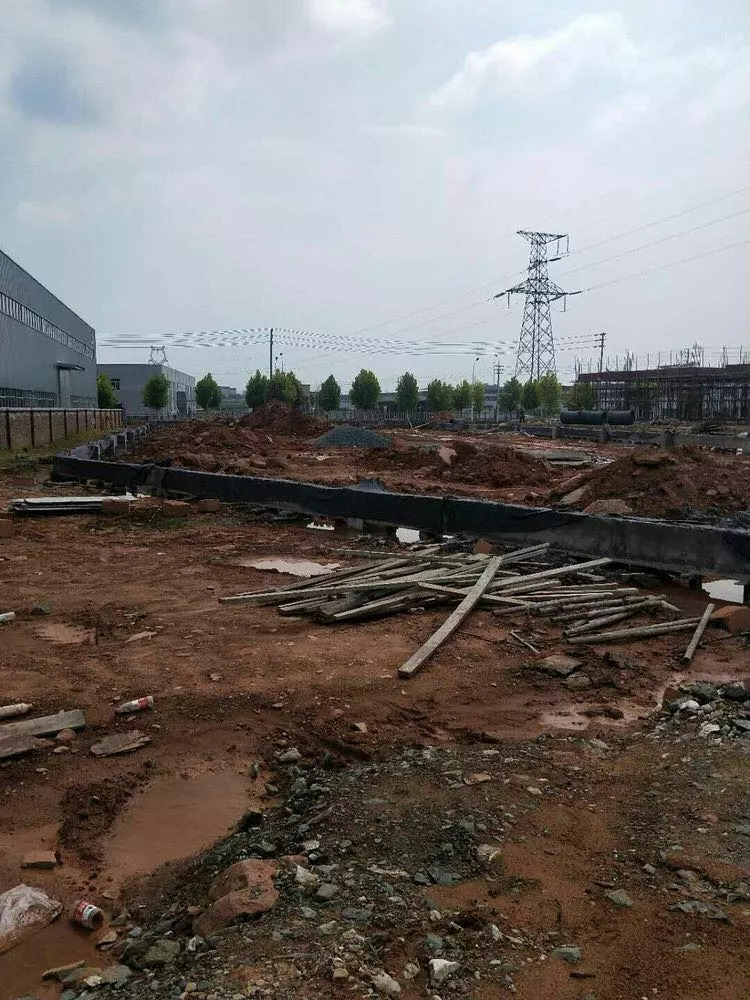

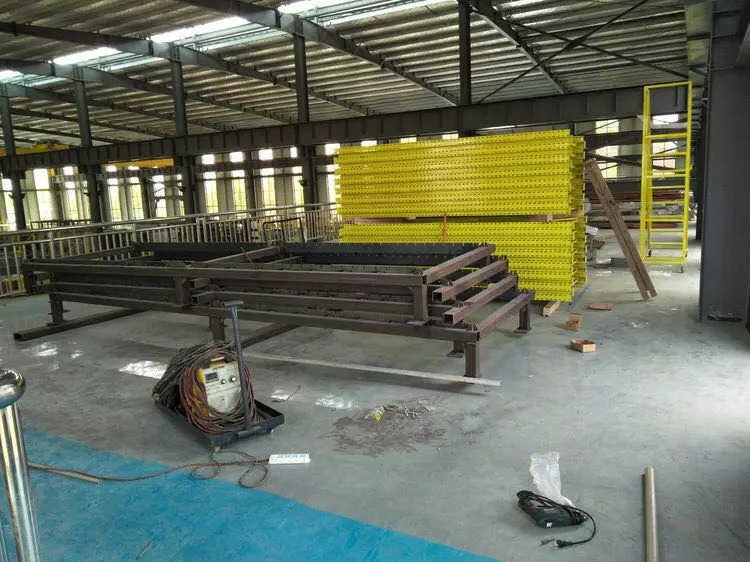

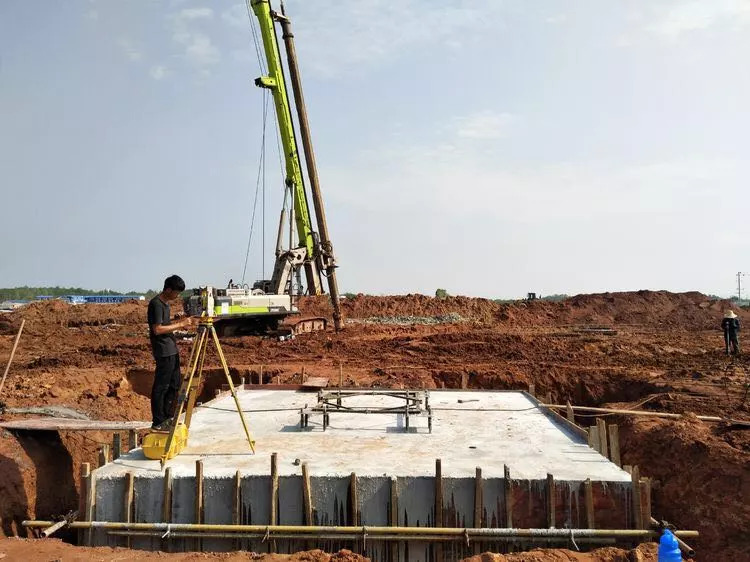

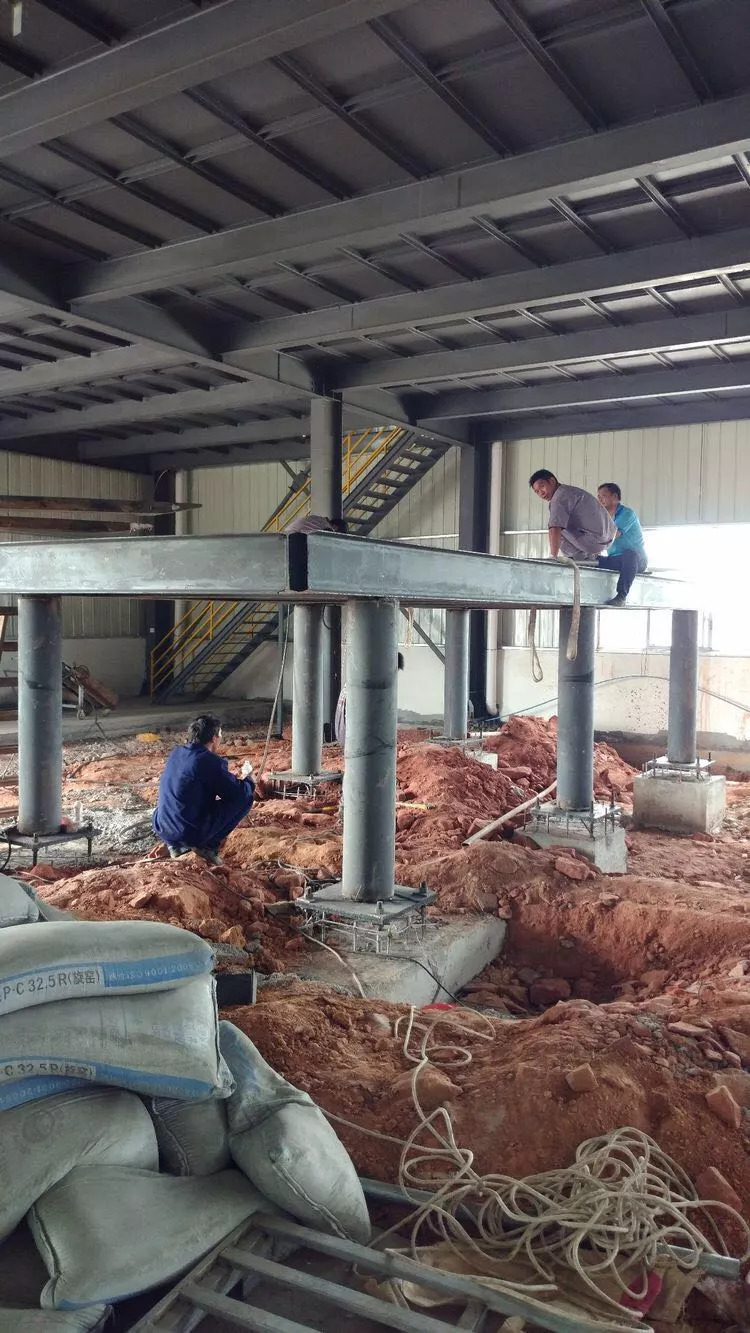

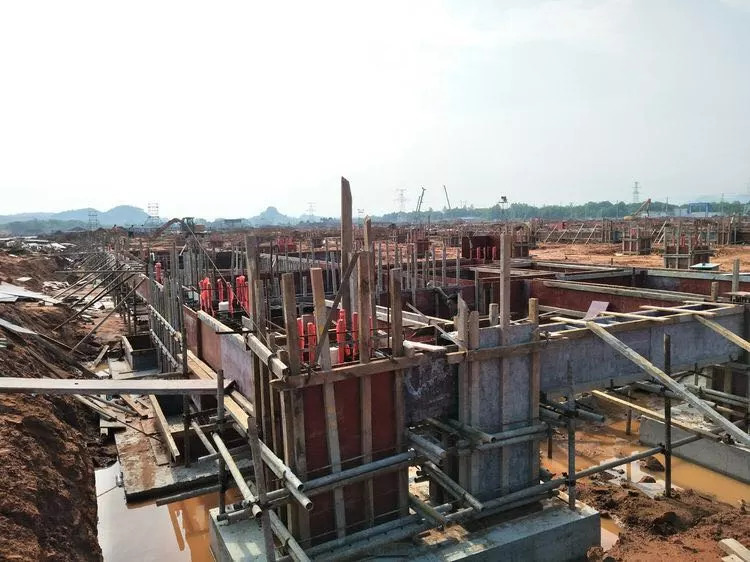

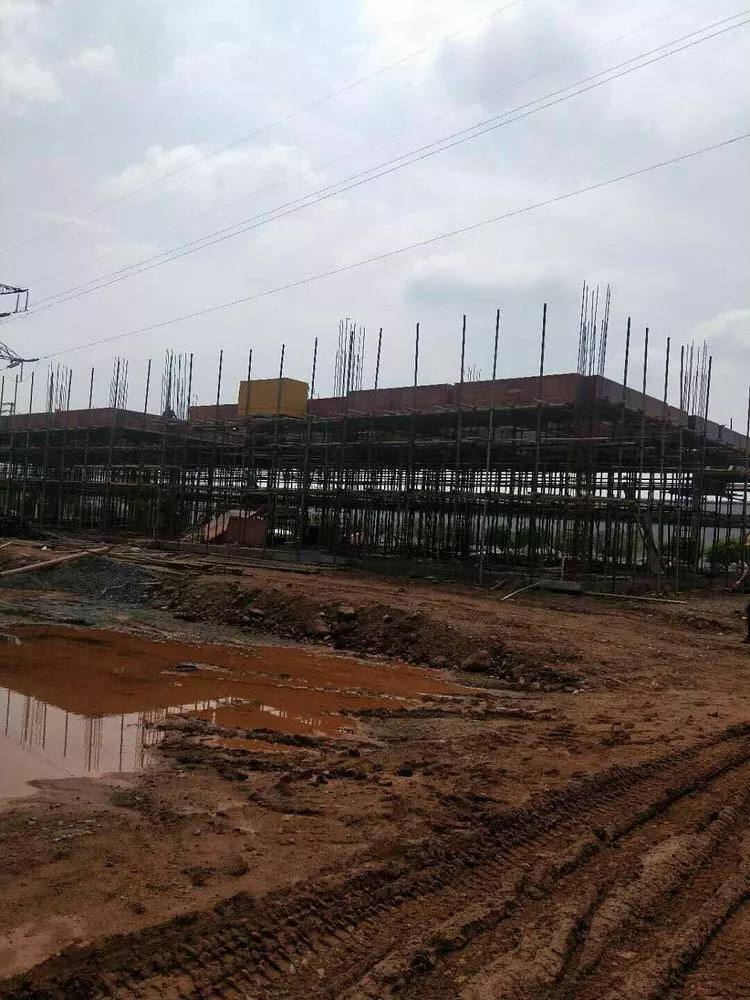

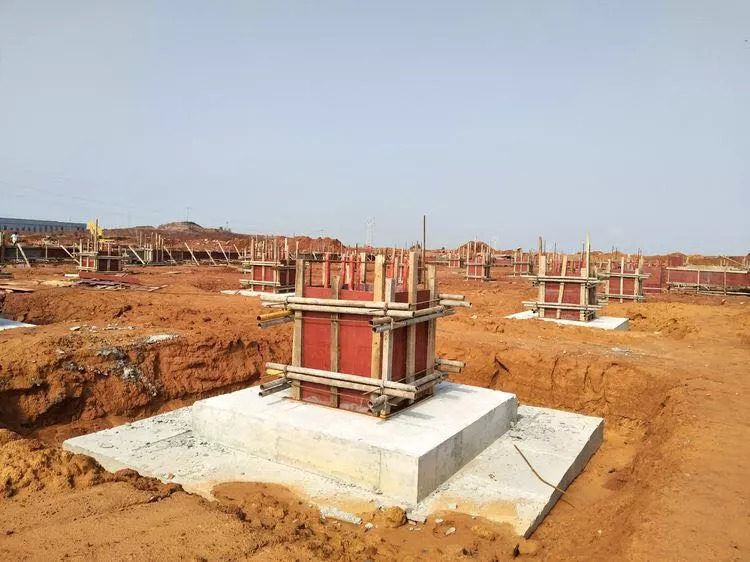

1、工程進展:7#樓獨立基礎澆筑完成50%,獨立基礎回填完成50%;8#樓獨立基礎澆筑完成100%,承臺墊層完成100%,樁小應變及取芯完成100%,短柱地梁模板完成100%;9#樓地梁基礎回填完成80%。4#5#6#7#8#樓樁基完成(除預埋荷載箱的樁),2#3#倒班樓樁基完成22根;2#3#倒班樓基礎基槽開挖完成100%,基礎墊層完成100%,塔吊基礎澆筑完成。次干道土路基開挖完成約1400米,碎石回填完成約1000米。

2、項目融資:正在辦理實物注資、資產評估入賬等相關工作,正在收集梳理項目資料報銀行對接。

3、工程辦證:項目可研立項、環評報告及批、安評報告已完成,規劃方案已完成專家評審,土地掛牌正在實施當中。

二、下周安排

1、加快推進5#、7#、8#及倒班樓廠房基礎及次干道施工。

2、加快辦理項目辦證及項目融資相關工作。

3、聯系考察鋼結構加工企業,開展鋼結構加工定制準備工作。

4、完成項目施工圖設計及圖審。

工業地產標準廠房建設及招商項目

一、本周進展

1、場地平整正在掃尾,項目地塊旁魏華專線正在進行遷改施工,魏華企業旁約50畝地塊南巖鎮正在進行征地。

2、項目用地正在組織掛牌當中,項目建筑方案正在進行規劃設計。

二、下周安排

1、繼續完善周邊場地配套設施建設。

2、協調南巖鎮加快完成項目地塊內電桿、墳墓等附著物清理及場地平整掃尾,為項目進場開工提前準備。

3、督促項目方明確具體進場安排及相關打算。

責任單位:高新區

8

巴頓環保科技項目

本周進展及下周計劃

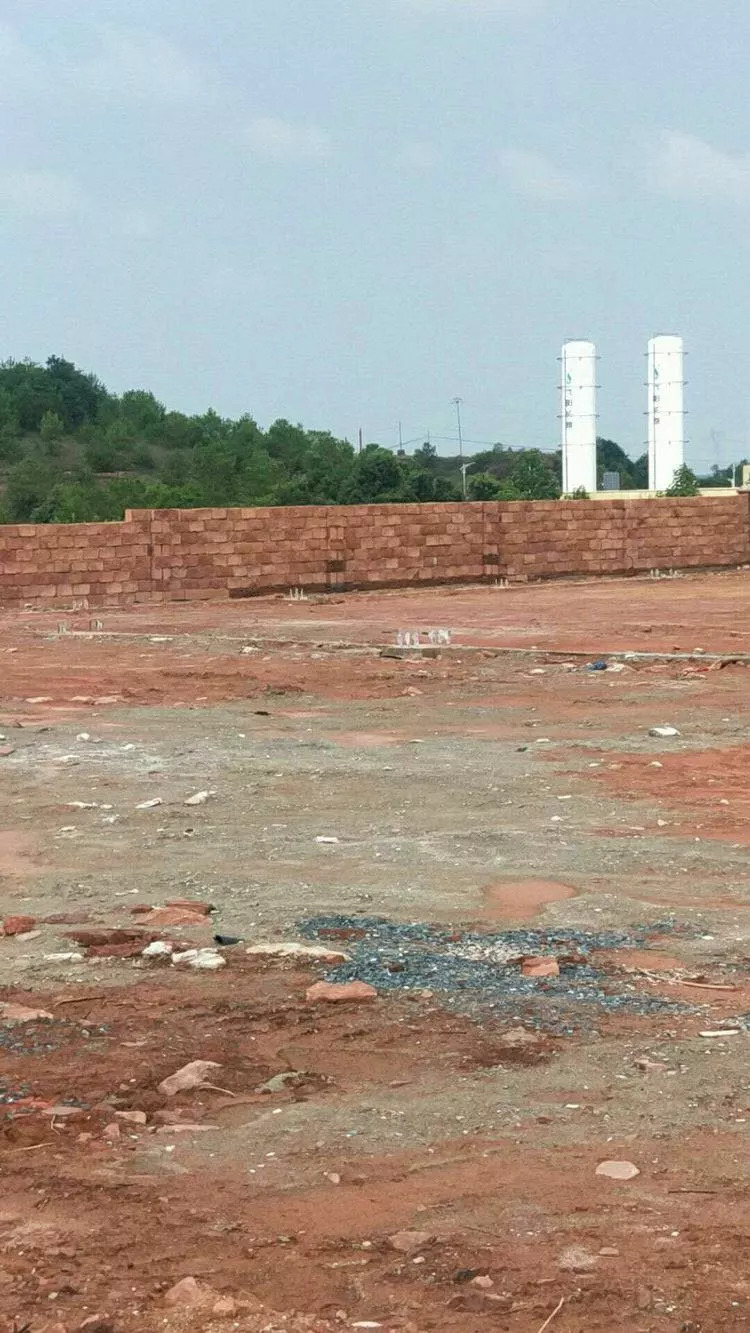

一、本周進展

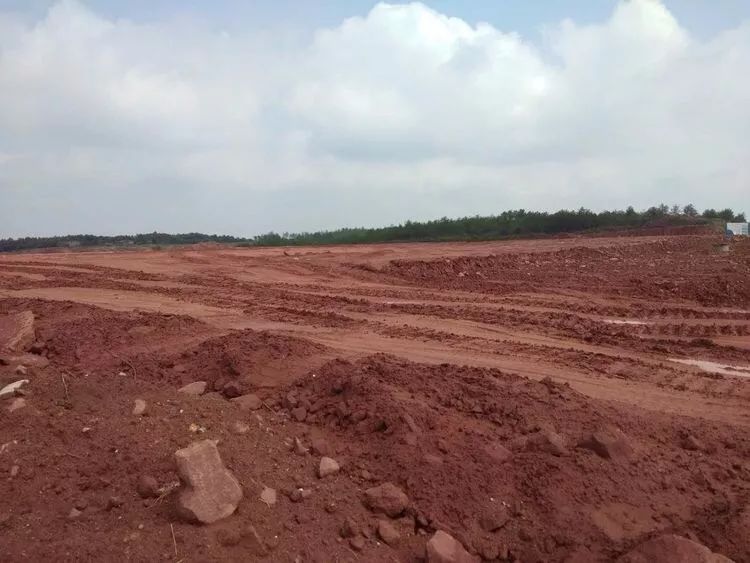

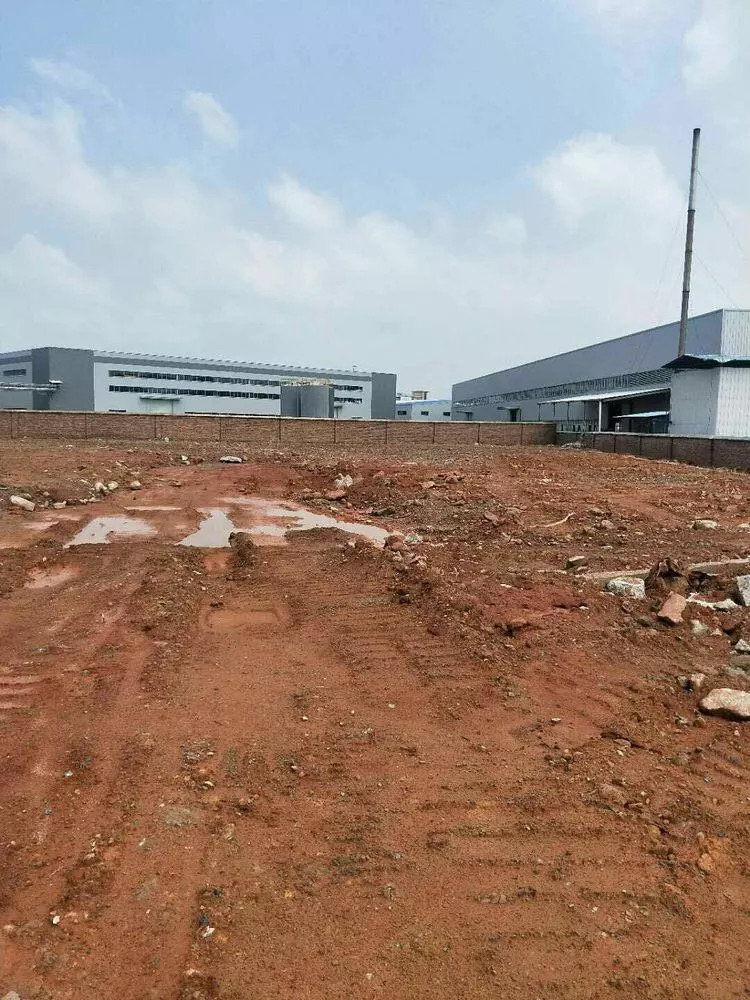

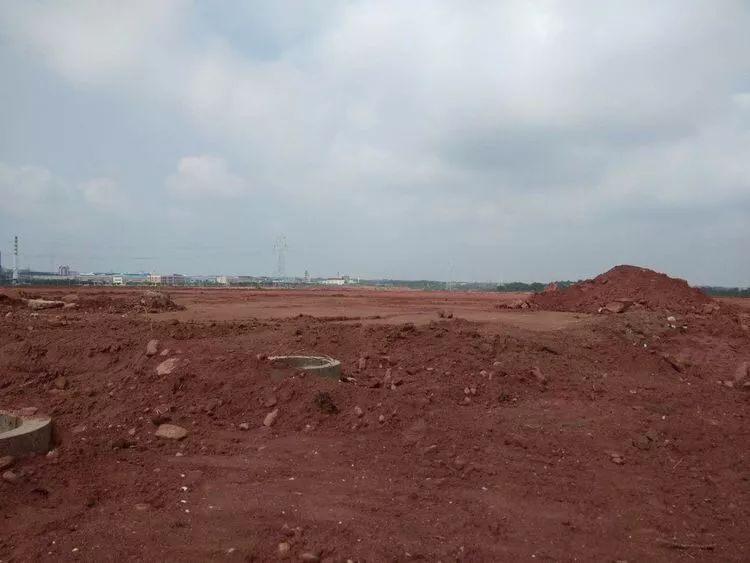

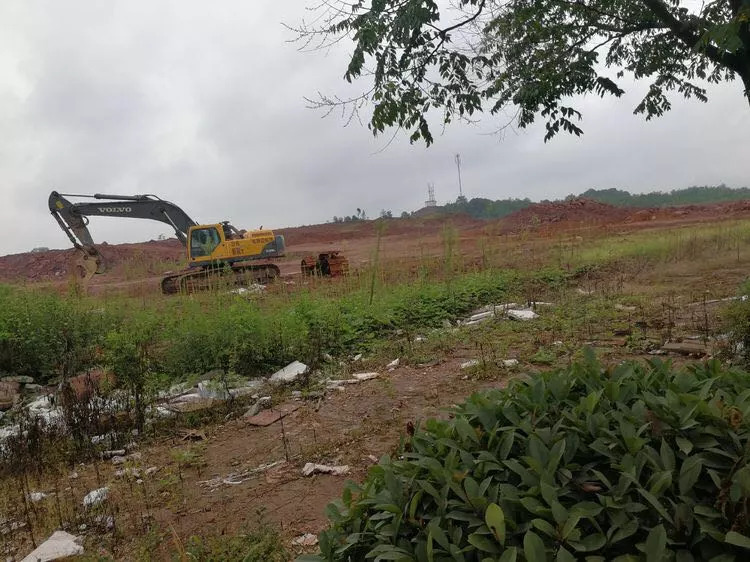

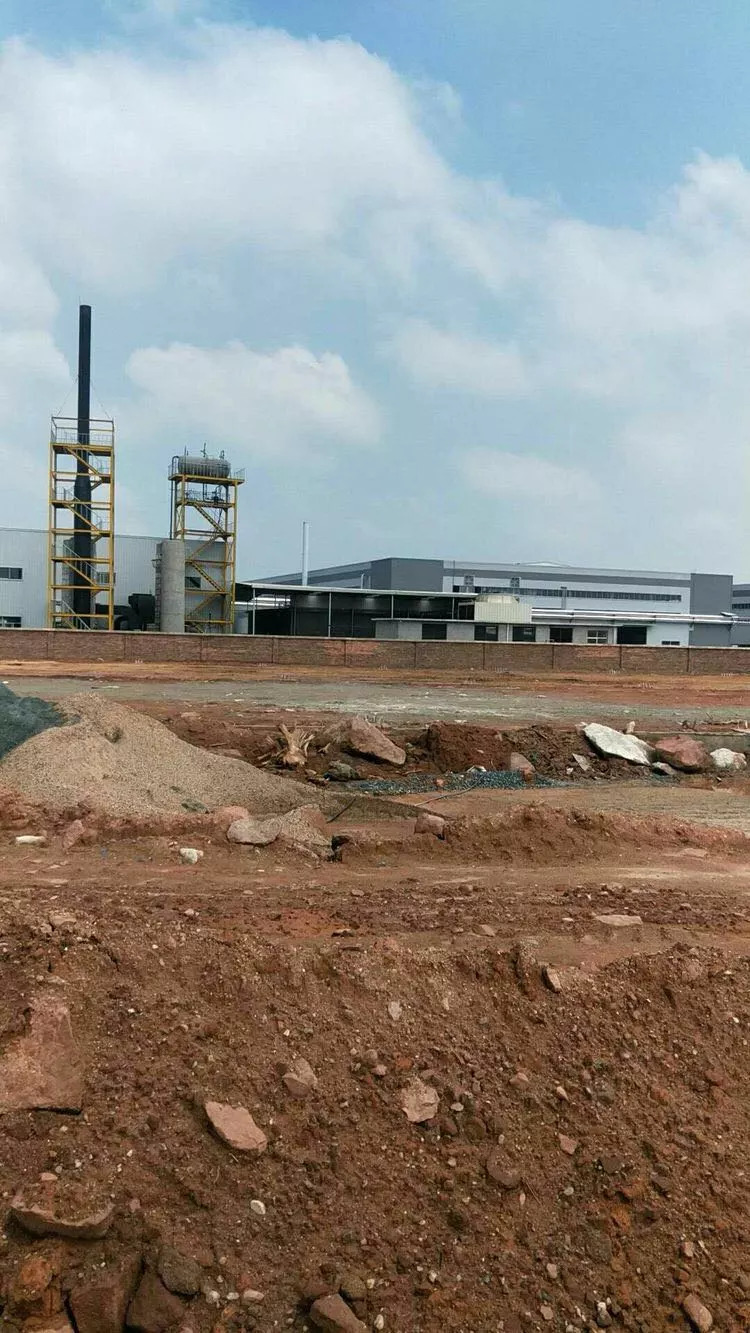

1.項目地塊內清表及場地平整已完成470余畝;

2.省環保廳開展項目環評報告書的審核工作。

二、下周計劃

1.繼續開展項目地塊內清表及場地平整;

2.繼續跟蹤環評評審事宜。

服務單位:三縣嶺鎮

9

萬華板業項目

本周進展及下周計劃

一、本周進展

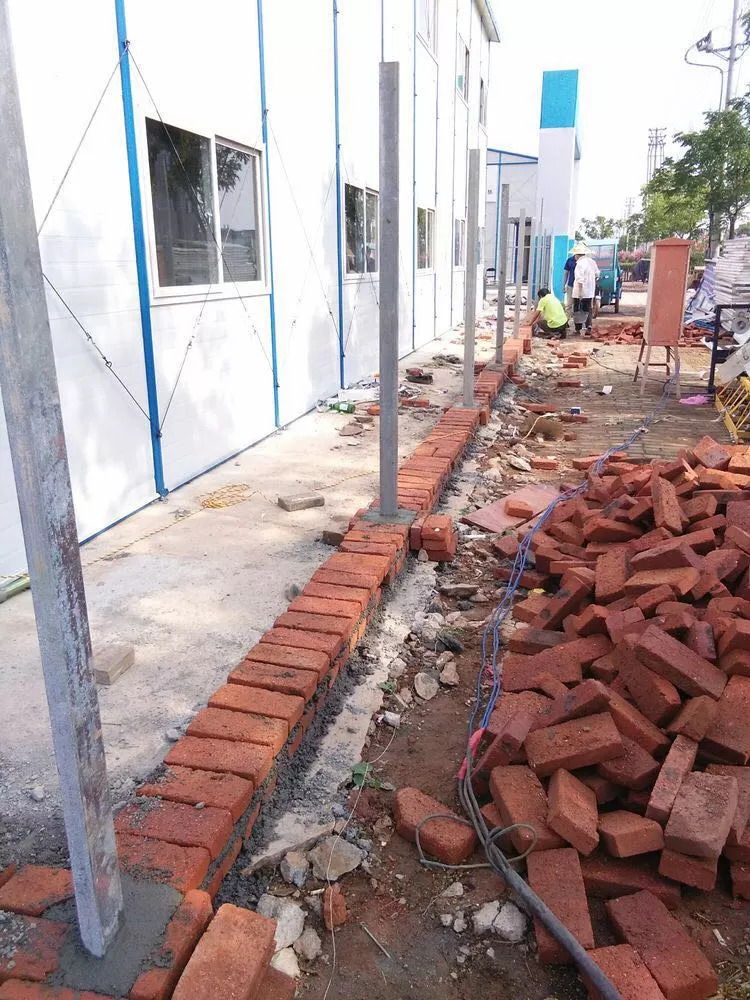

1、工人生活區臨建板房食堂、浴室等配套設施室內裝修完成100%;

2、臨建場地圍墻施工全部完成;

3、工人生活區臨建板房B棟室內裝修完成;

4、北側圍墻基礎梁砼澆筑施工完成50%;

5、工人生活區臨建板房A棟室內裝飾完成;

6、辦公區原臨建板房搭設完成。

二、下周計劃

1、臨建辦公樓裝修完成;

2、北側西段圍墻基礎開挖施工;

3、北側東段圍墻基礎梁澆筑完成;

4、辦公區圍墻施工完成;

5、.工人生活區配套設施基礎施工;

6、現場生活區臨時道路平整施工。

    服務單位:港口鎮

    10

    科技創業園二期項目

    本周進展及下周計劃

    一、本周進展

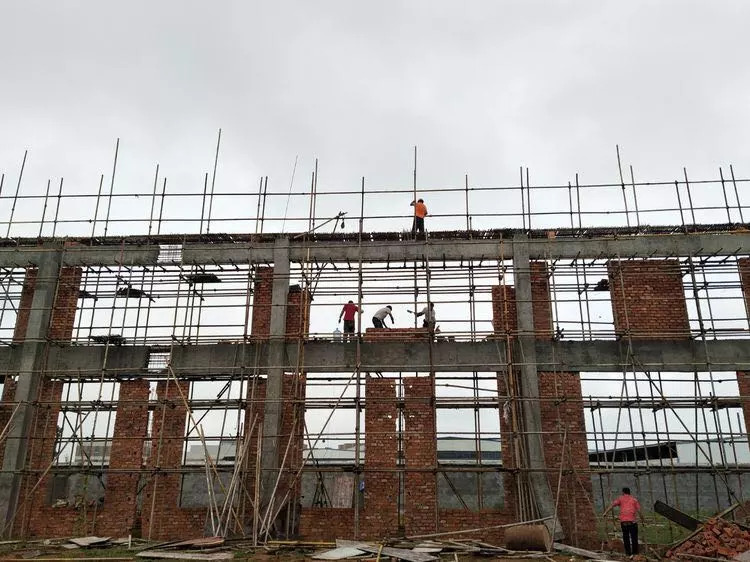

    1、廠房A-Q軸外墻粉刷及窗框安裝中;

    2、廠房R-A/D軸8.7m砌體砌筑即將完成;

    3、消防水池剪力墻模板安裝中;

    4、研發樓一層管線開槽及配套預埋中、二層構造柱澆筑并拆模完成;

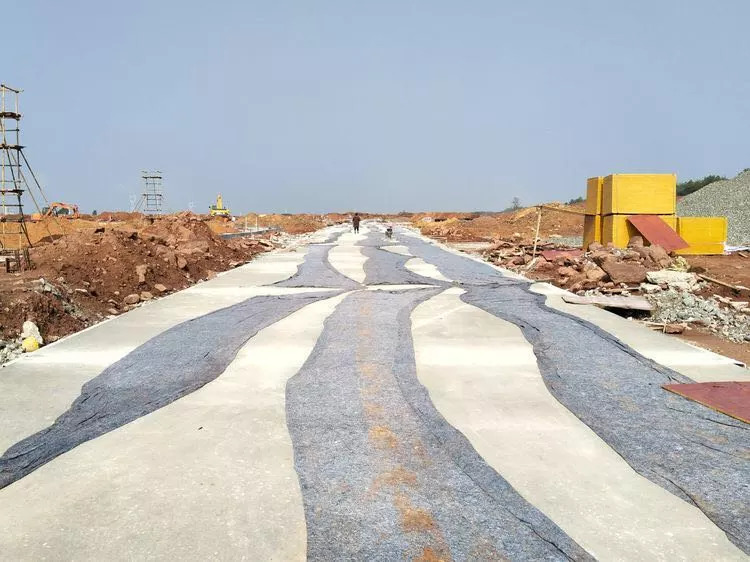

    5、連接一期道路路沿石砌筑完成,正在砼嵌縫澆筑中;

    6、研發樓周邊圍墻基礎開挖完成;

    二、下周計劃

    1、繼續上周計劃施工;

    2、廠房外墻粉刷及窗框安裝施工;

    3、研發樓周邊圍墻施工;

    4、消防水池施工;

    5、連接一期通道道路施工;

    服務單位:高新區

    11

    永奔機電項目

    本周進展和下周計劃

    一、本周進展

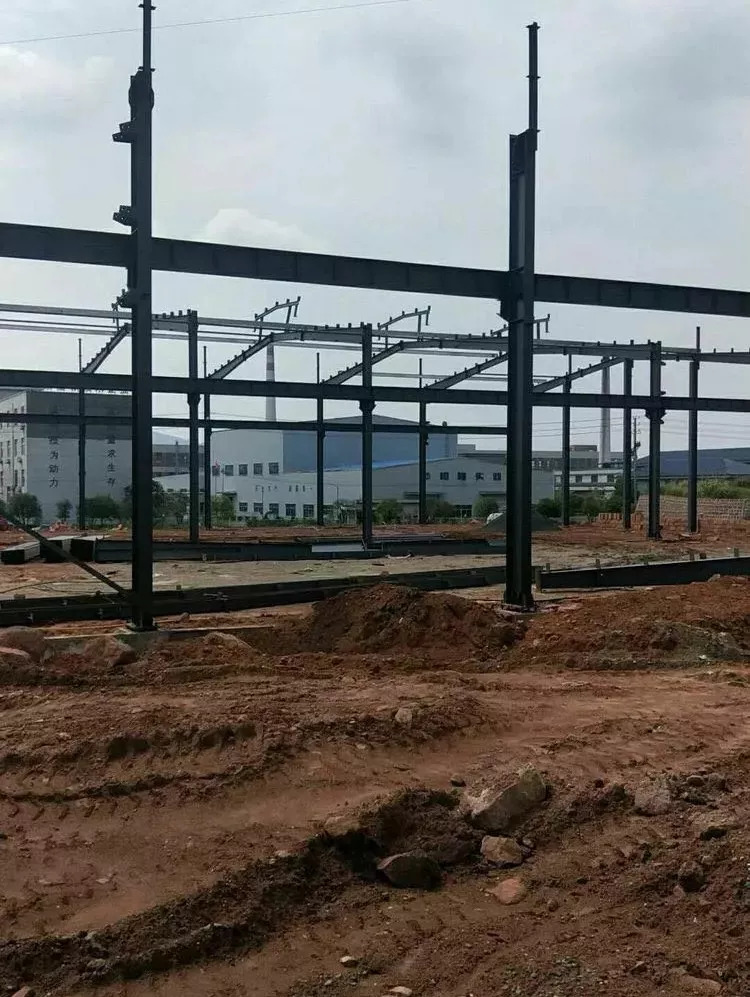

    西面圍墻完成80%;二號廠房安裝框架梁;三號廠房回填土完成;四號廠房地梁和柱子保養;五號研發樓制內架和二樓樓面模板。

    辦證情況:公司注冊,刻章,稅務登記,銀行開戶已經完成,現在在辦理發改委備案立項。

    二、下周計劃

    一號、三號、四號待安裝鋼架,二號廠房主體鋼架完成,五號研發樓澆筑二樓樓面。

    服務單位:花亭場

    12

    中科偉通項目

    本周進展

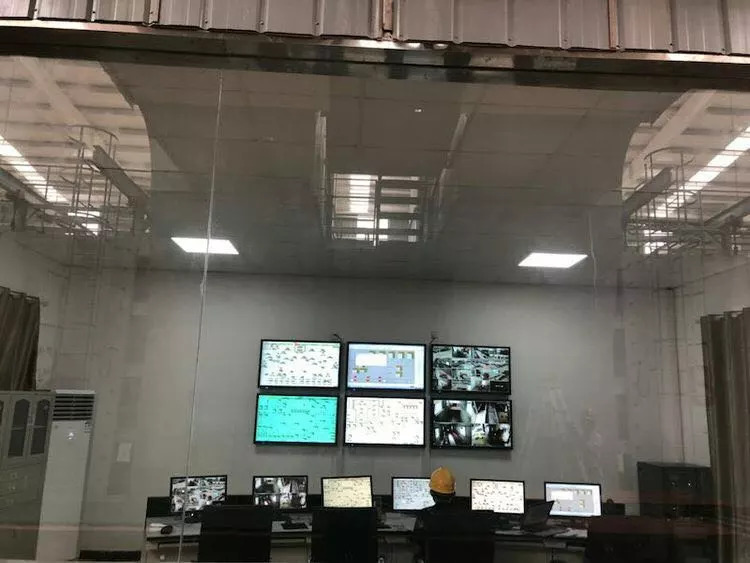

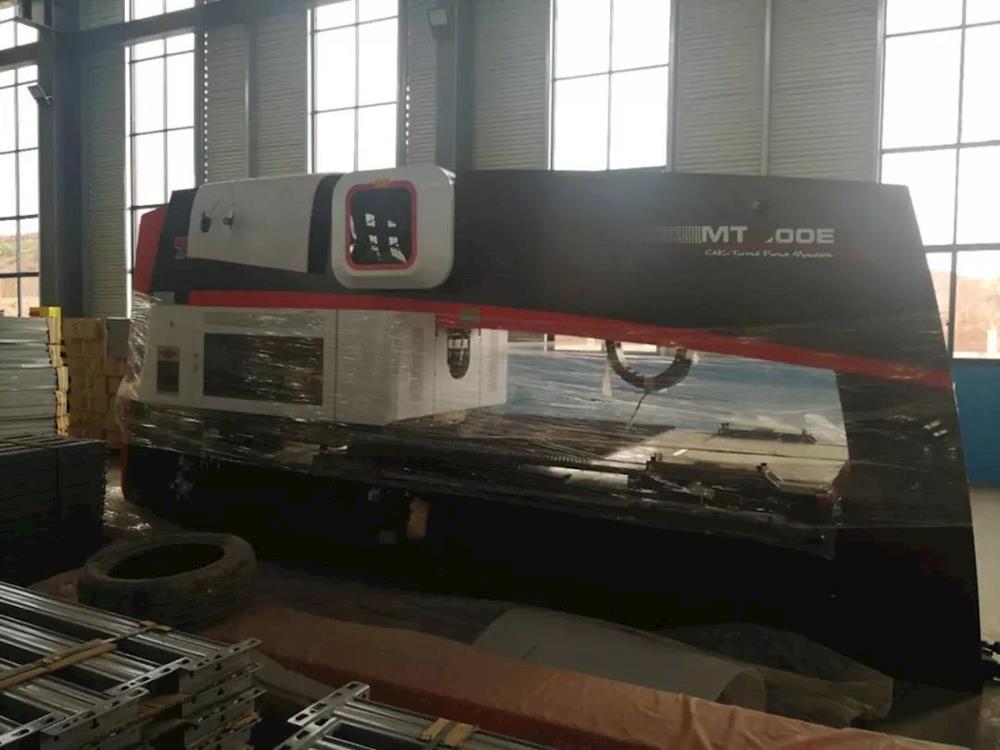

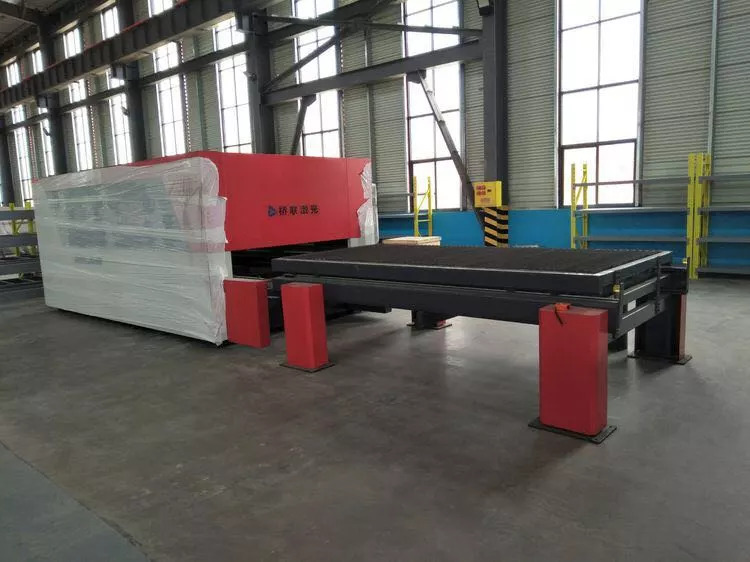

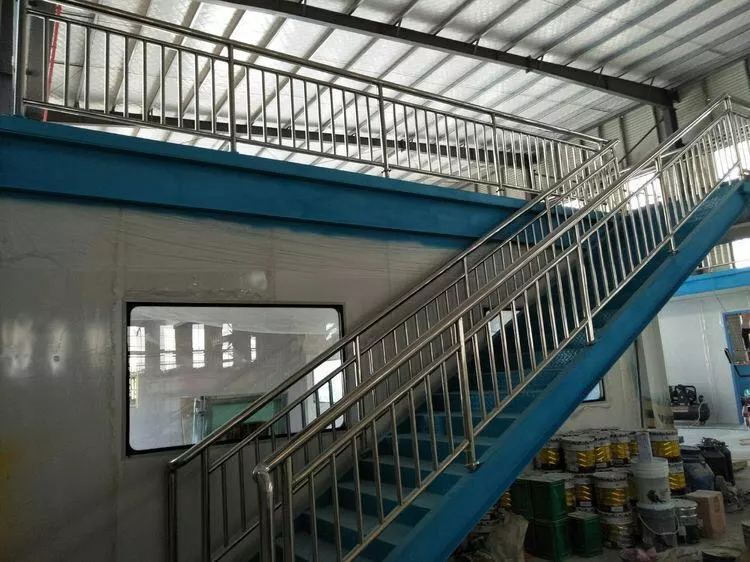

    1、鋼構部分:1號(辦公樓區)樓板已拼接完畢,正在加裝樓梯。1號(倉庫區)加裝電梯天井,現已裝好。

    2、車間生產部分:3號(生產車間)生產設備已運入,正在安裝貨架和生產設備的布局。生產車間中五金倉庫貨架己裝好。電工正在安裝電閘,車間中的電力和氣閥已裝好。該車間計劃下周進行生產。3號(生產車間)車間中辦公室和工程部、制造部正在室內裝修。

    3、其它部分:路沿石己運至廠區,用于路邊沿建設。2號(生產車間)下水道和下水池已建好。1號(辦公樓區和倉庫區)衛生間己結好磚。

    服務單位:南巖鎮

    13

    利特雅工貿項目

    本周進展

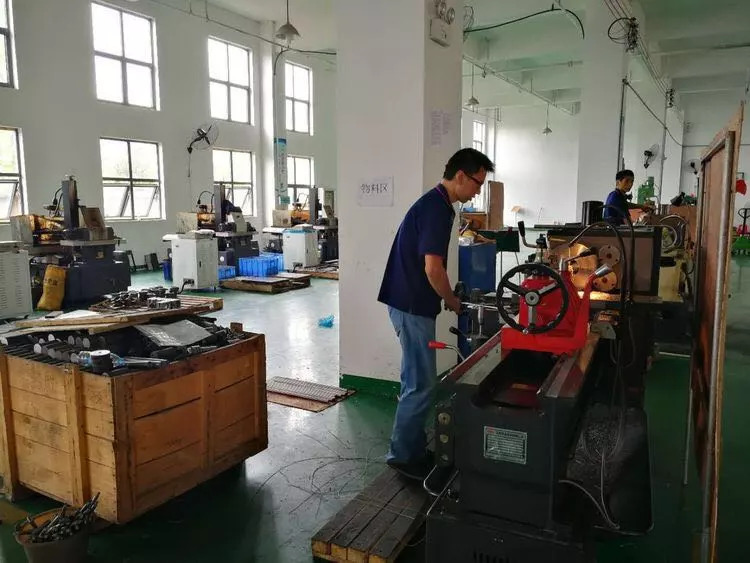

    企業正常生產中;

    自建80畝場地平整進展:場地在加緊施工中。

    服務單位:桃源街道
