弋陽高新區2018年部分重點在建項目進展周報(8.4-8.10)
【字體:? ?

本 期 項 目

1.泰山石膏項目;

2.煌朝新材項目;

3.擴區調區基建項目;

4.熔巖汽配項目;

5.和合家居項目;

6.康恩貝二期項目;

7.工業標準廠房項目;

8.巴頓環保科技項目;

9.萬華板業項目;

10.科技創業園二期項目;

11.永奔機電項目;

12.中科偉通項目;

13.脫普食品項目;

項目進展周報

1

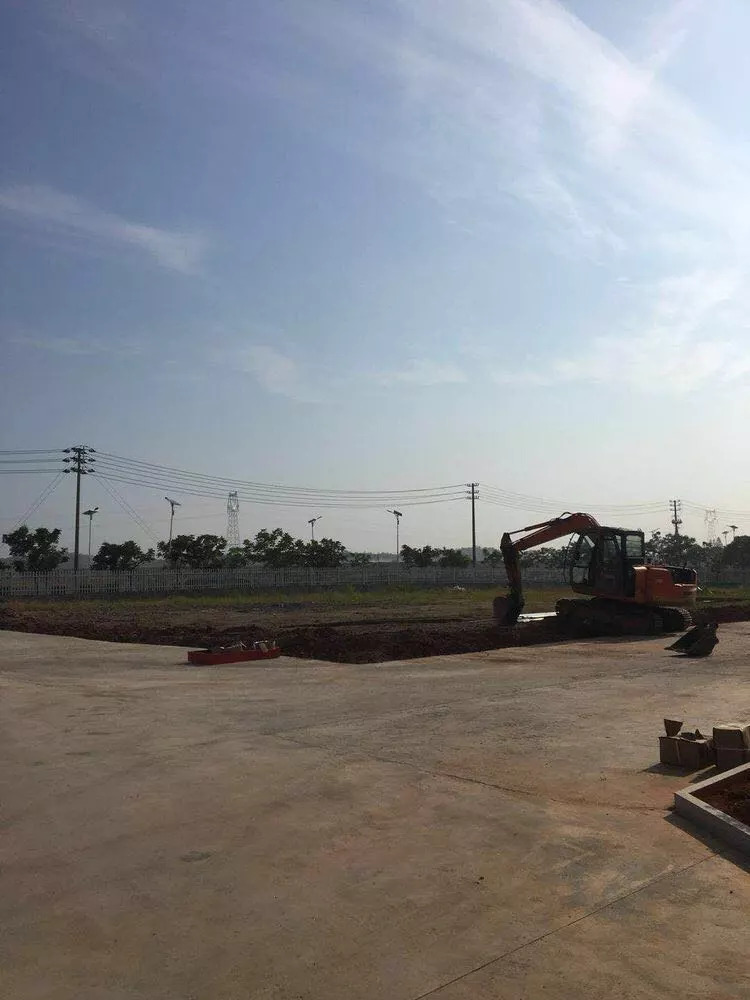

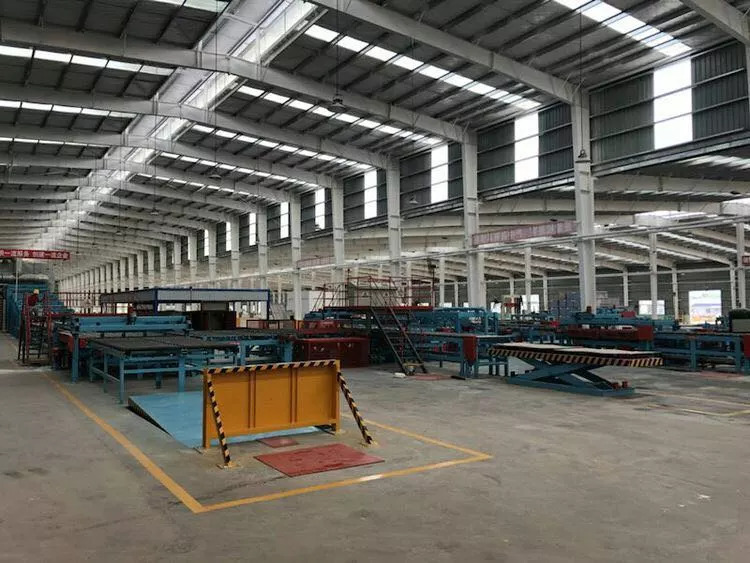

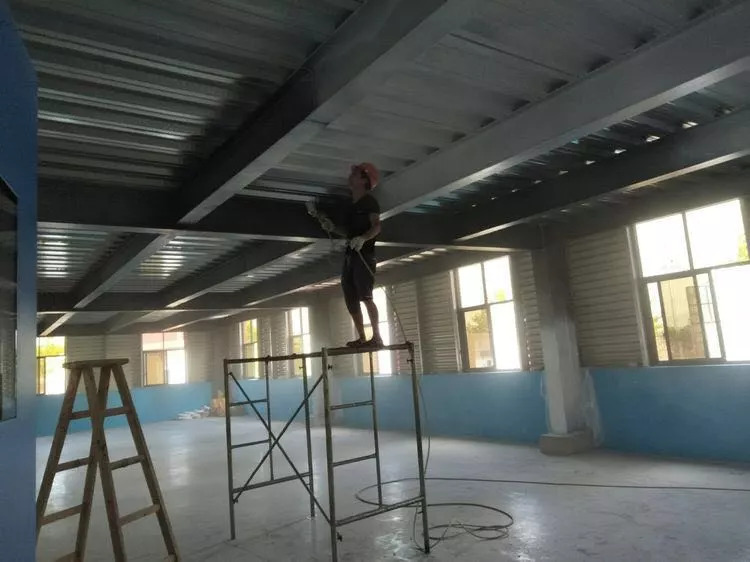

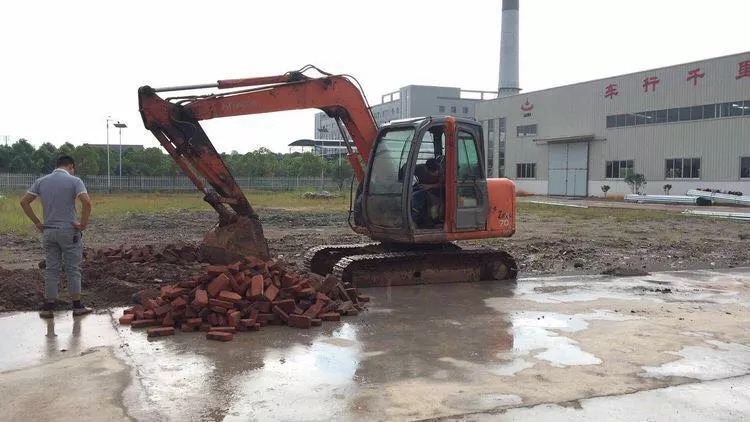

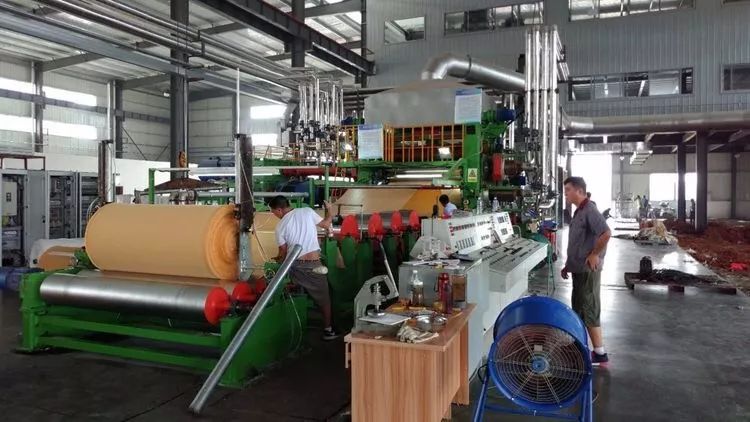

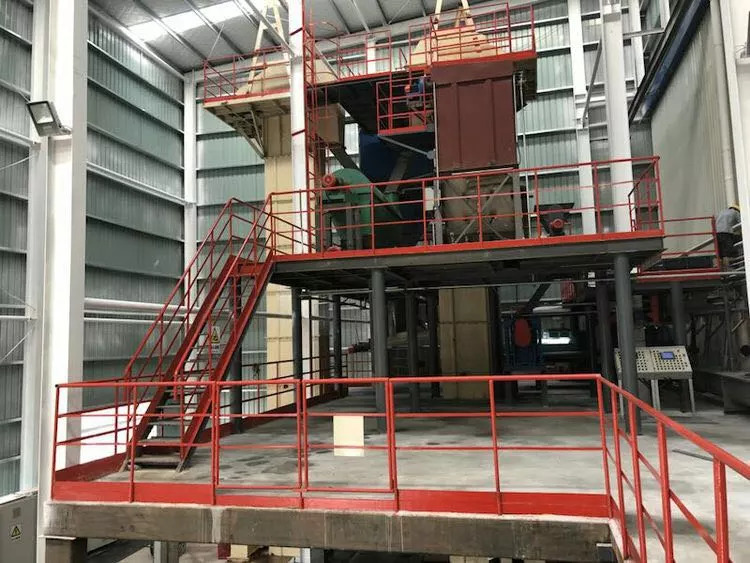

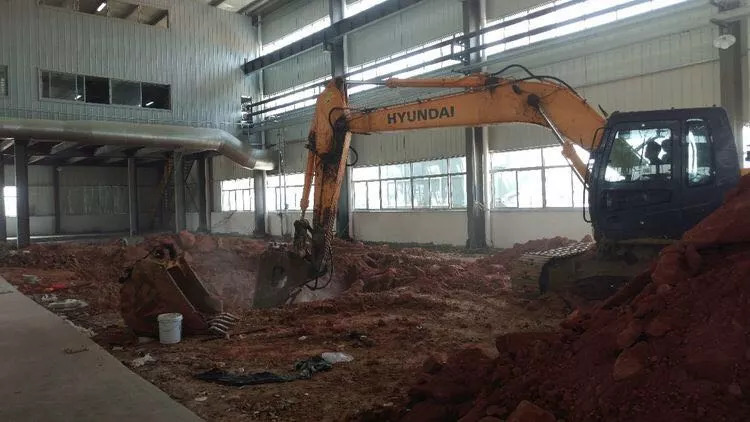

泰山石膏項目

本周進展

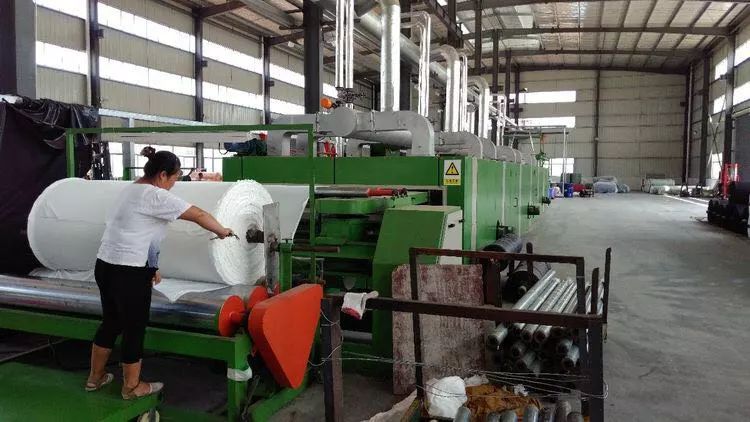

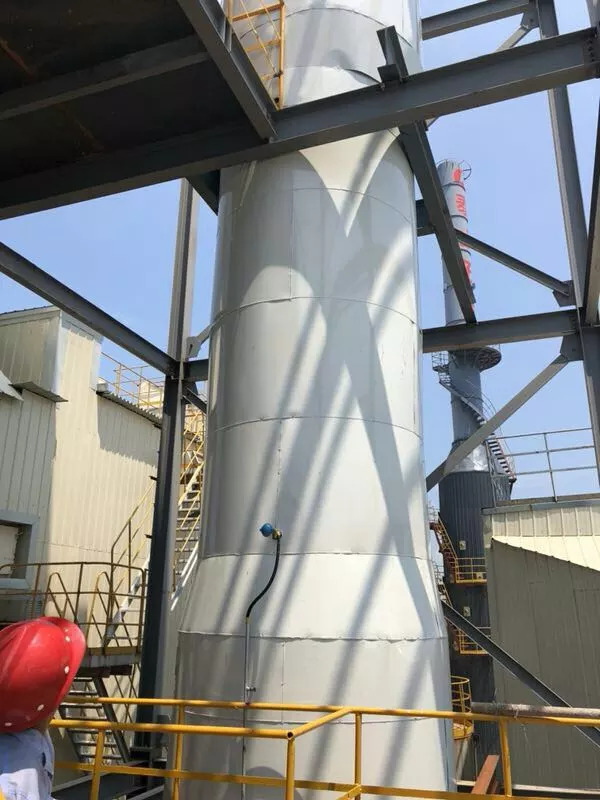

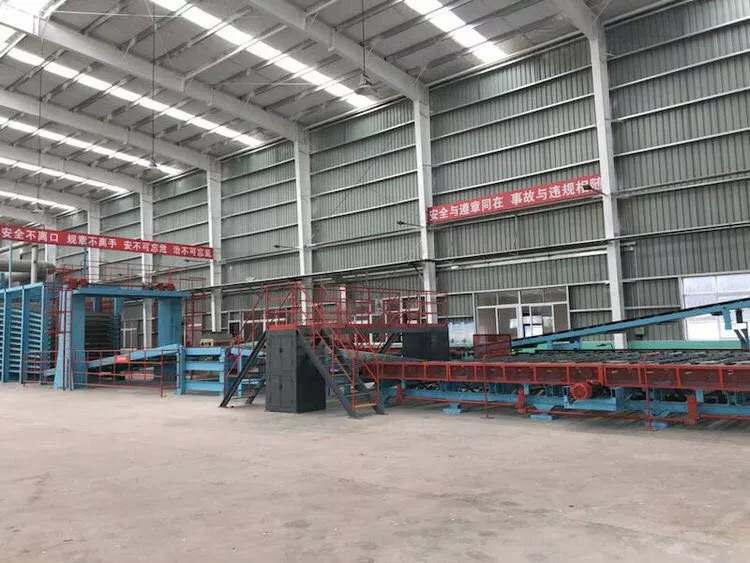

設備安裝:制粉車間準備投料試車。

鋼構工程:原料車間吊裝。

土建工程:生產區基本完成,準備硬化辦公區。

服務單位:高新區

2

煌朝新材項目

本周進展及下周計劃

一、本周進度

公司門牌制作完成;

食堂宿舍樓二樓樓面扎制鋼筋,即將澆筑混凝土;

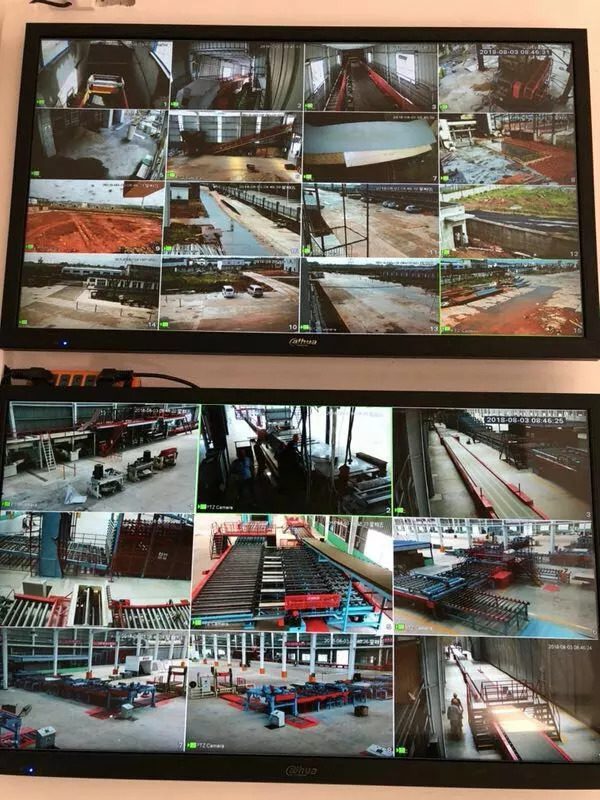

各生產工序試生產。

二、下周計劃

食堂宿舍樓繼續施工,繼續試生產。

服務單位:漆工鎮

3

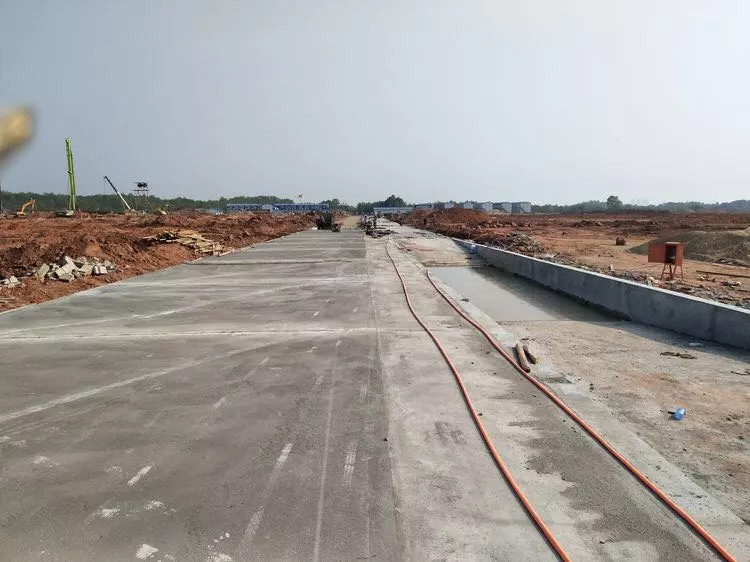

擴區調區二期基建項目

本周進展及下周計劃

一、本周進展

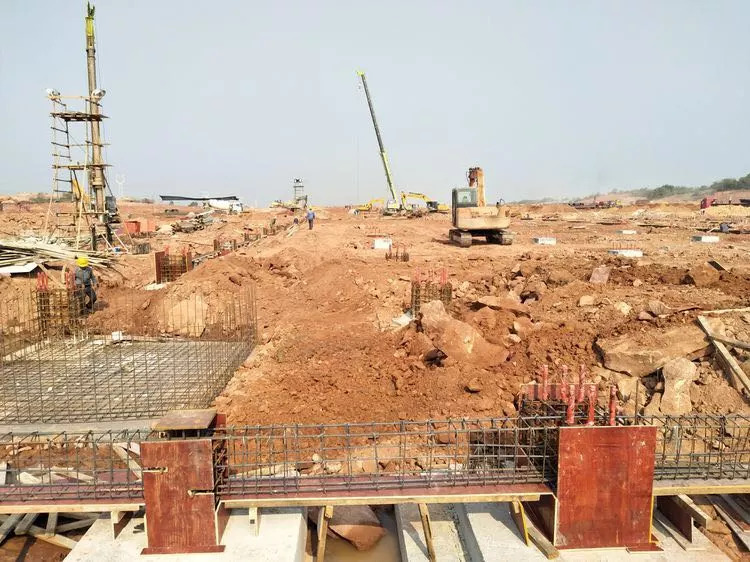

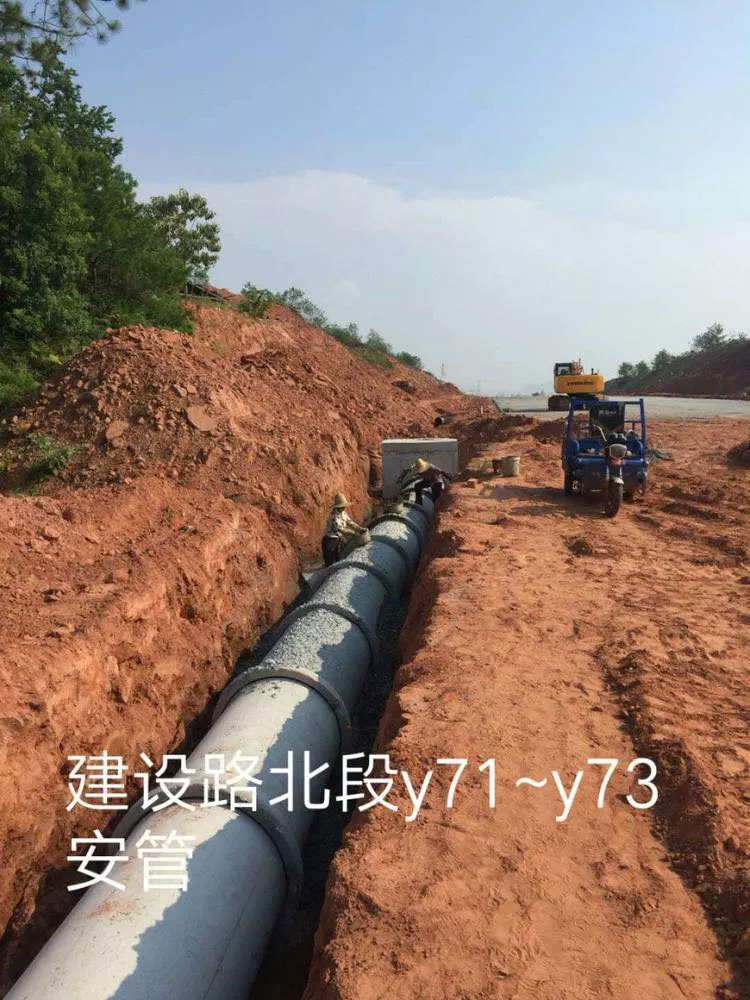

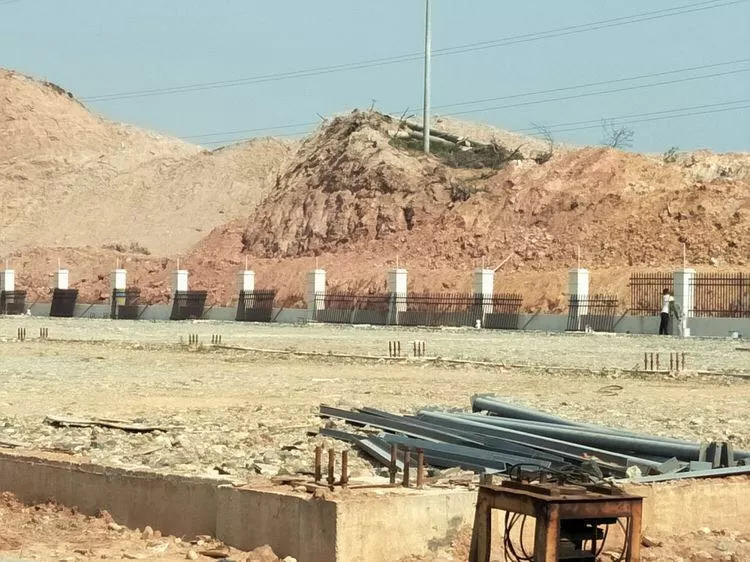

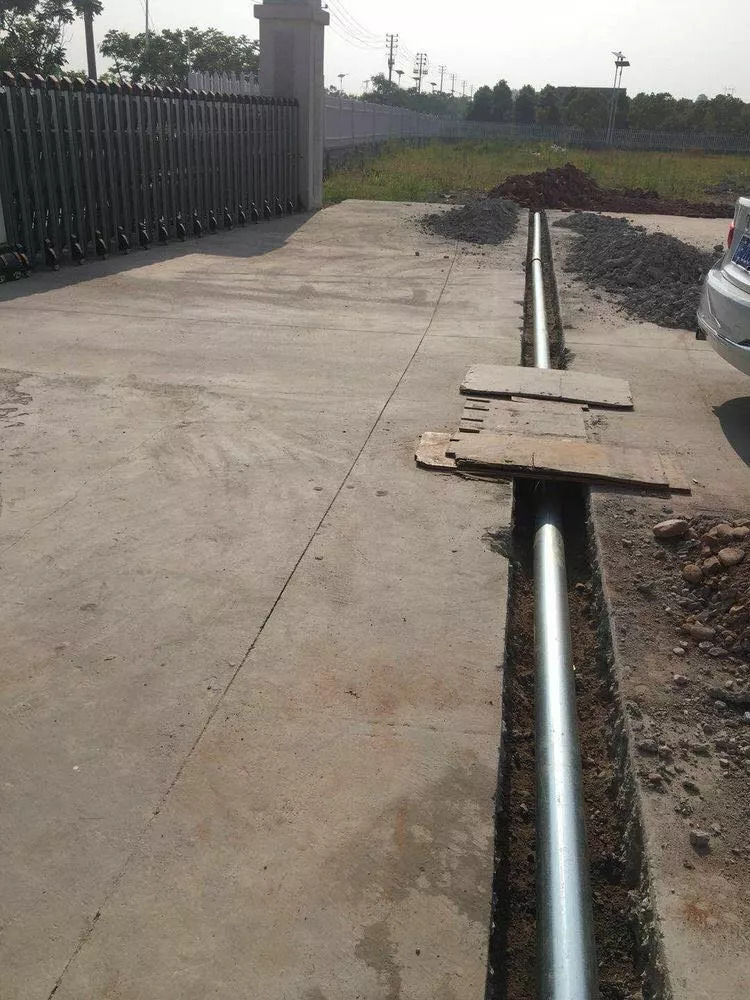

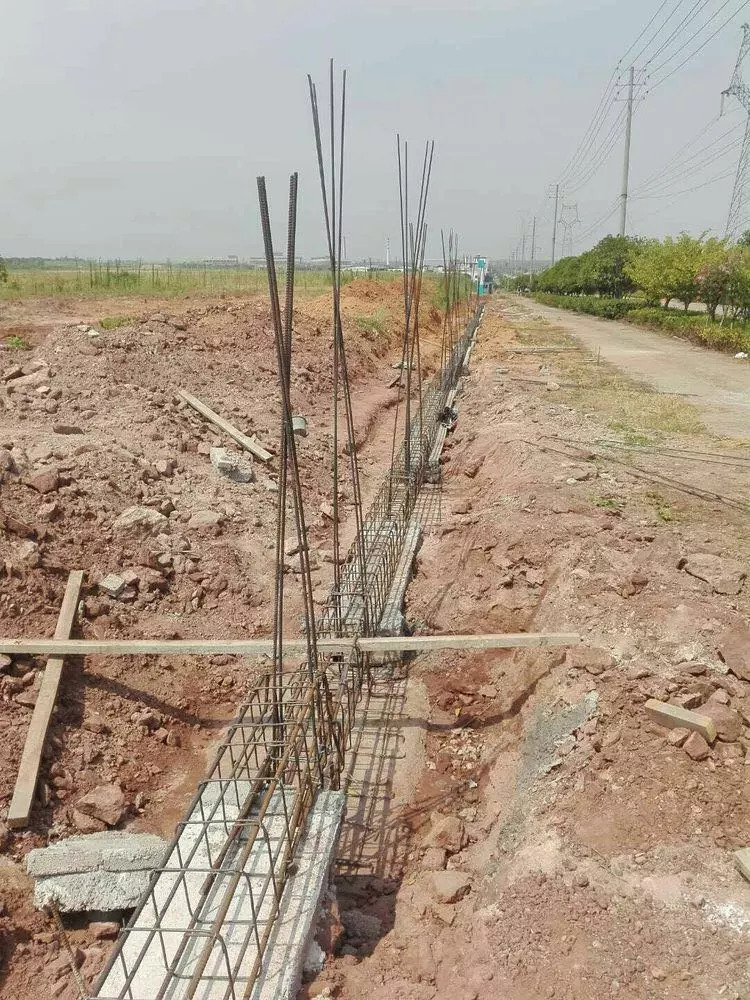

1、建設路北段已完成Y31~Y34、Y71~Y74段管道開挖、安裝。

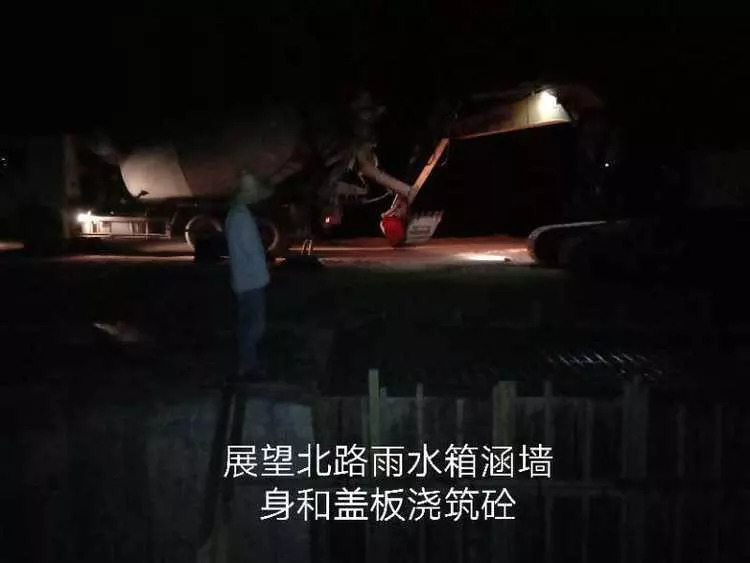

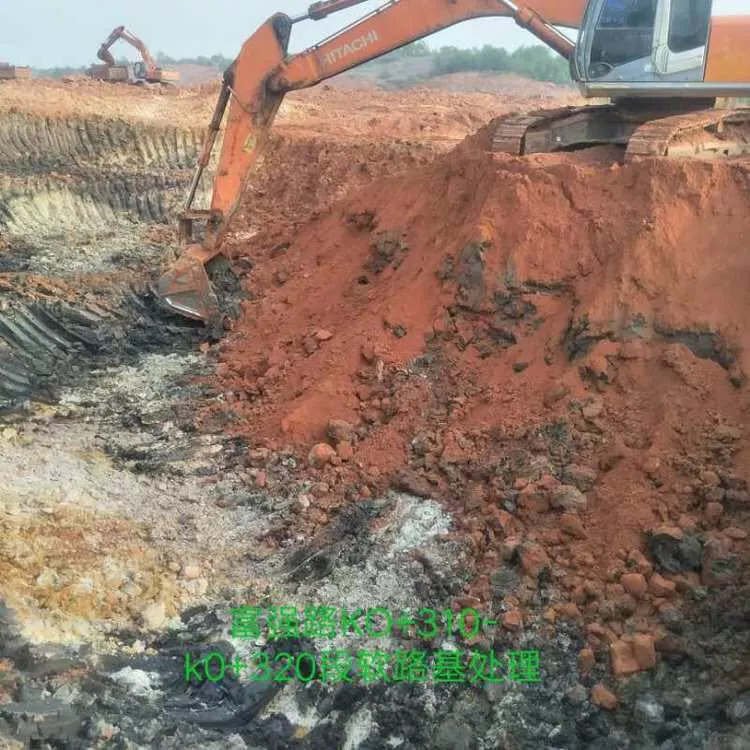

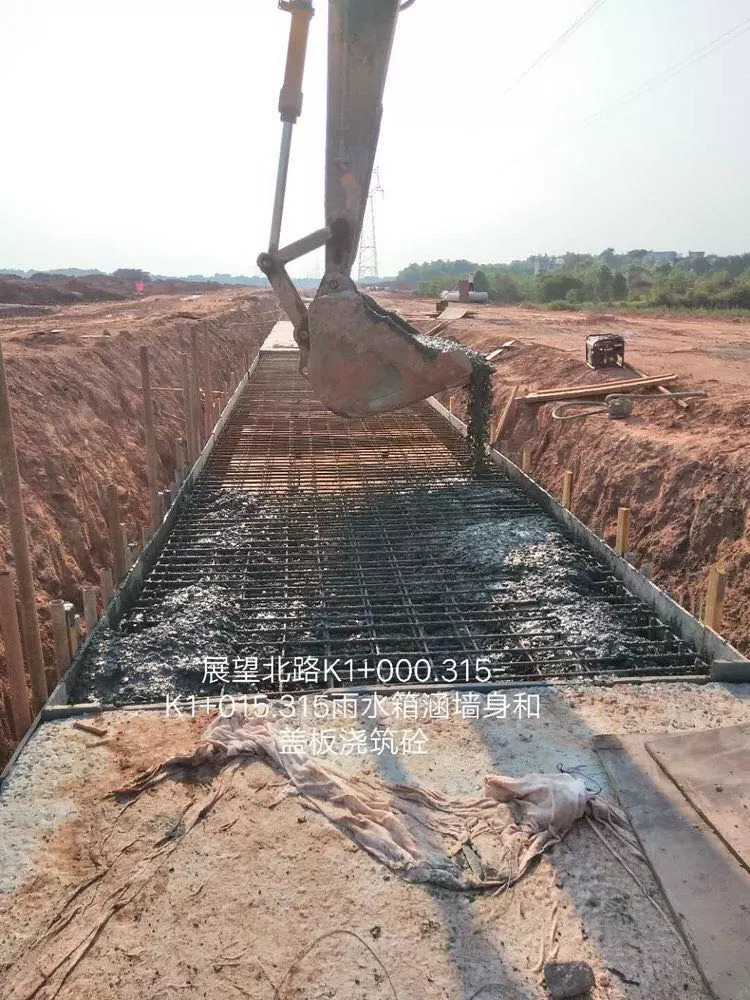

3、展望北路已完成K0+782.305~K1+030.305段雨水箱涵回填中粗砂,K1+030.305~K1+456.362段雨水檢查井回填砂。

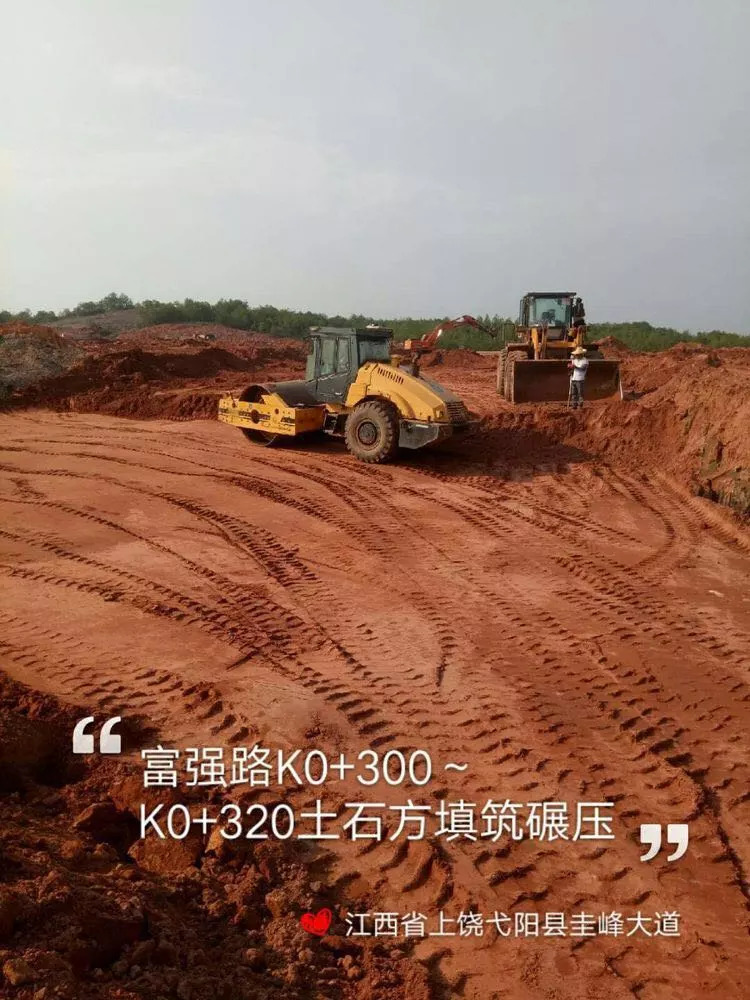

4、富強路填筑土石方2100M3。

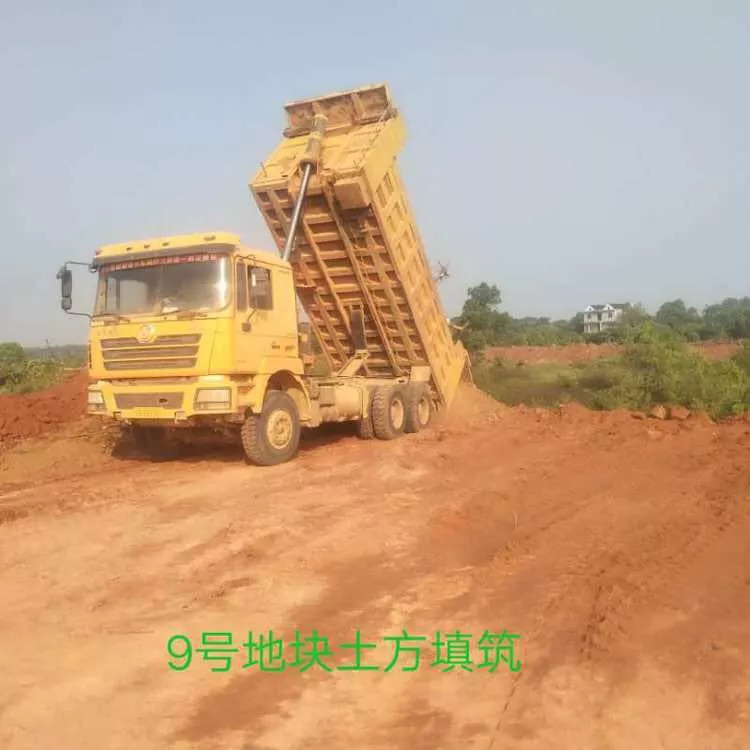

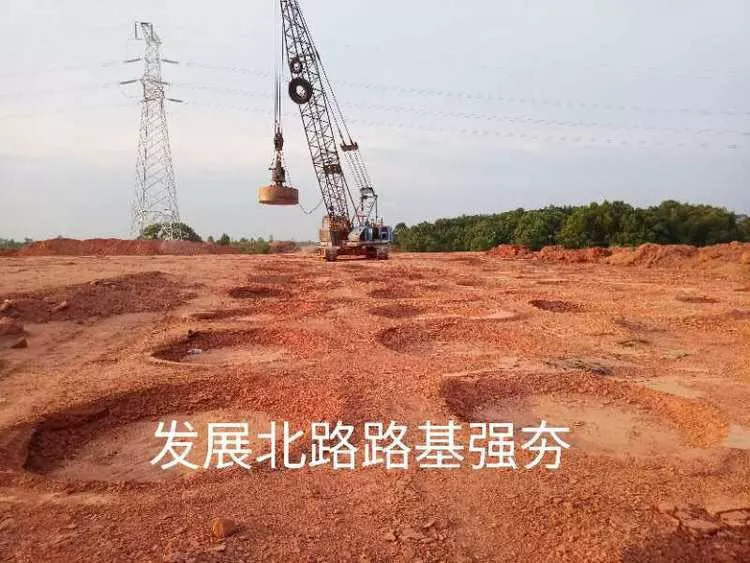

5、發展路填筑土石方21300M3。

5、8、9號地塊完成填筑土石方42300M3。

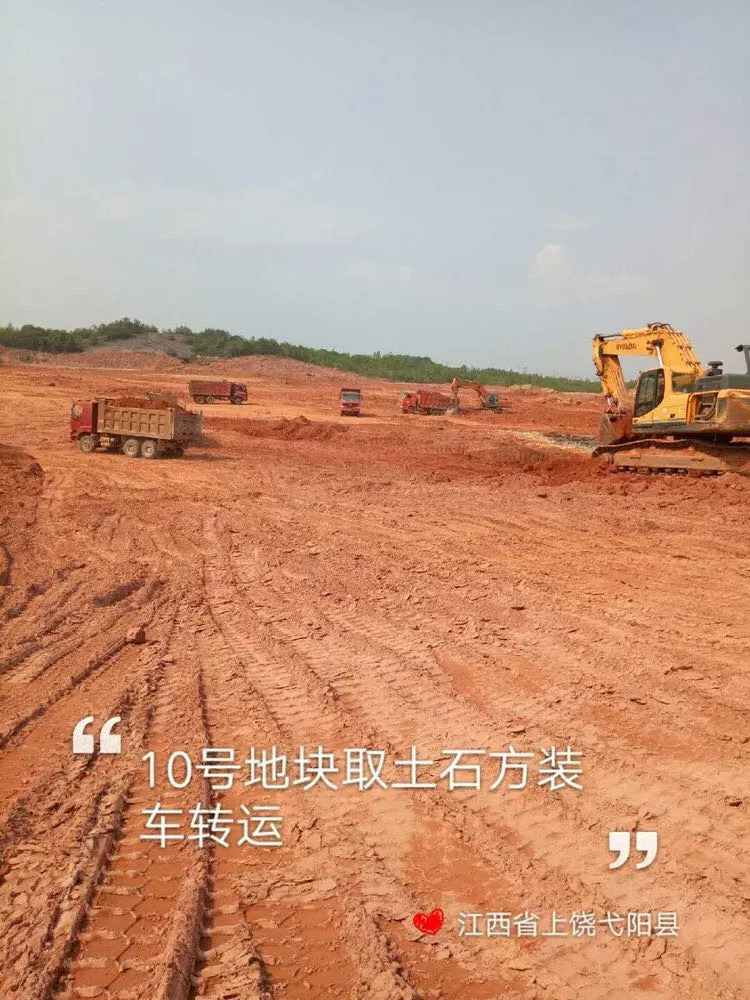

6、10號地塊完成挖運土石方63100M3。

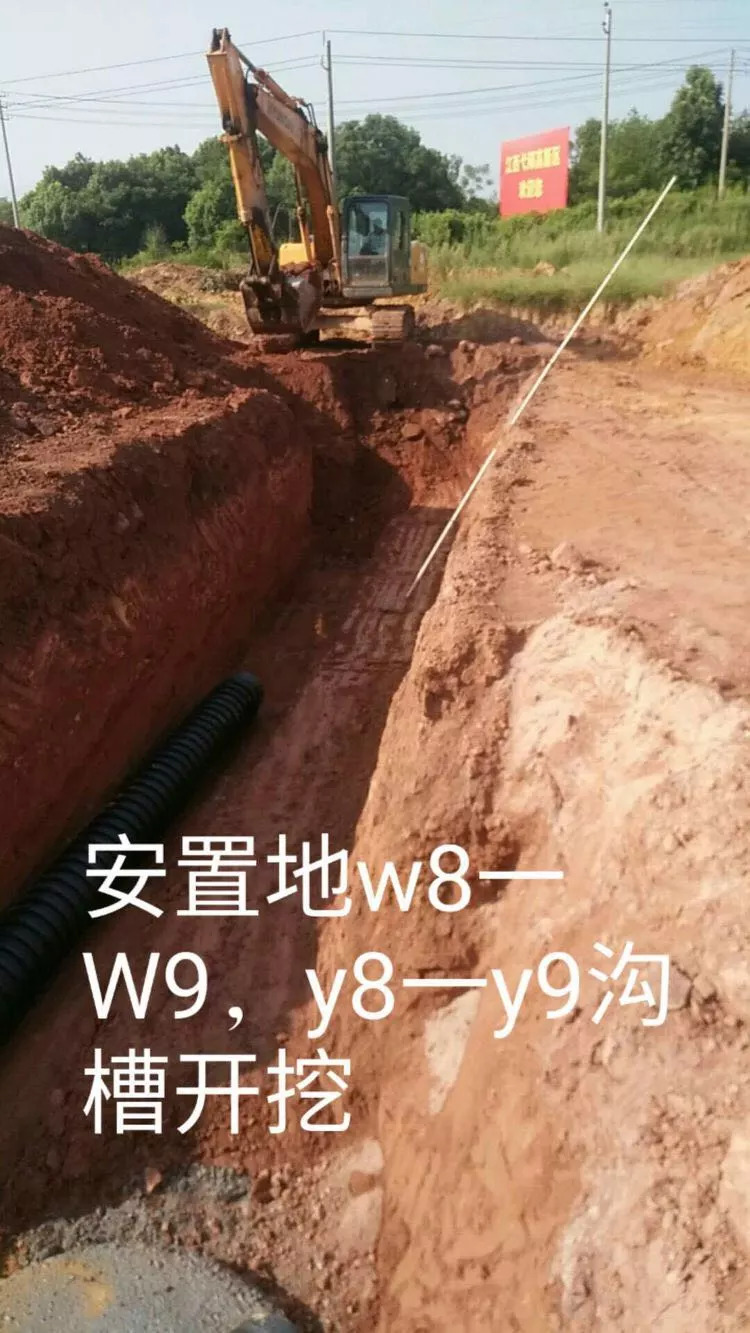

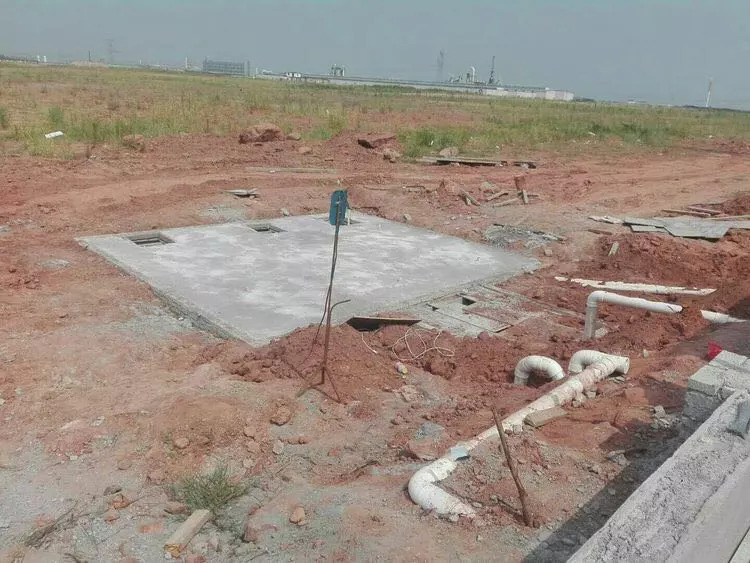

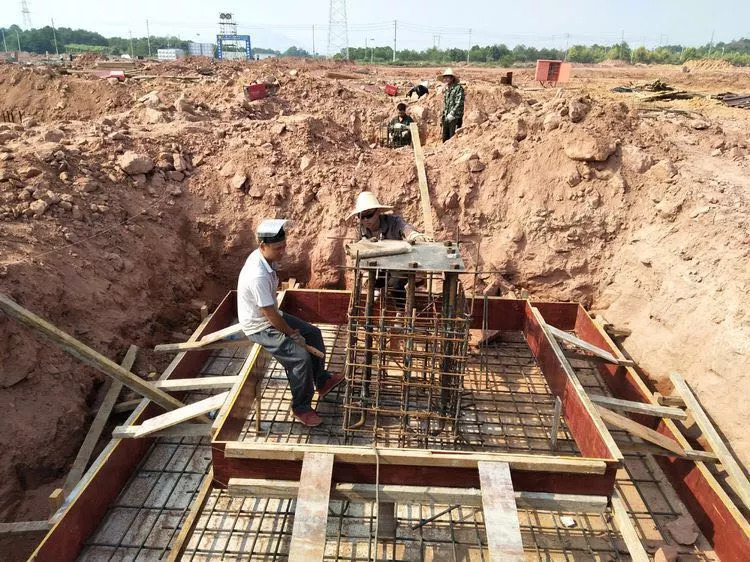

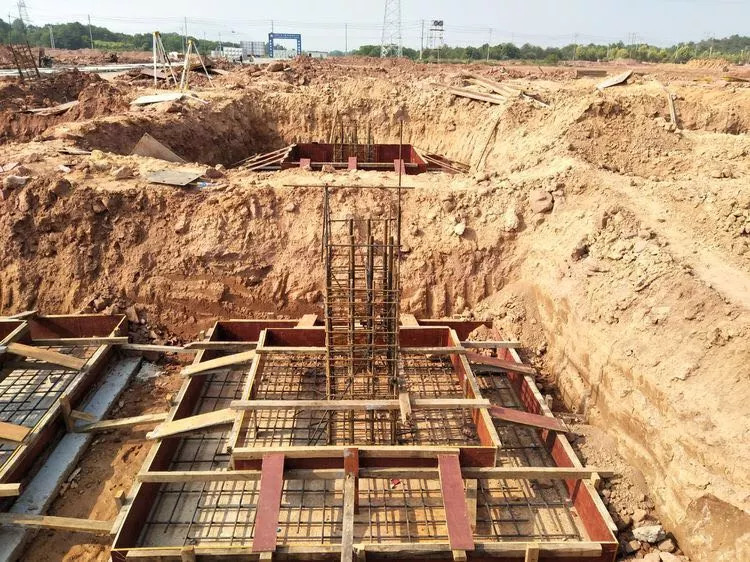

9、安置地(13號地塊)已完成挖化糞池12座,墊層澆筑、敷設管道及砌筑。

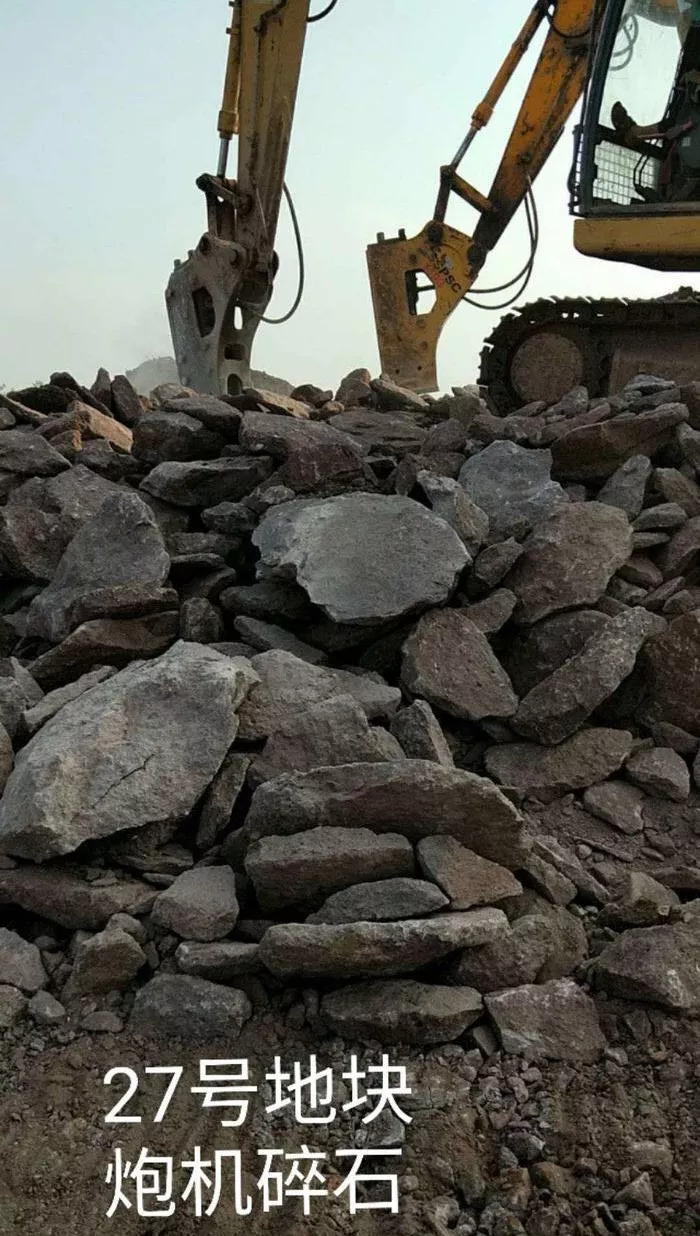

10、27號地塊完成挖運土石方83000M3,填筑土石方62300M3,清表216500M2,磚砌排水溝69米。

二、下周計劃

1、建設路北段計劃K1+060~K1+170段雨水管道敷設、檢查制作澆筑。

2、創新路計劃K0+030~K0+720段雨水支管及雨水口開挖,敷設支管、砌筑雨水口。

3、展望北路計劃K0+782.305~K1+456.362段雨水支管回填。

4、發展北路計劃K0+410~K0+570、K0+660~K0+780段填筑土石方31600M3。

5、8、9號地塊計劃填筑土石方52100M3。

6、10號地塊計劃挖運56500M3。

7、安置地(13號地塊)計劃砌筑化糞池12座。

8、27號地塊計劃挖運土石方121000M3,填筑土石方121000M3,砌筑排水溝60米。

9、園區牌頭計劃完成異形鋼結構拼焊及吊裝1項。

三、需協調事項

1、27號地塊樟樹移植(含古樟)。

2、巍華專線遷移。

3、工業一路電線桿遷移。

4、15號地塊遷墳。

5、展望大道污水W12-1接原有檢查井,需協調污水處理廠抽水。

責任單位:高新區

4

熔巖汽配項目

本周進展

廠區外面在安裝消防設施;生產車間正常生產;辦公樓東面還在安裝消防設施。

服務單位:疊山鎮

5

和合家居項目

本周進展

廠房建設情況:

1、辦公樓、宿舍樓裝修全部完成并正常使用。

2、廠房正常生產,并產量穩定。

辦證情況:

已經做好網上登記、公示等前期工作。

服務鄉鎮:旭光鄉

6

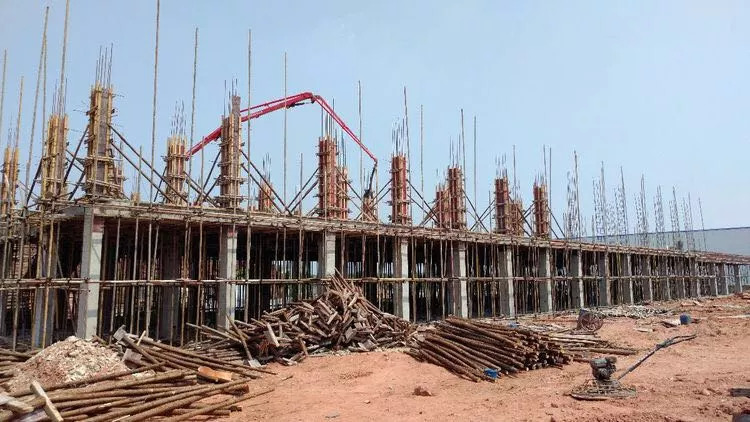

康恩貝二期項目

本周進展及下周計劃

一、本周進展

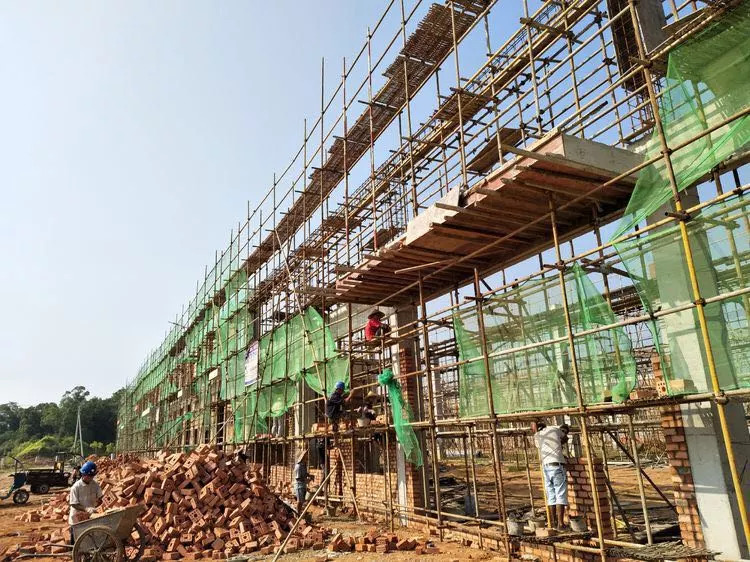

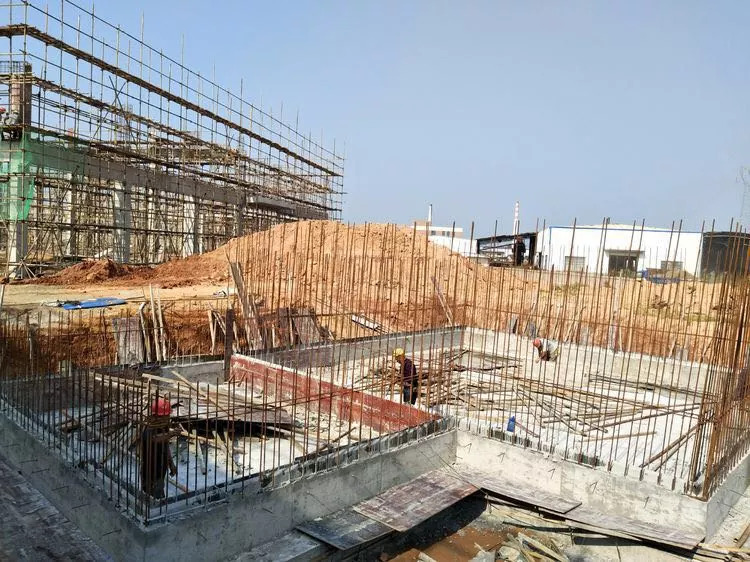

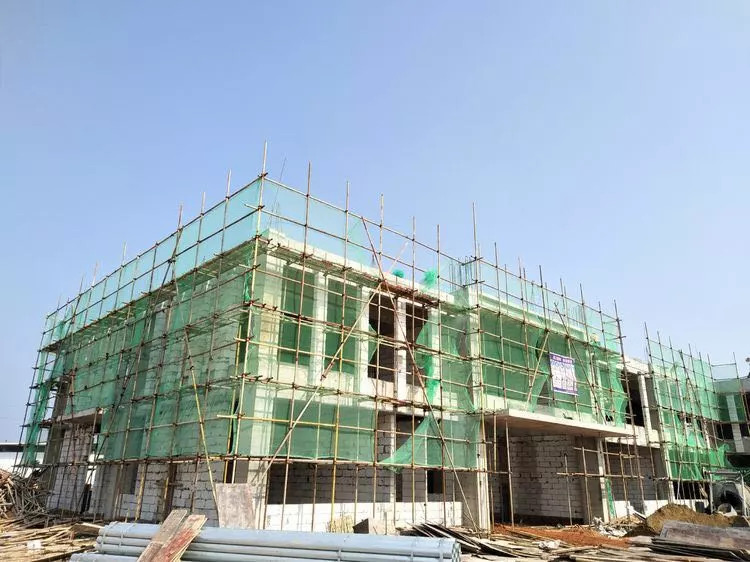

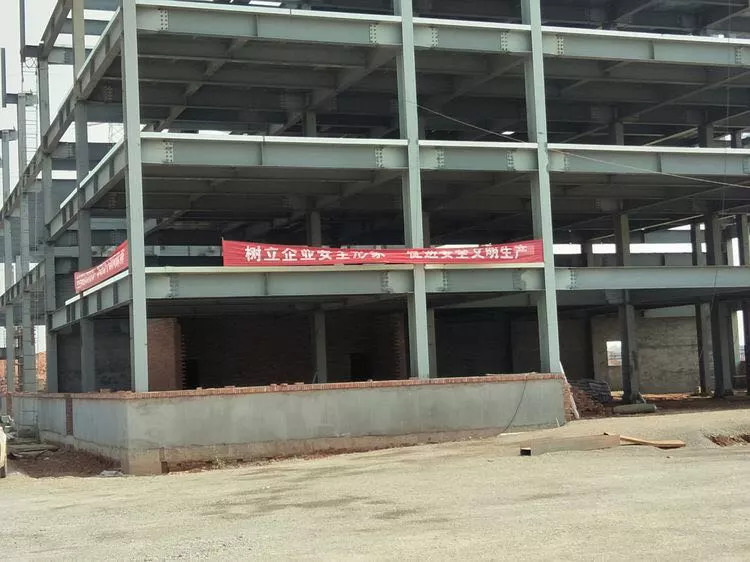

1、1號廠房建設已基本施工完成;

2、2號廠房內墻正在粉刷,裝備安裝門窗;

3、3號廠房內墻正在鋪水泥;

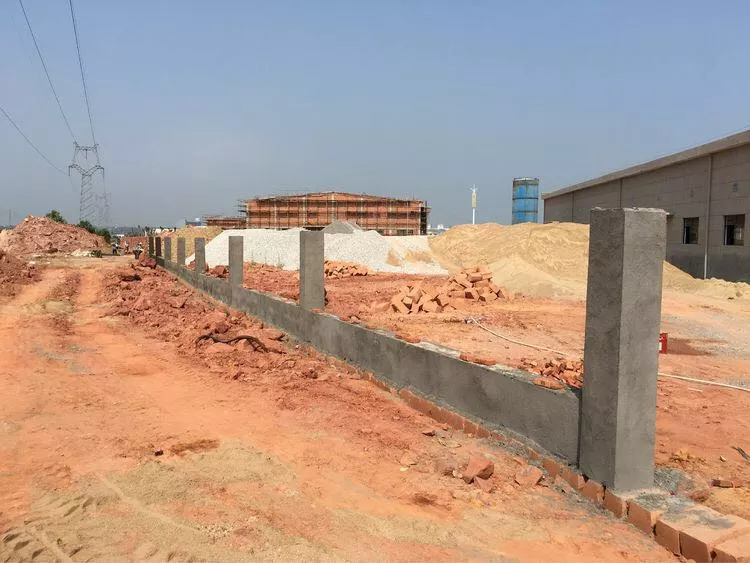

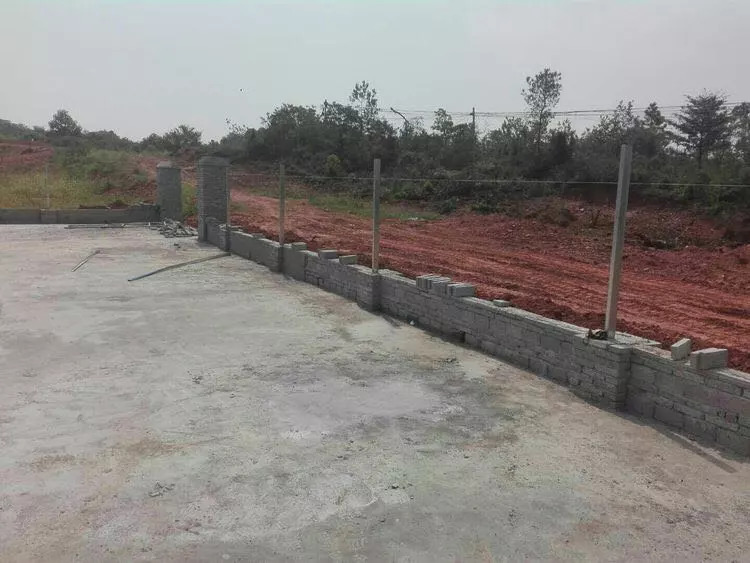

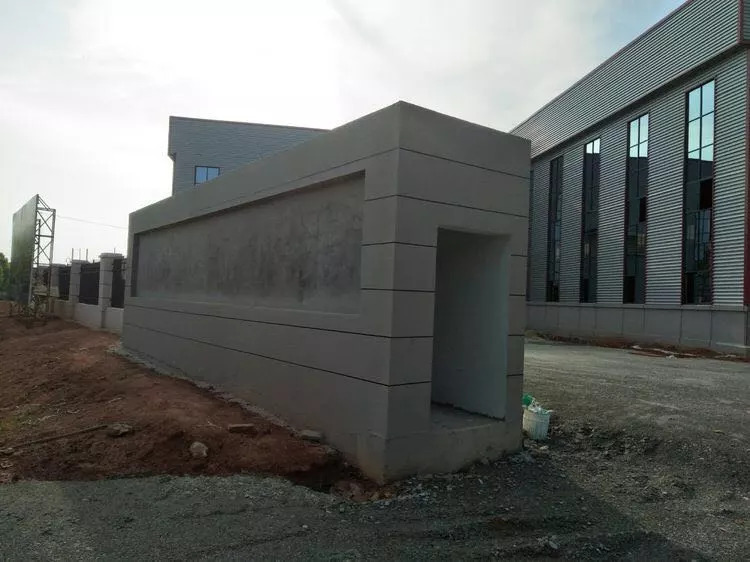

4、廠區圍墻正在施工;

二、下周計劃

1、繼續1號廠房內施工;

2、3號廠房完成內墻水泥鋪砌;

3、繼續廠區圍墻施工;

服務單位:高新區

7

工業標準廠房項目

本周進展及下周計劃

園區自建工業標準廠房項目

1、工程進展:5#樓廠房部分基礎開挖完成,7#樓廠房獨立基礎及短柱鋼筋綁扎完成50%,正在鋼筋綁扎及打樁中,8#廠房獨立基礎基槽開挖完成50%,9#樓基礎澆筑完成,正在基礎梁模板安裝中。樁基完成120根,其中4#6#8#樓樁基完成。倒班樓獨立基礎基槽開挖中,主干道混凝土路面澆筑完成60%,次干道土路基開挖完成約1000米,碎石回填完成約500米。

2、項目融資:國資辦已出函,正在協調相關部門辦理實物資產評估入賬相關工作,抵押物金融服務中心已進行協調,正在協商方案。

3、工程辦證:項目立項、環評批復完成,規劃方案已完成專家評審,土地掛牌正在實施當中,安評正在對接專業機構編制預評價報告。

二、下周安排

1、加快項目推進,完成9#樓廠房基礎及主干道硬化施工,實施5#、7#、8#及倒班樓廠房基礎及次干道施工。

2、加快辦理項目辦證及項目融資相關工作。

3、督促施工單位考察預訂鋼結構加工企業。

4、完成項目施工圖設計及圖審。

工業地產標準廠房建設及招商項目

一、本周進展

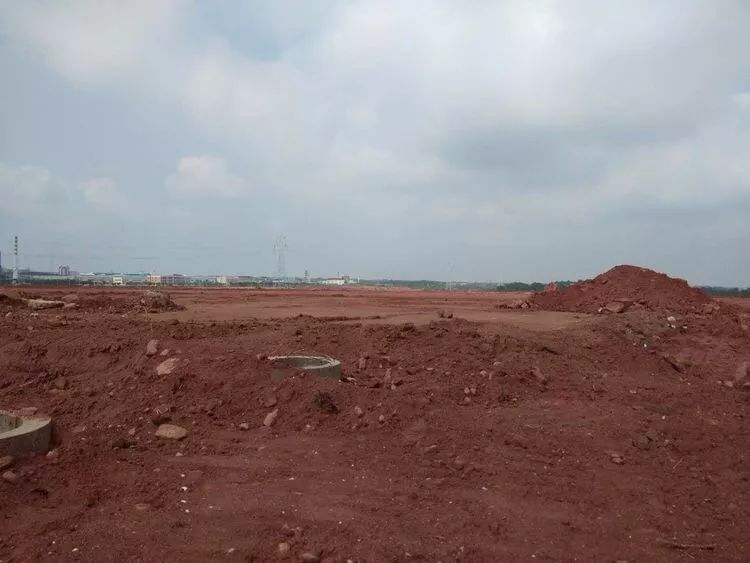

1、場地平整正在掃尾,項目地塊旁魏華專線正在進行遷改施工,魏華企業旁約50畝地塊南巖鎮正在進行征地。

2、項目用地正在組織掛牌當中,項目建筑方案正在進行規劃設計。

二、下周安排

1、繼續完善周邊場地配套設施建設。

2、配合項目方開始進場前項目規劃設計等前期相關準備工作。

3、協調南巖鎮加快完成項目地塊內電桿、墳?zāi)沟雀街锴謇砑皥龅仄秸麙呶玻瑸轫椖窟M場開工提前準備。

責任單位:高新區

8

巴頓環保科技項目

本周進展及下周計劃

一、本周進展

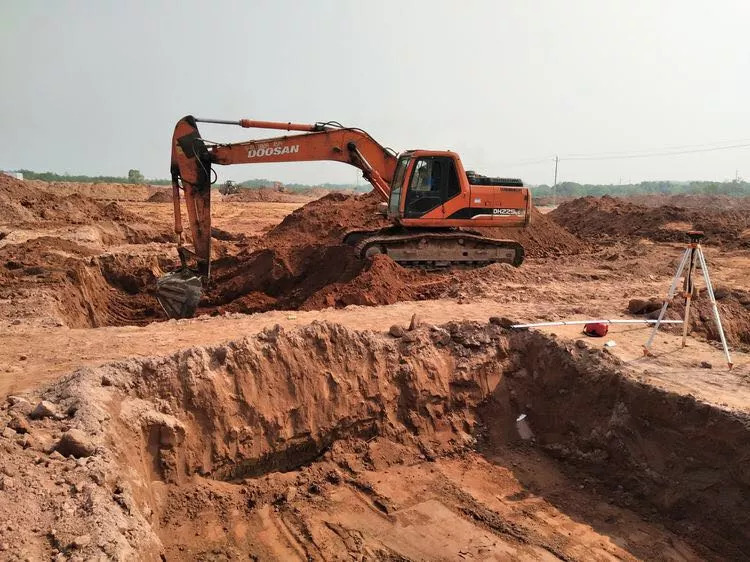

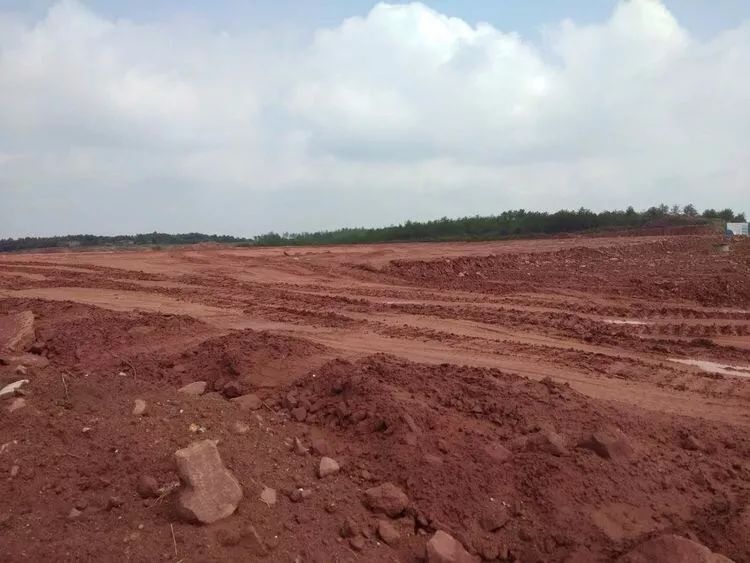

1.項目地塊內清表及場地平整已完成420余畝;

2.市政府已出具,重點重金屬排放總量指標確認意見報告書。

二、下周計劃

1.繼續開展項目地塊內清表及場地平整;

2.跟蹤環評評審事宜。

服務單位:三縣嶺鎮

9

萬華板業項目

本周進展及下周計劃

一、本周進展

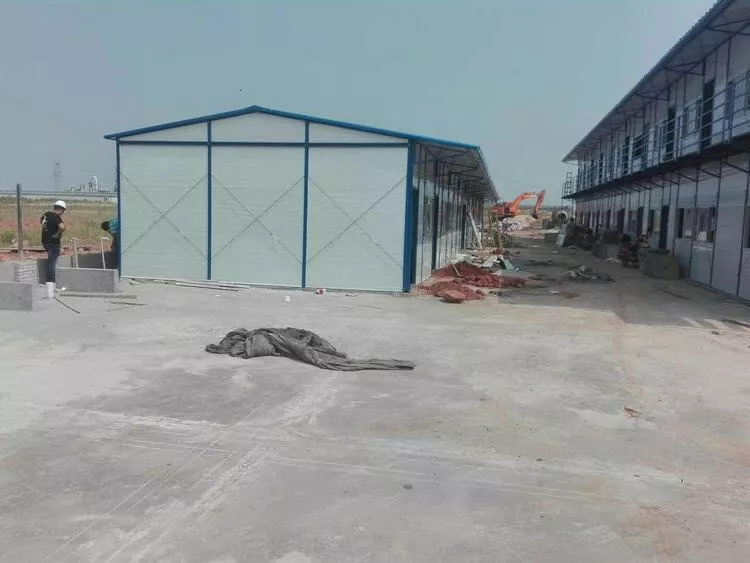

1、工人生活區臨建板房食堂、浴室等配套設施板房搭設完成;

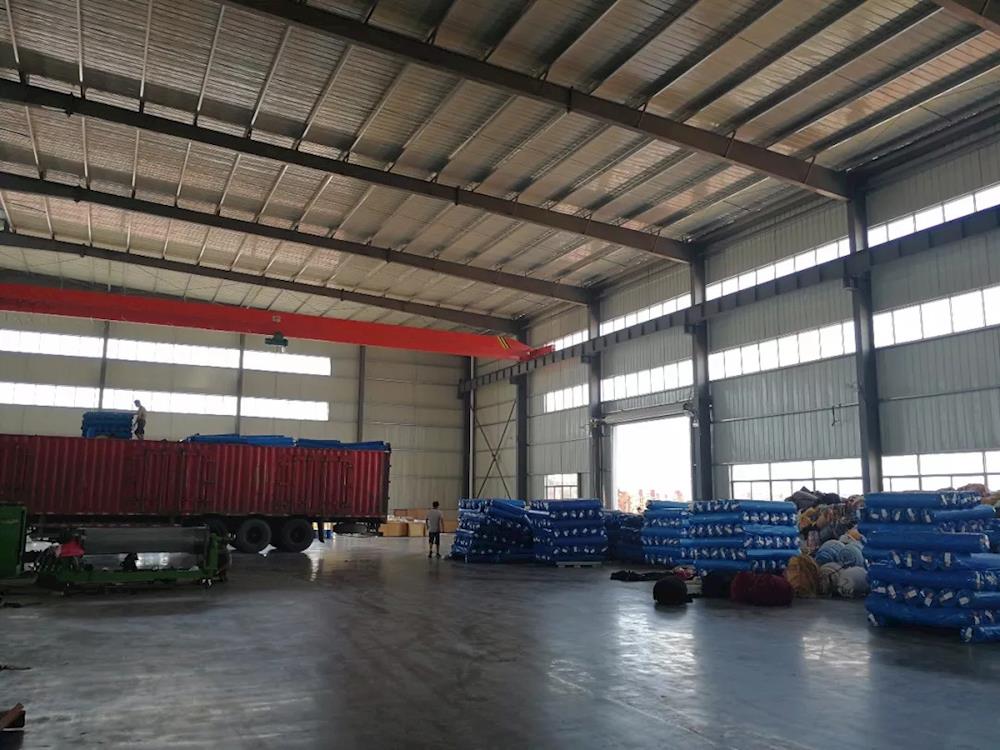

2、臨建場地主管道安裝全部完成;

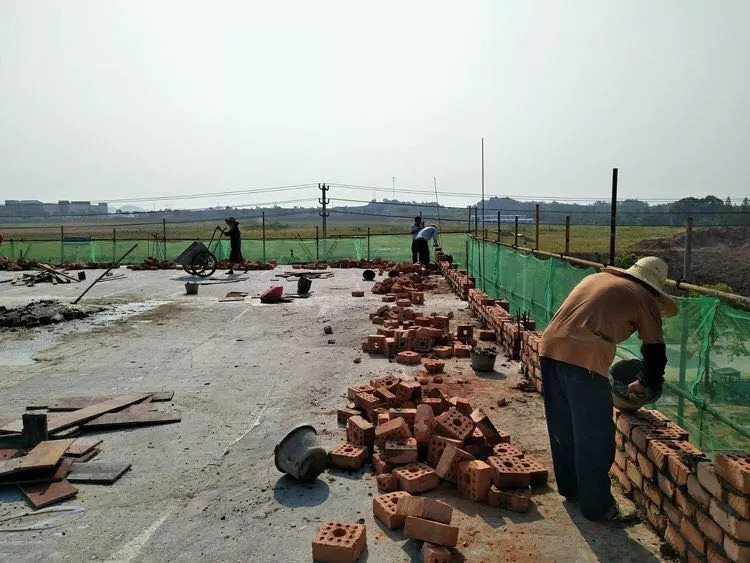

3、臨建生活區圍墻砌筑完成;

4、工人生活區臨建板房A棟室內地坪澆筑完成50%;

5、北側圍墻基礎梁鋼筋綁扎施工完成50%;

6、室外排水溝土方開挖施工完成;

7、化糞池施工完成;

    二、下周計劃

    1、工人生活區臨建板房食堂、浴室等配套設施室內裝修完成;

    2、臨建場地配套設施管道及水電安裝全部完成;

    3、臨建生活區圍墻抹灰完成;

    4、工人生活區臨建板房B棟搭設完成;

    5、北側圍墻基礎梁砼澆筑施工完成50%;

    6、工人生活區臨建板房A棟室內管線施工完成;

    7、辦公區原臨建板房拆除完成;

    服務單位:港口鎮

    10

    科技創業園二期項目

    本周進展及下周計劃

    一、本周進展

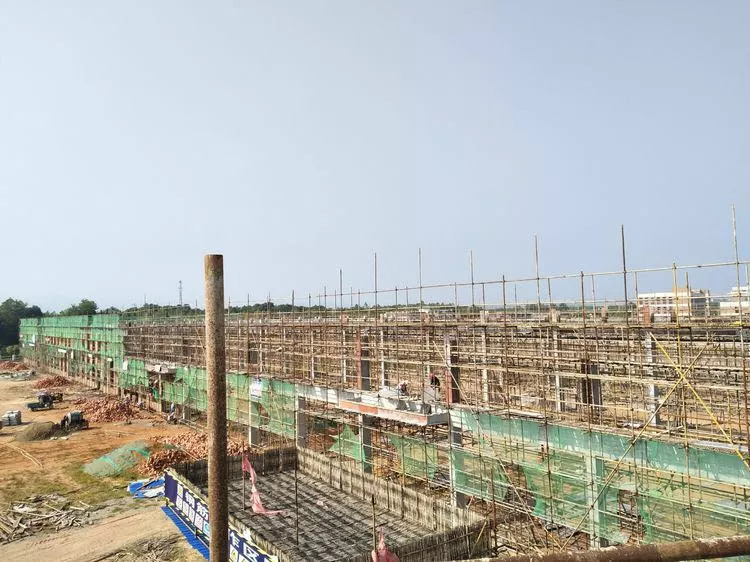

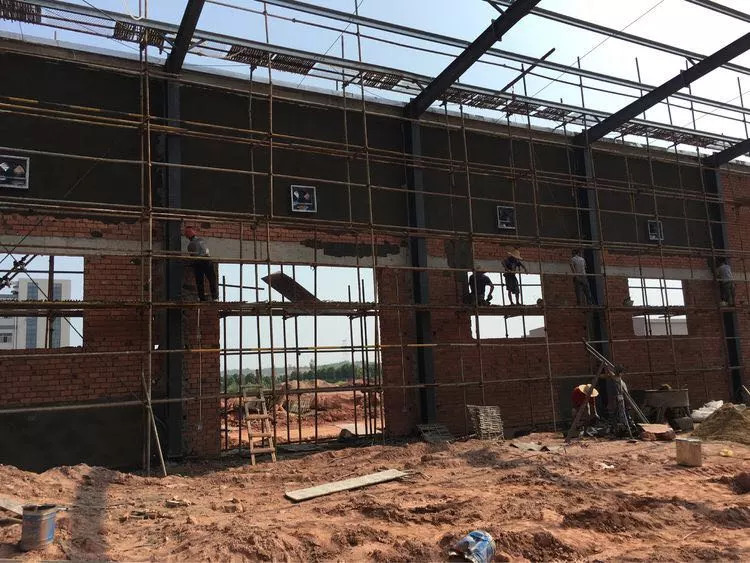

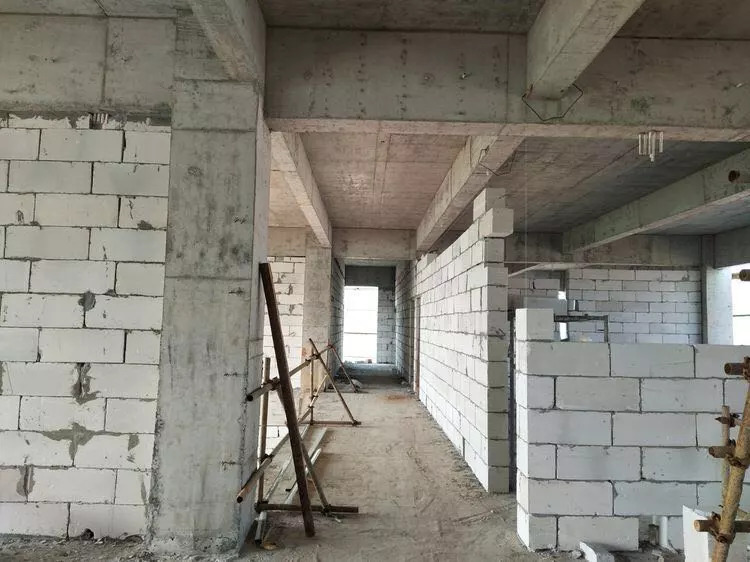

    1、廠房A-Q軸砌體砌筑施工完成,正在R-A/D軸砌體砌筑施工中;

    2、廠房R-A/D軸8.7m梁柱模板安裝及砼澆筑施工中;

    3、消防水池剪力墻施工中;

    4、研發樓一層砌體砌筑施工完成,二層砌體砌筑施工中,女兒墻砌體砌筑施工中;

    5、連接一期通道道路路基水穩層施工中;

    二、下周計劃

    1、繼續上周計劃施工;

    2、廠房R-A/D軸7.8m梁柱澆筑;

    3、研發樓砌體砌筑施工;

    4、消防水池基礎施工;

    5、連接一期通道道路施工;

    服務單位:高新區

    11

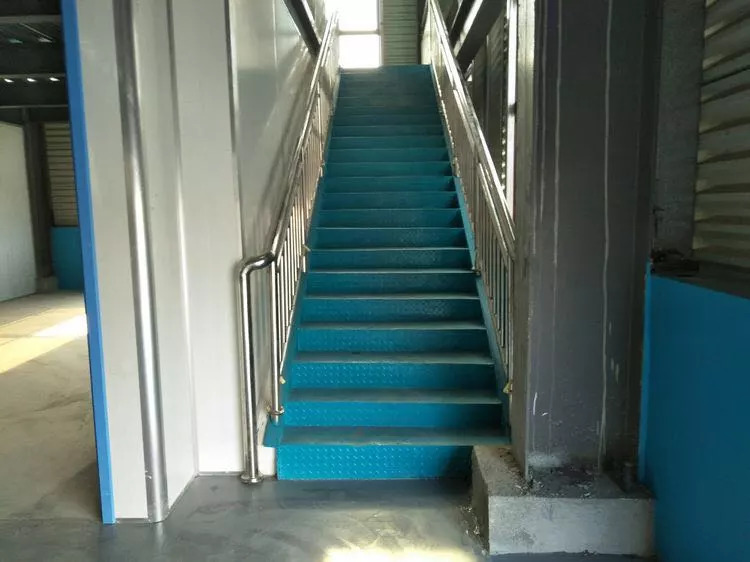

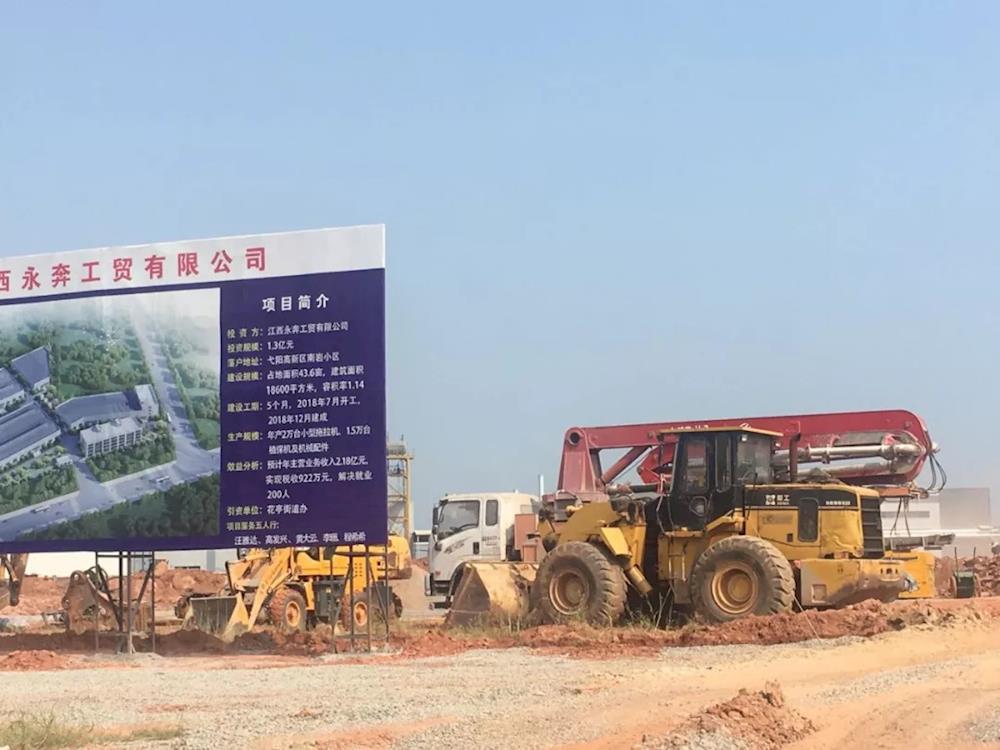

    永奔機電項目

    本周進展和下周計劃

    一、本周進展

    一號二號廠房回填土完成,二號廠房安裝地腳螺帽,三號廠房澆筑完成保養,四號廠房完成大方腳澆筑,五號研發樓地梁和柱子澆筑完成。

    辦證情況:公司注冊,刻章,稅務登記,銀行開戶已經完成,現在在辦理發改委立項。

    二、下周計劃

    鋼構進場,準備安裝一號二號廠房鋼構,三號廠房回填土,四號廠房澆筑地梁和柱子,五號研發樓保養地梁和柱子。

    服務單位:花亭場

    12

    中科偉通項目

    本周進展及下周計劃

    一、本周進度

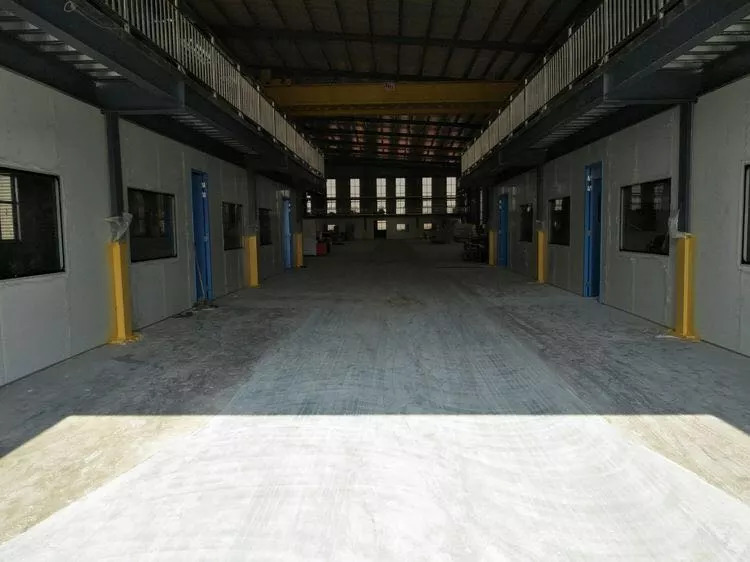

    1、鋼構部分:1號(辦公樓)正在加裝拼接樓板,辦公樓已基本拼接完成。3號(生產車間)車間中辦公室和工程部、制造部、五金倉庫隔房已做好,玻璃已全部裝好,正在內部裝修。

    2、土建部分:1號(辦公樓)己將辦公樓和倉庫區隔開,并將衛生間結好。2號(生產車間)場地己經平整好,并已壓實。3號(生產車間)地面己打磨好,生產設備已遠入。保安室內外裝修已完畢。

    3、圍墻和道路部分:已將東面、南面圍墻已裝好防護網,北面圍墻正在安裝防護網。道路水穩層已鋪好。

    服務單位:南巖鎮

    13

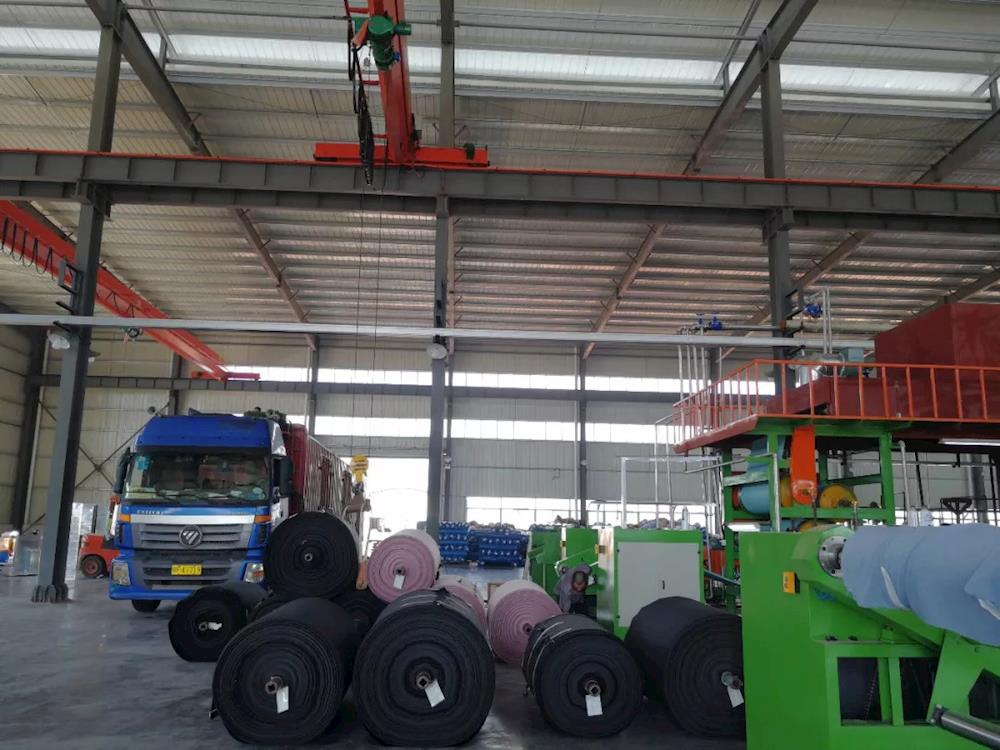

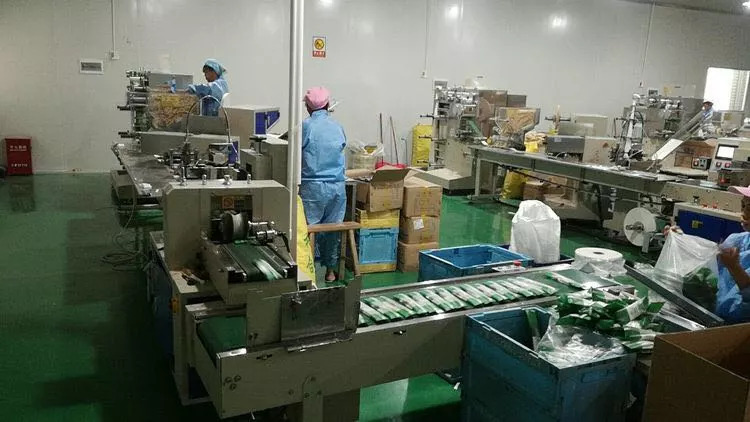

    脫普食品項目

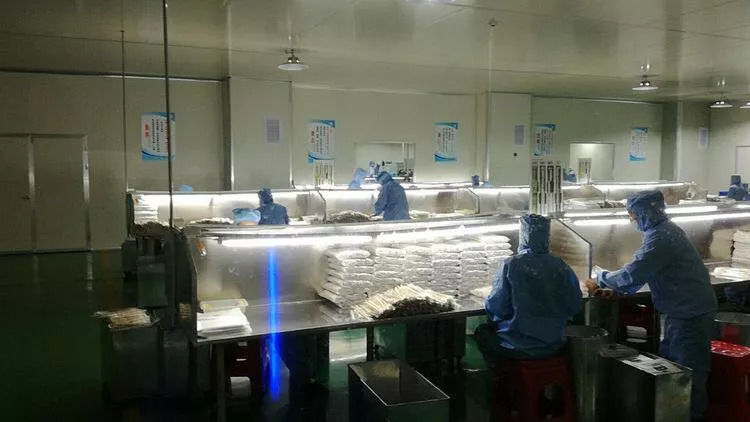

    本周進展

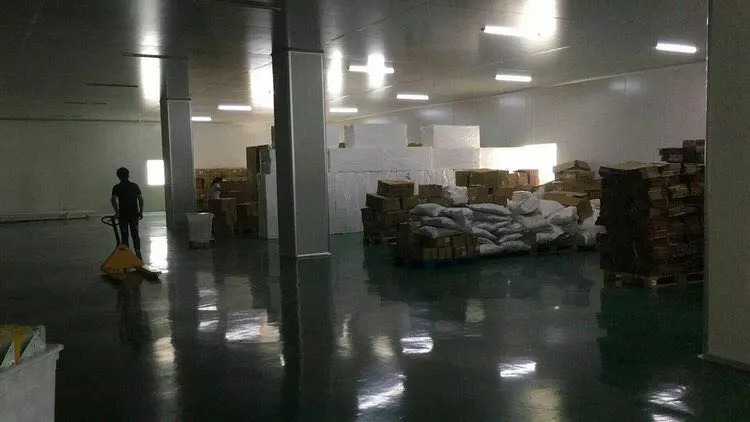

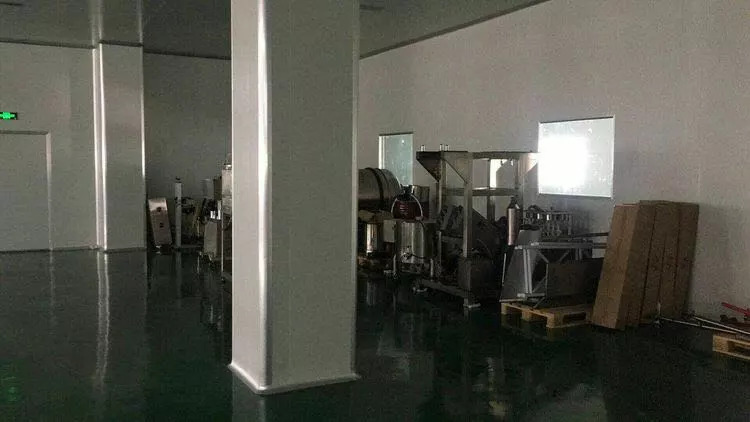

    一樓車間裝修和水電、除濕及制冷設備安裝完工,一樓設備進廠。

    服務單位:清湖鄉
