弋陽高新區2018年部分重點在建項目進展周報(8.11-8.17)
【字體:? ?

本 期 項 目

1.泰山石膏項目;

2.煌朝新材項目;

3.擴區調區基建項目;

4.熔巖汽配項目;

5.和合家居項目;

6.康恩貝二期項目;

7.工業標準廠房項目;

8.巴頓環保科技項目;

9.萬華板業項目;

10.科技創業園二期項目;

11.永奔機電項目;

12.中科偉通項目;

13.利特雅工貿項目;

項目進展周報

1

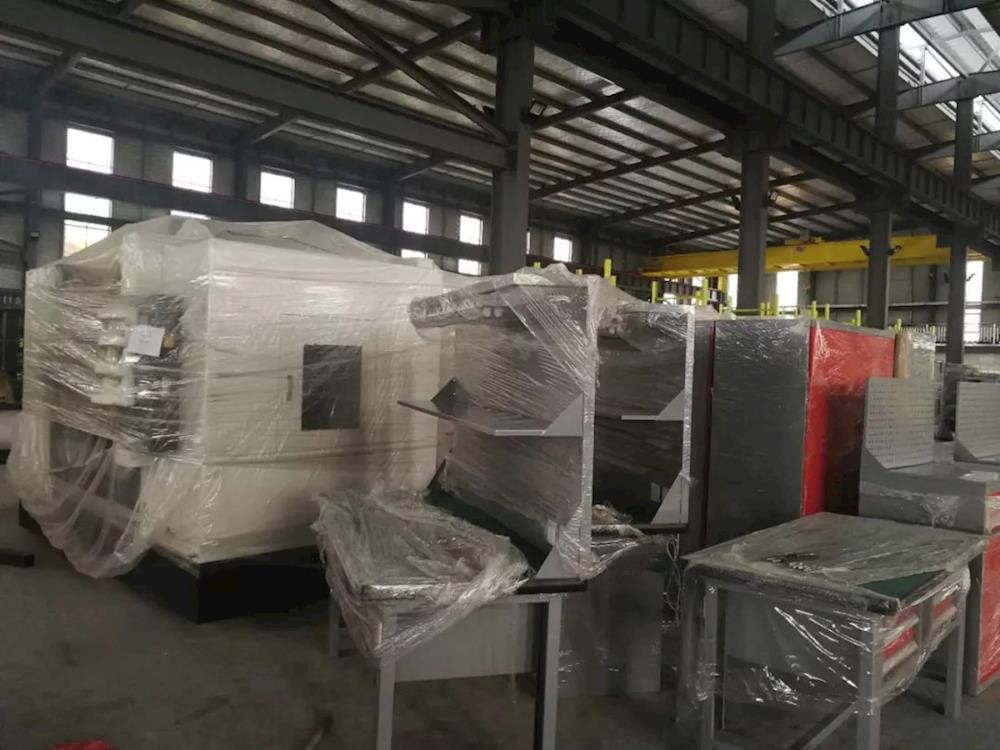

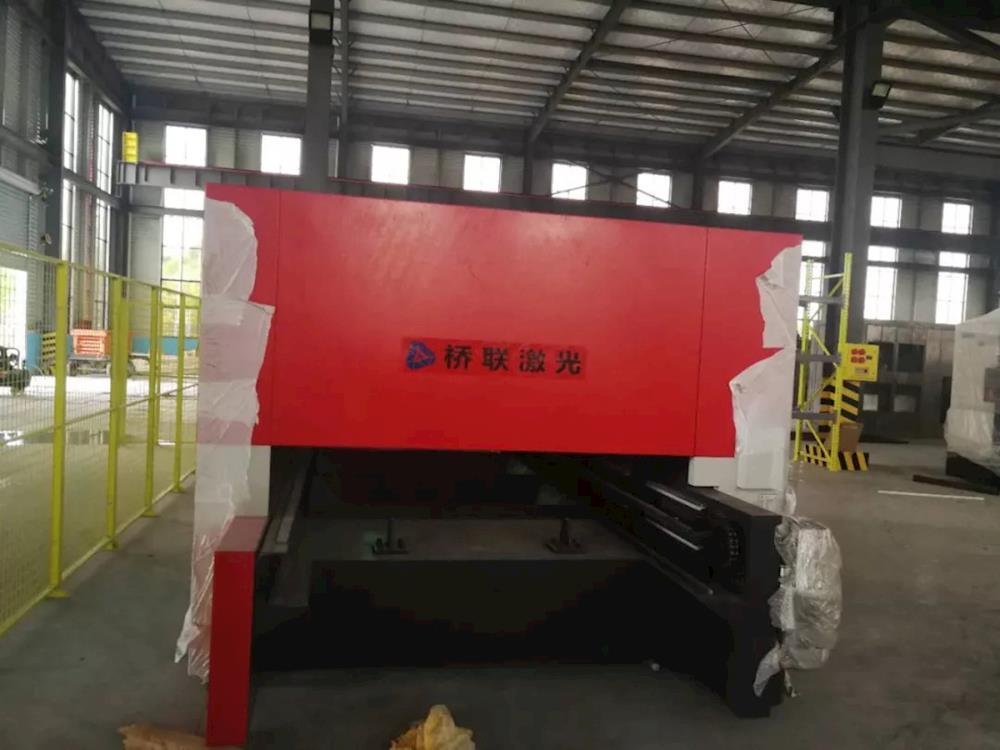

泰山石膏項目

本周進展

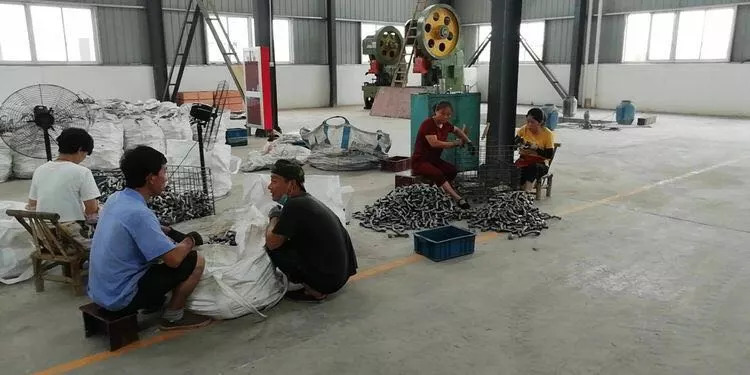

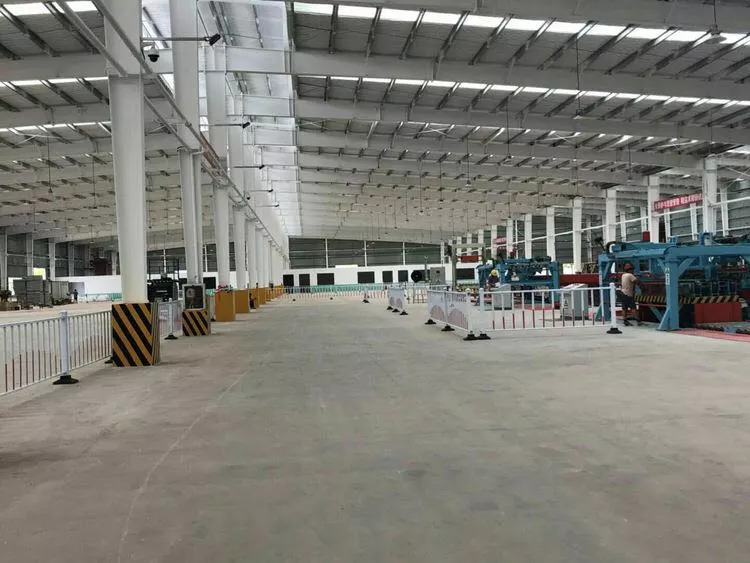

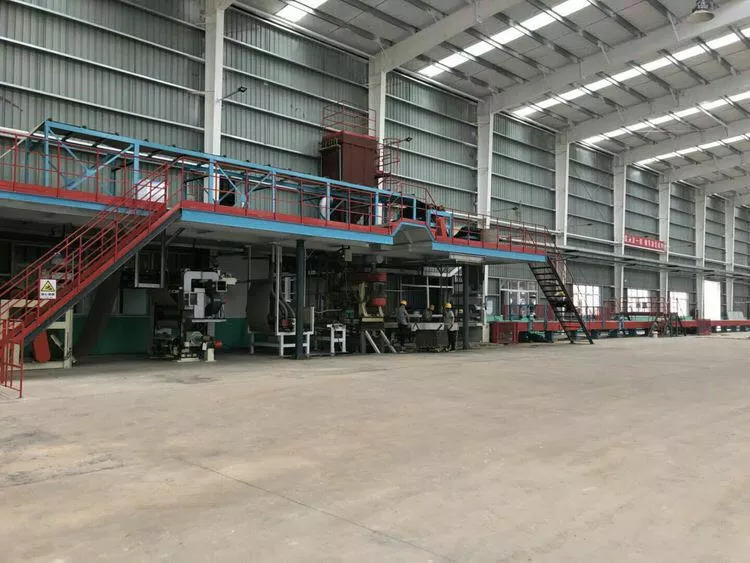

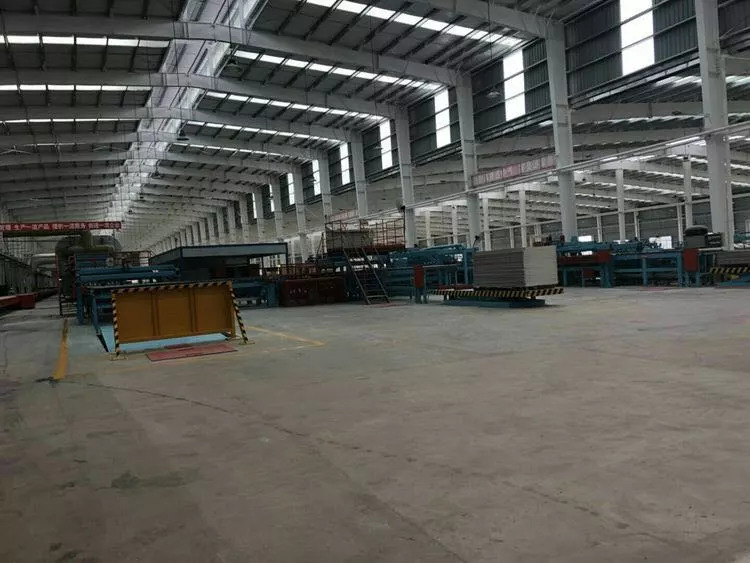

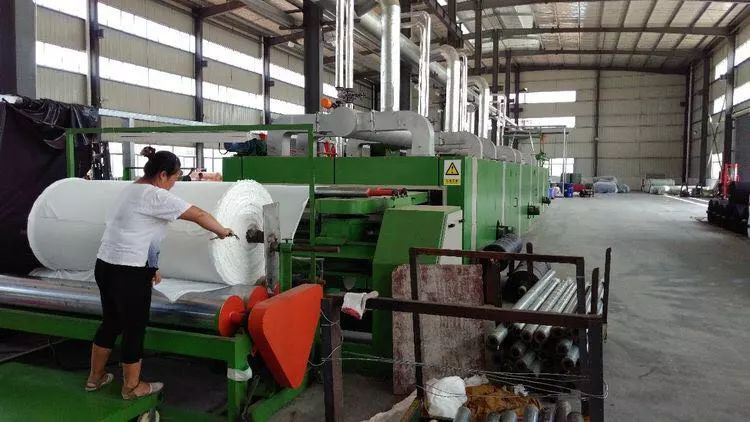

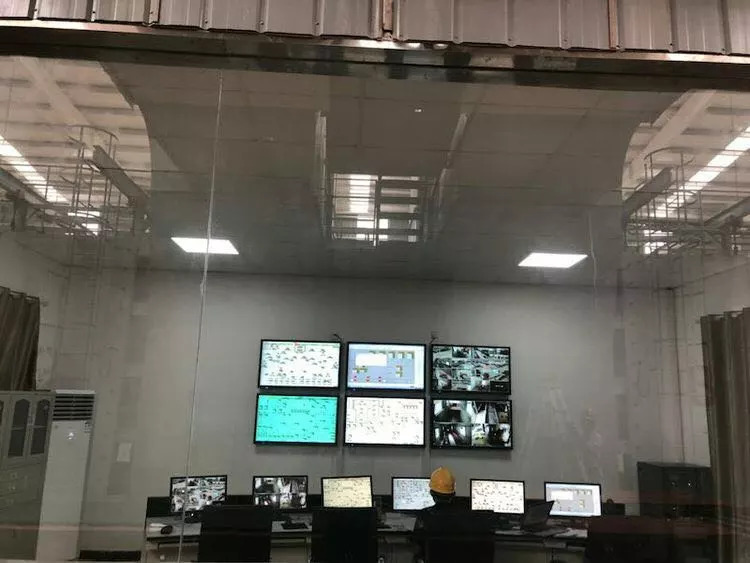

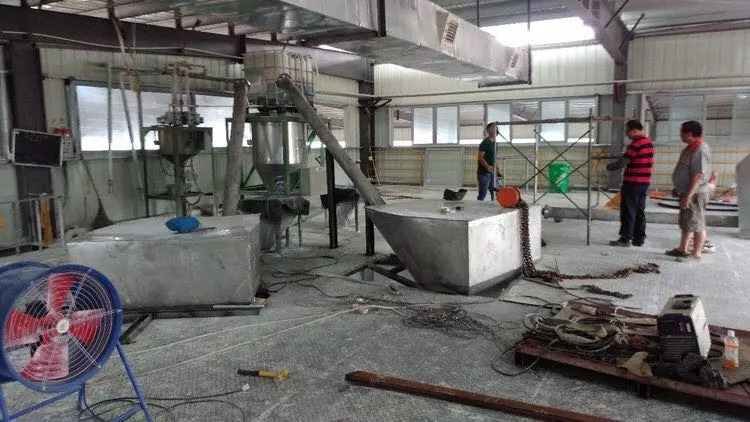

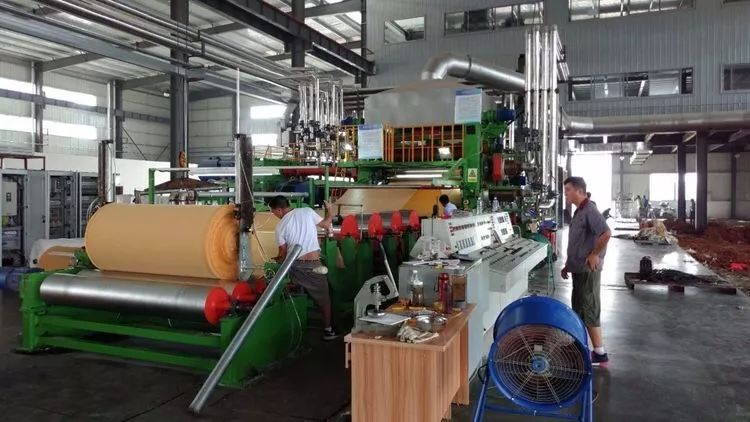

生產所需原輔材料都已到場,安全防護裝置、安全附件齊全,劃分人、車隔離通道,正在進行展廳裝修,準備8月18日試產。

服務單位:高新區

2

煌朝新材項目

本周進展及下周計劃

一、本周進度

食堂宿舍樓2樓立柱澆筑完成,正制作3樓樓面模板;

安裝3臺冷風機;

各生產工序試生產,昨天今天停機檢修,打掃衛生。

二、下周計劃

食堂宿舍樓繼續施工,繼續試生產。

服務單位:漆工鎮

3

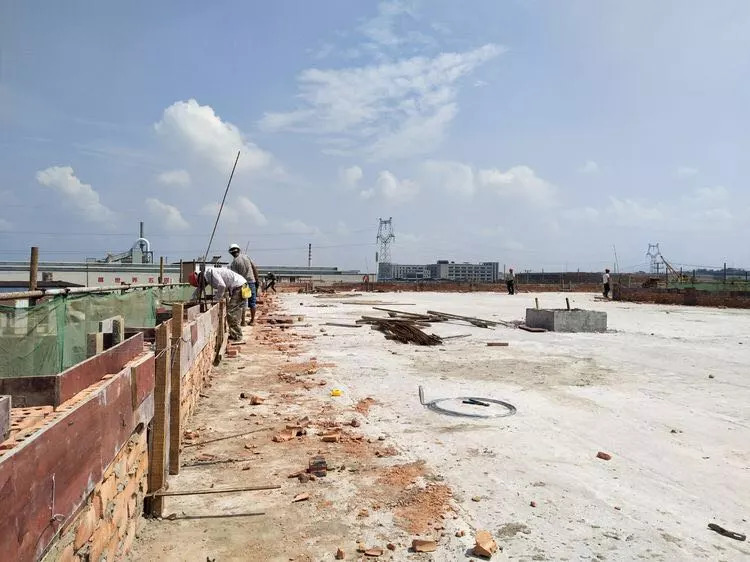

擴區調區二期基建項目

本周進展及下周計劃

一、本周進展

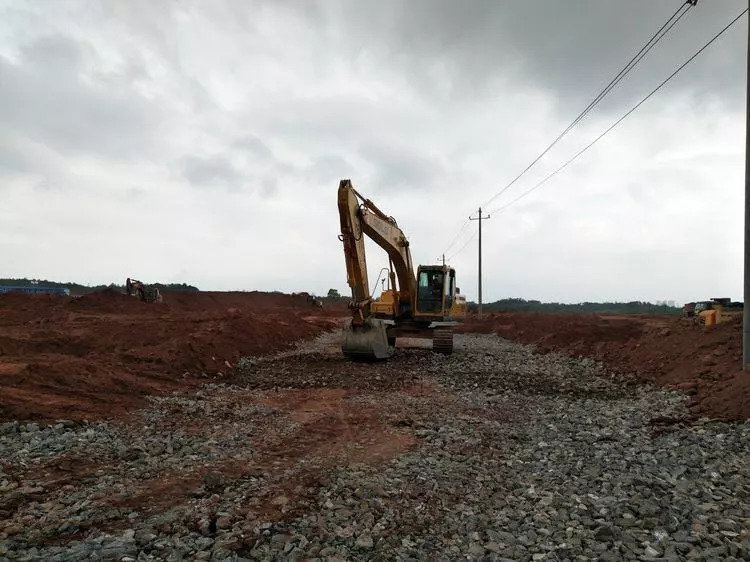

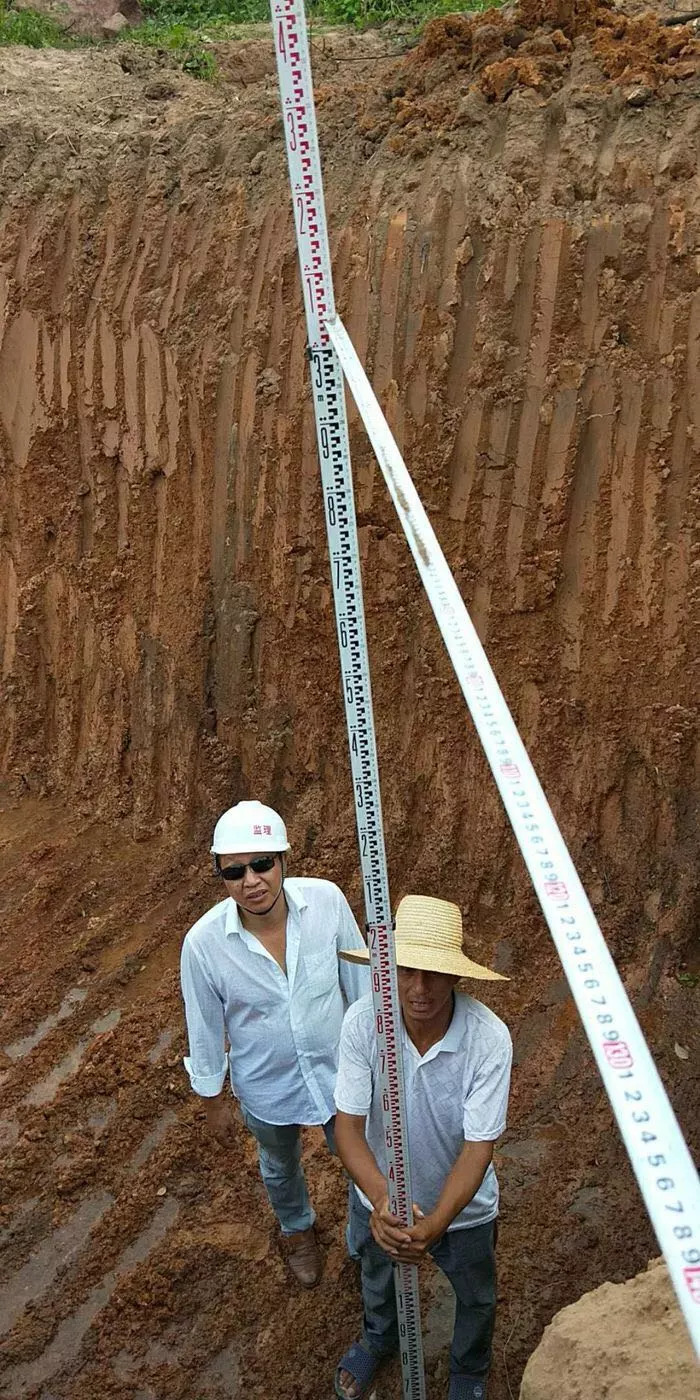

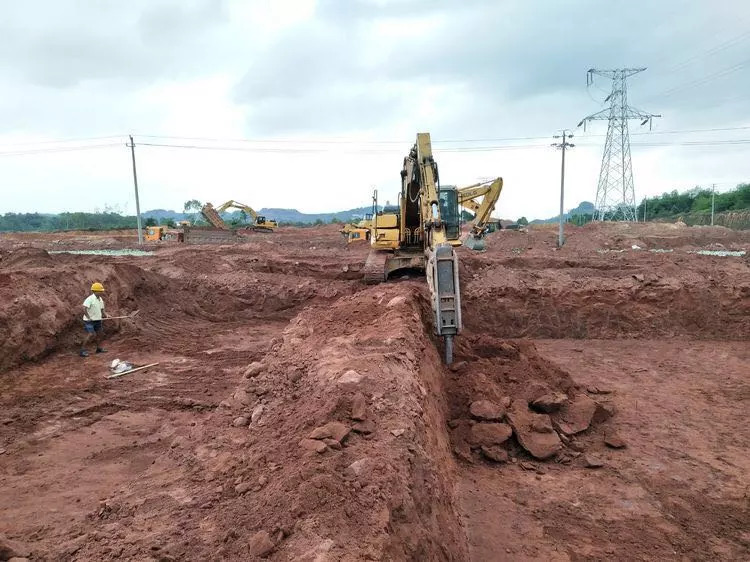

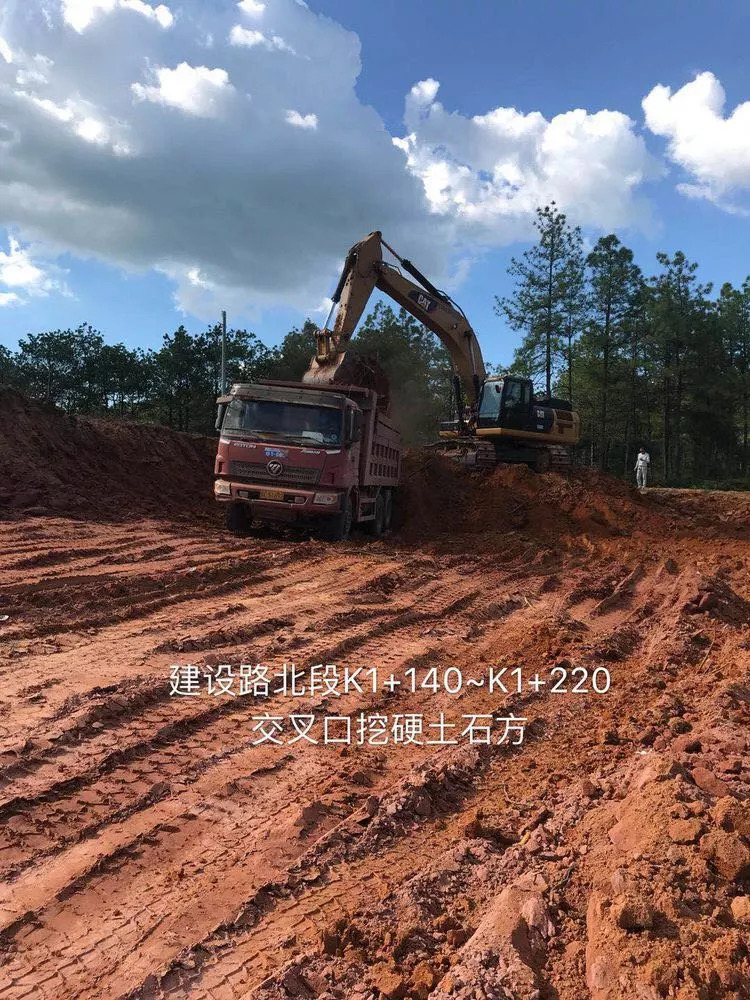

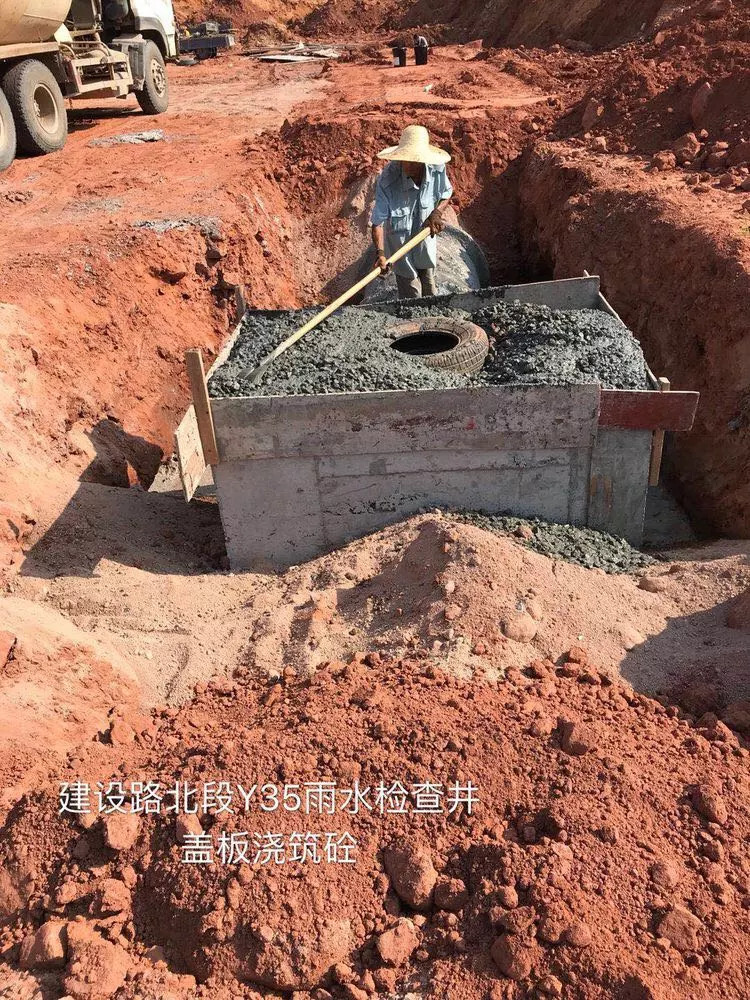

1、建設路北段已完成Y33~Y35、Y72~Y74段雨水檢查井澆筑墻身砼,K1+150~K1+210段交叉口土石方挖運。

2、展望北路已完成K0+865.305~K0+880.305段,K0+805.305~k0+820.305段雨水箱涵墻身和蓋板澆筑;K0+360~K0+640段95區路基土石方填筑。

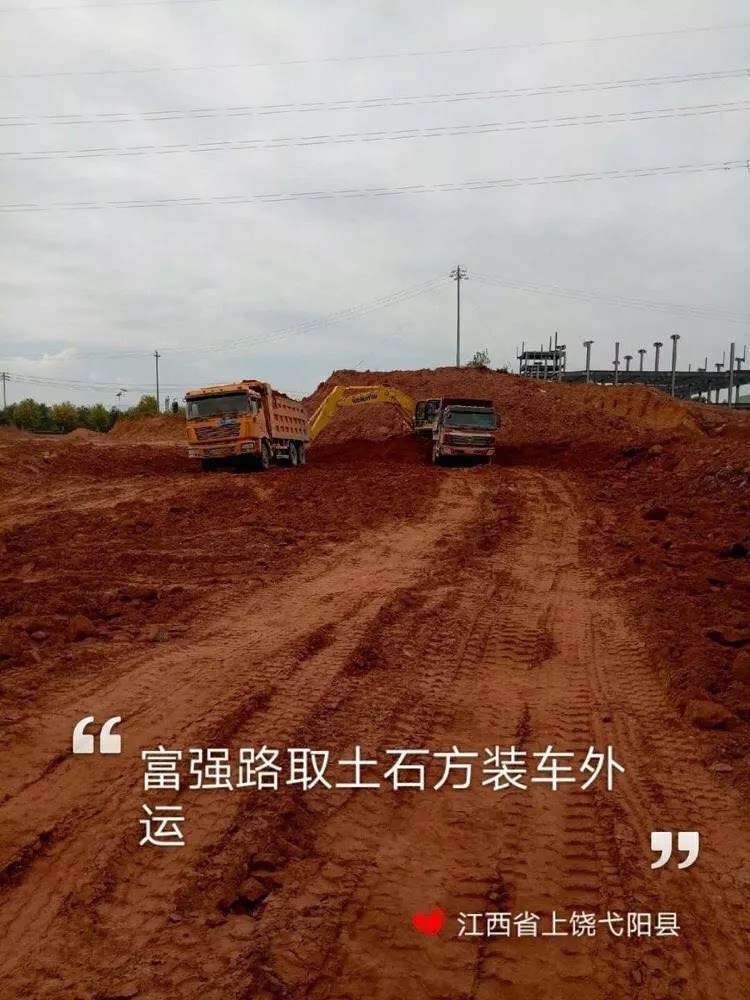

3、富強路挖運土石方14500M3.

4、發展路填筑土石方31600M3.

5、工業二路挖運土石方14600M3.

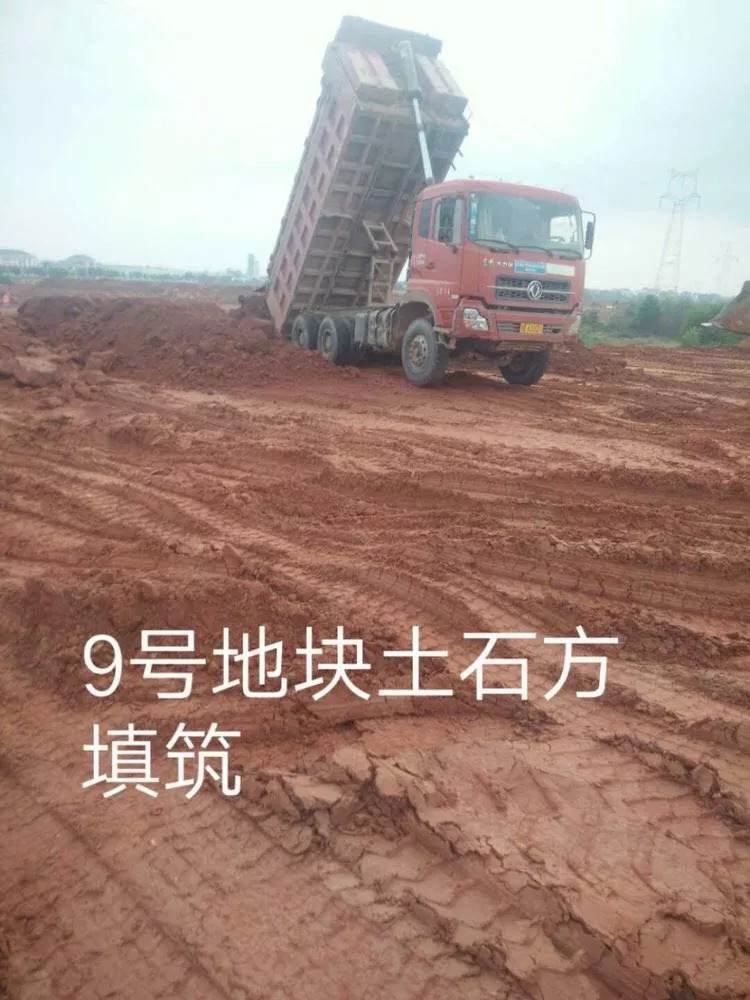

6、8、9號地塊完成填筑土石方92800M3。

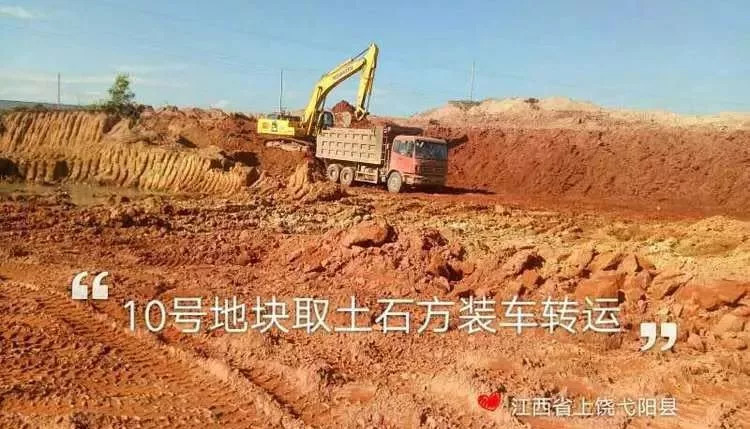

7、10號地塊完成挖運土石方66800M3。

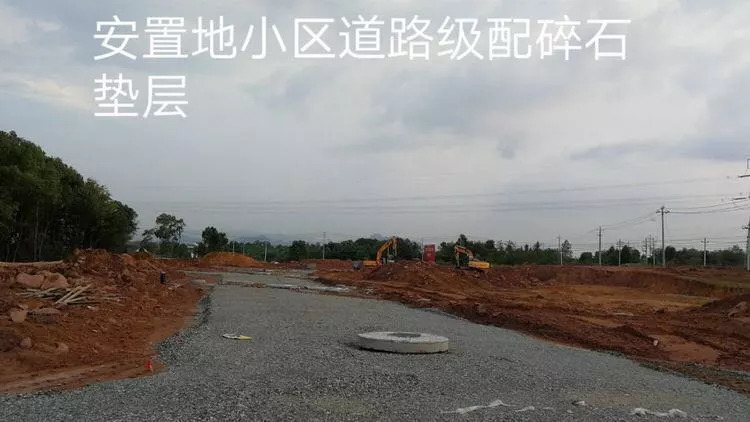

8、安置地(13號地塊)已完成路基平整碾壓及級配碎石攤鋪。

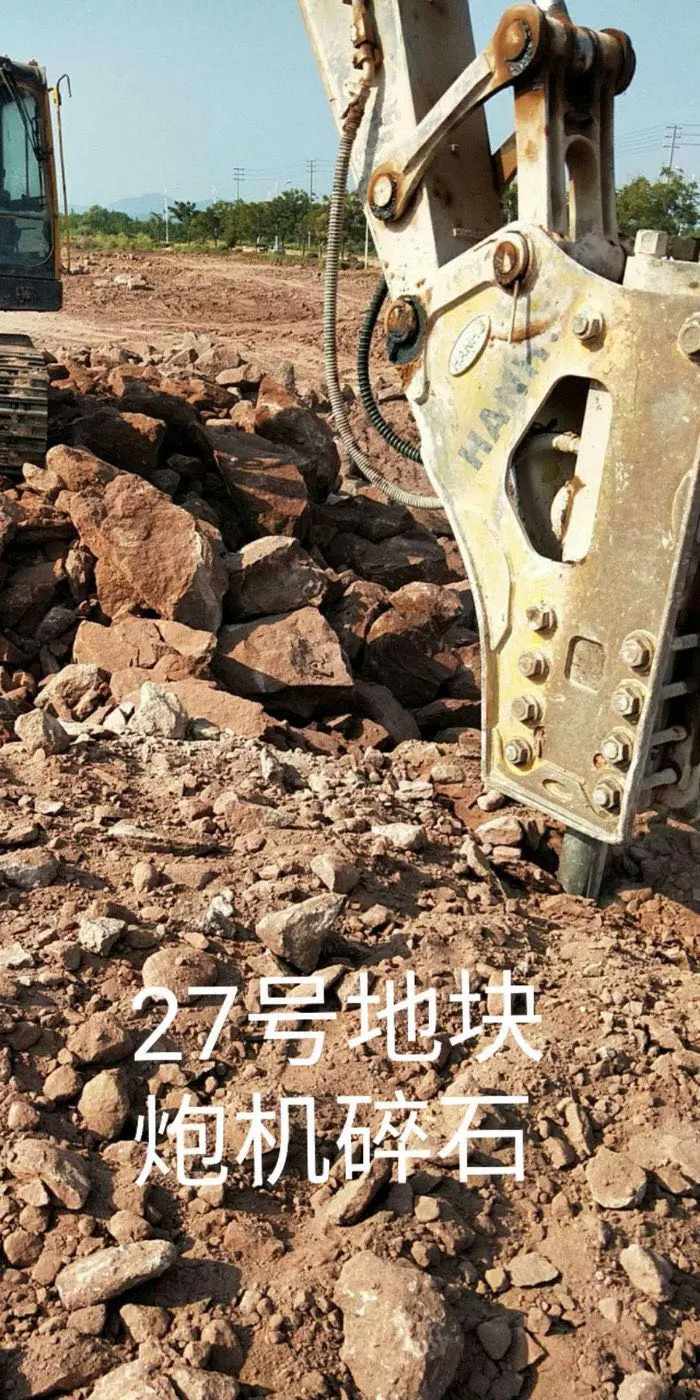

9、27號地塊完成挖運土石方49700M3,填筑土石方21200M3,磚砌排水溝36米,擋墻基礎開挖51米。

二、下周計劃

1、建設路北段計劃K1+150~K1+210段交叉口挖運土石方6800M3。

2、創新路計劃K0+000~K0+500段自來水管開挖及敷設管道.

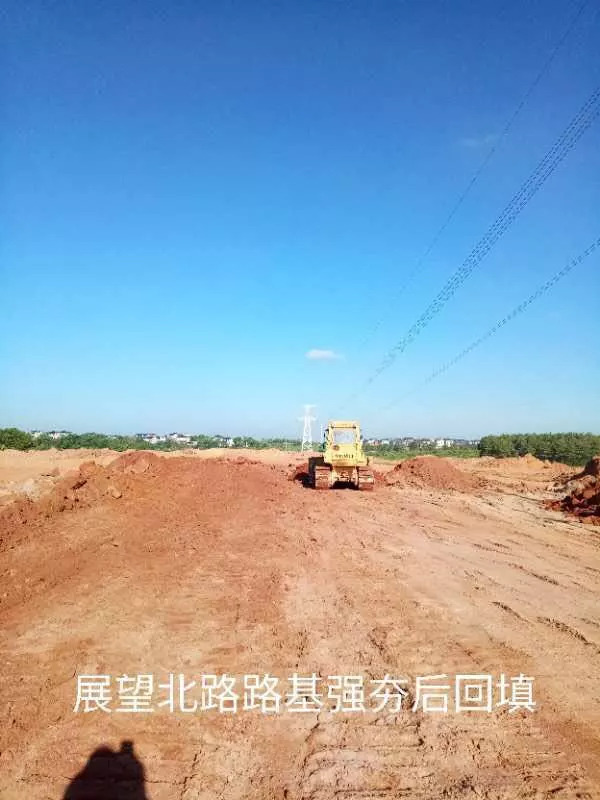

3、展望北路計劃K0+775.305~K0+790.305、K0+835.305~K0+850.305段雨水箱涵墻身及蓋板澆筑。

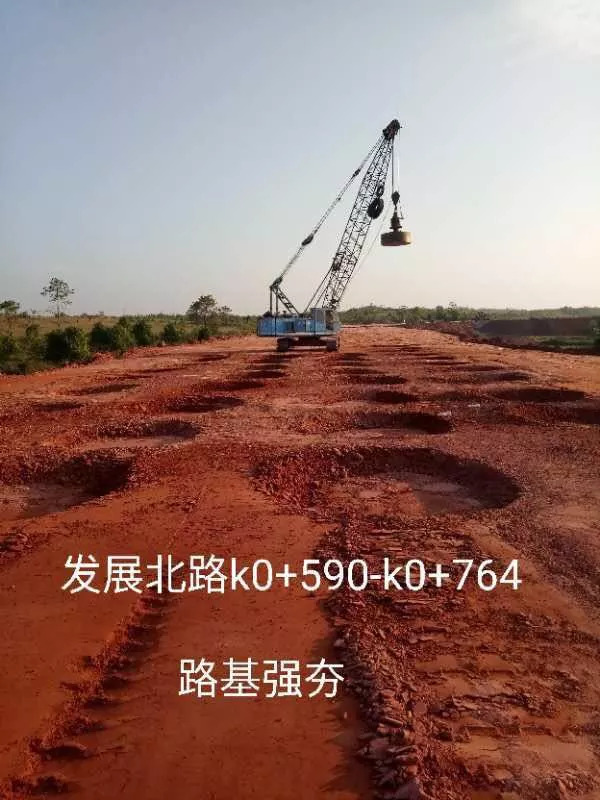

4、發展北路計劃K0+590~K0+764段強夯及95區填筑土石方2100M5,K0+204~K0+580段污水管道開挖及敷設管道。

6、工業二路計劃K0+060~K0+400段路基平整及碾壓。

7、富強路計劃K0+140~K0+500路基平整及碾壓。

8、8、9號地塊計劃填筑土石方110400M3。

9、10號地塊計劃挖運75900M3。

10、15號地塊計劃填筑土石方58500M3.

11、安置地(13號地塊)計劃開挖雨水口及砌筑44座,自來水管開挖及敷設374米。

12、27號地塊計劃挖運土石方93000M3,填筑土石方163000M3,擋土墻基礎開挖100米,基礎澆筑砼100米。

13、園區牌頭計劃完成異形鋼結構吊裝1項。

三、需協調事項

1、27號地塊樟樹移植(含古樟)。

2、巍華專線遷移。

3、工業一路電線桿遷移。

4、15號地塊遷墳。

5、展望大道污水W12-1接原有檢查井,需協調污水處理廠抽水。

責任單位:高新區

4

熔巖汽配項目

本周進展

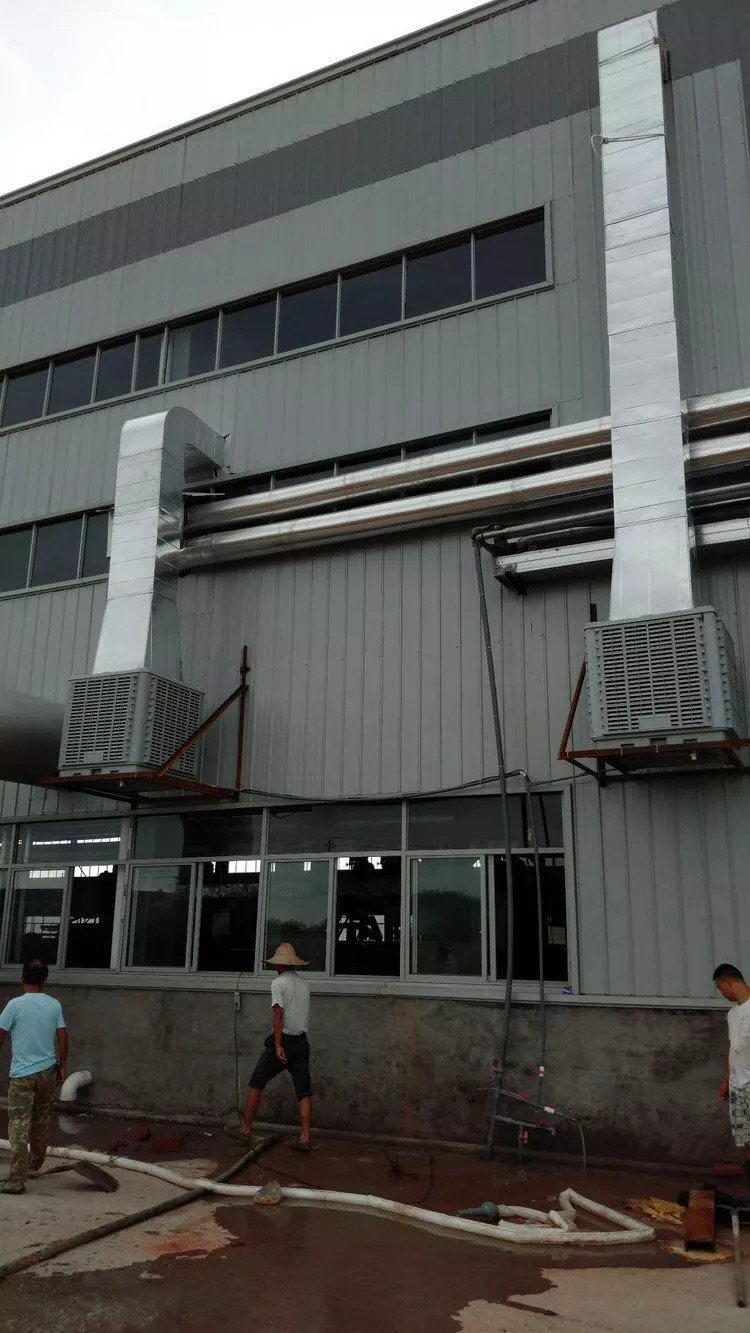

生產車間正常生產,辦公樓東面消防設備陸續安裝;廠區大門消防設施已經裝好。

服務單位:疊山鎮

5

和合家居項目

本周進展

廠房情況:

1、辦公樓、宿舍樓裝修全部完成。

2、廠房正常使用。

辦證情況:

已經做好網上登記、公示等前期工作。

服務鄉鎮:旭光鄉

6

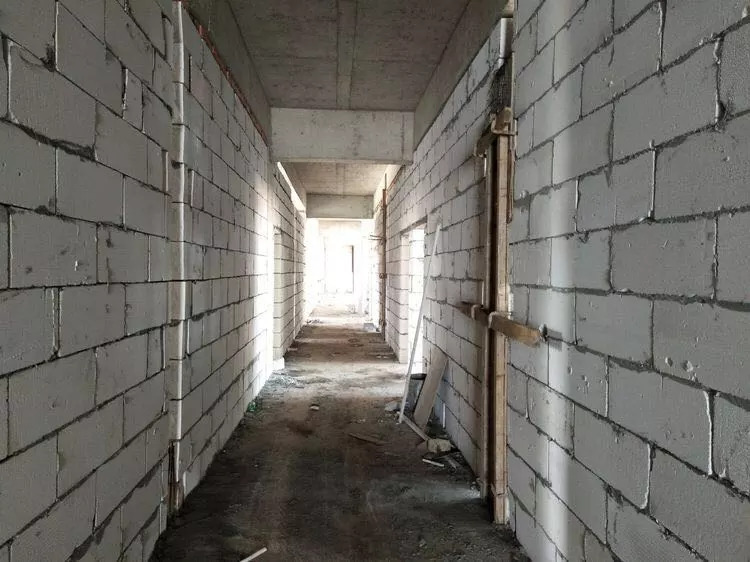

康恩貝二期項目

本周進展及下周計劃

一、本周進展

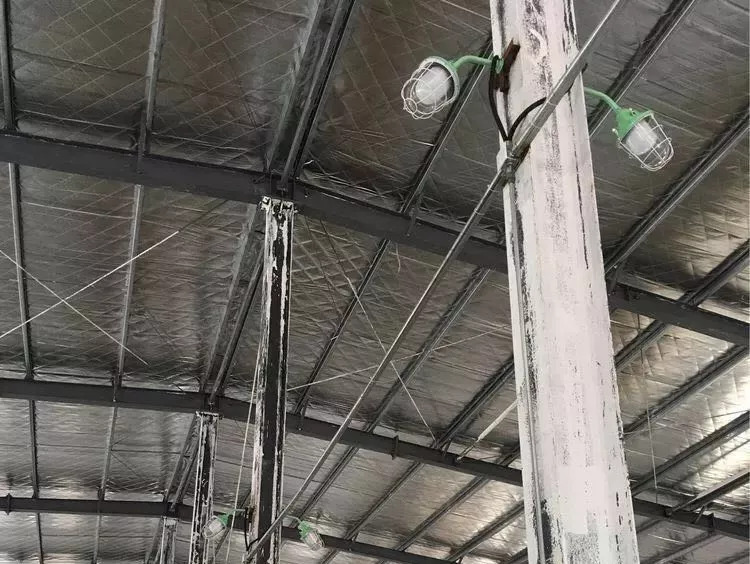

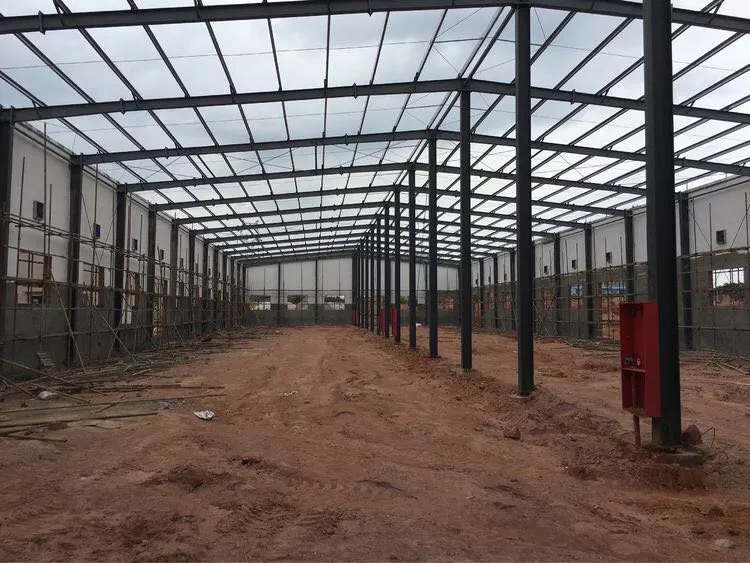

1、1號廠房已安裝了照明燈、應急燈和消防通道指示燈;

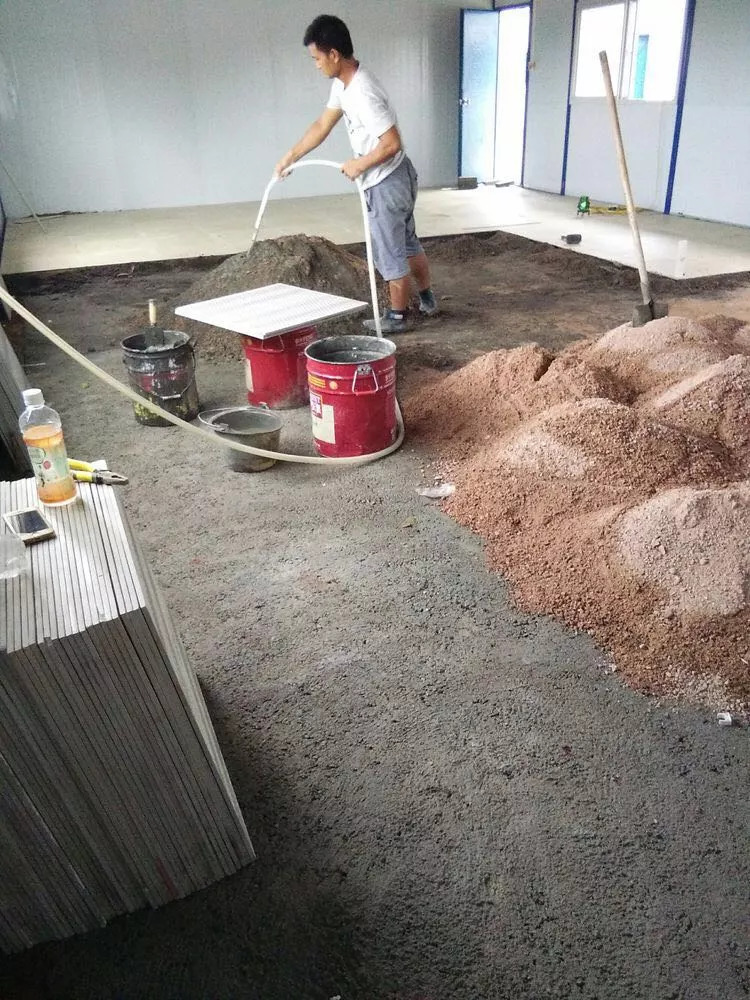

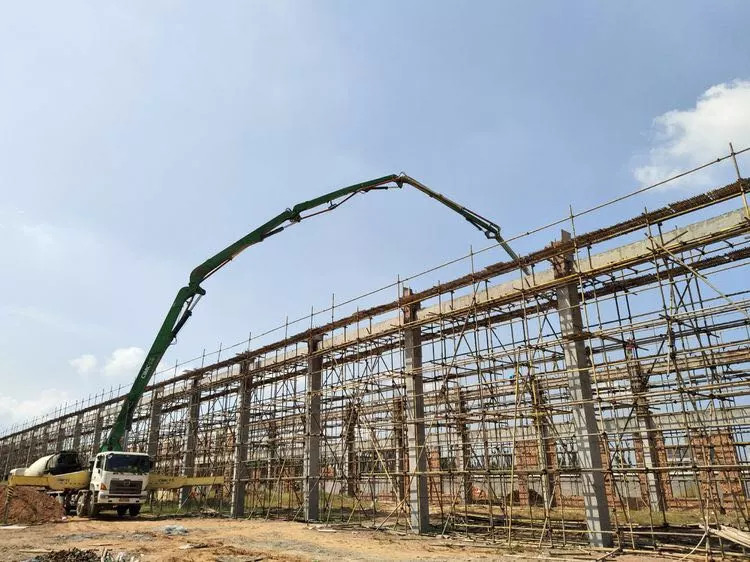

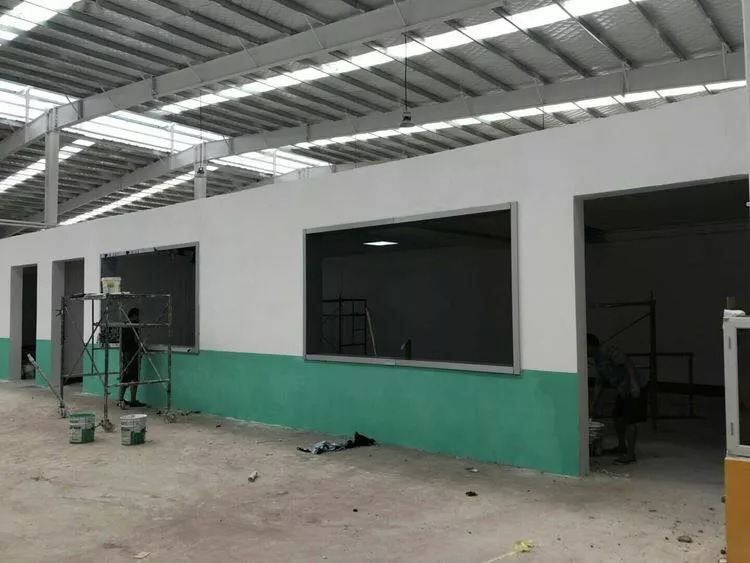

2、2號廠房卷簾門已全部安裝,窗框也已安裝好,內墻粉刷完成;

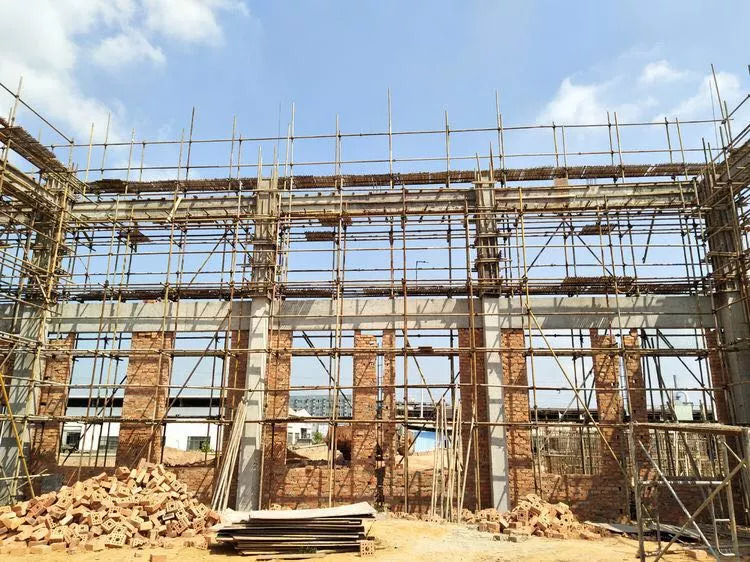

3、3號廠房內墻已完成上半部分粉刷,外墻西面已完成抹灰;

二、下周計劃

1、2號廠房完成玻璃安裝;

2、3號廠房繼續外墻抹灰;

服務單位:高新區

7

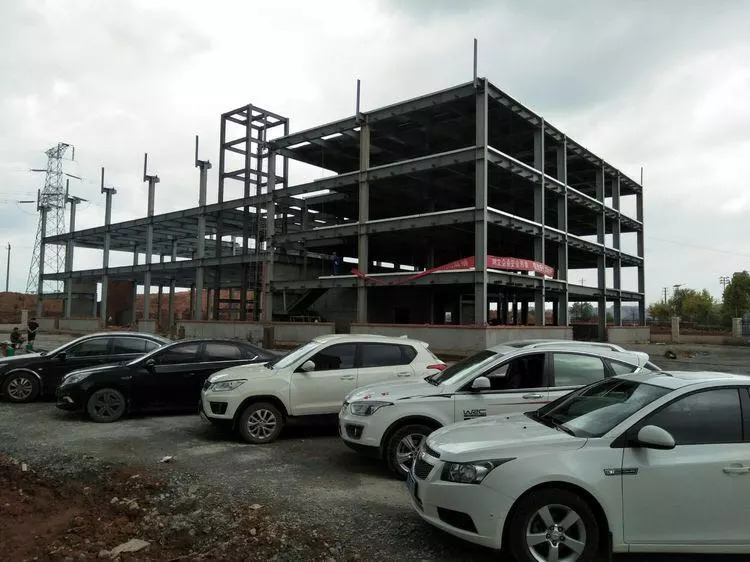

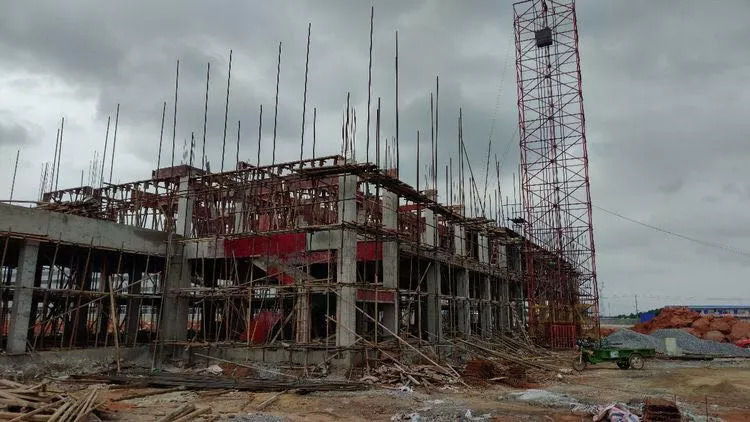

工業標準廠房項目

本周進展及下周計劃

園區自建工業標準廠房項目

一、本周進展

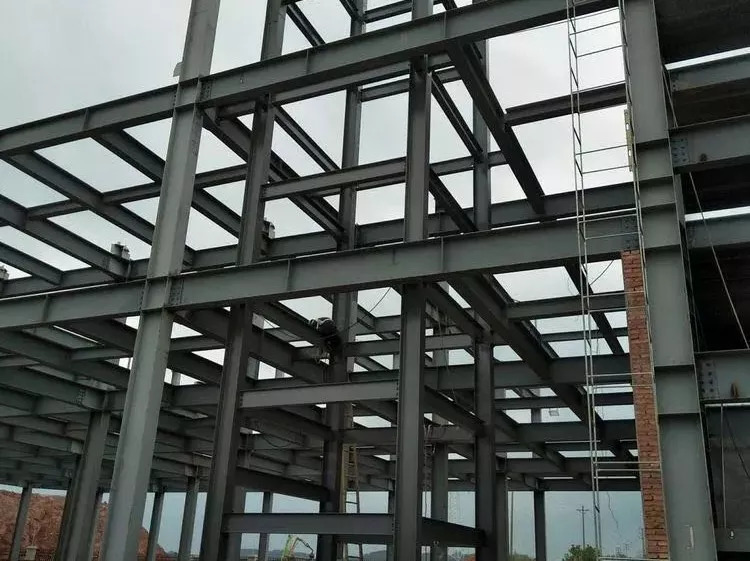

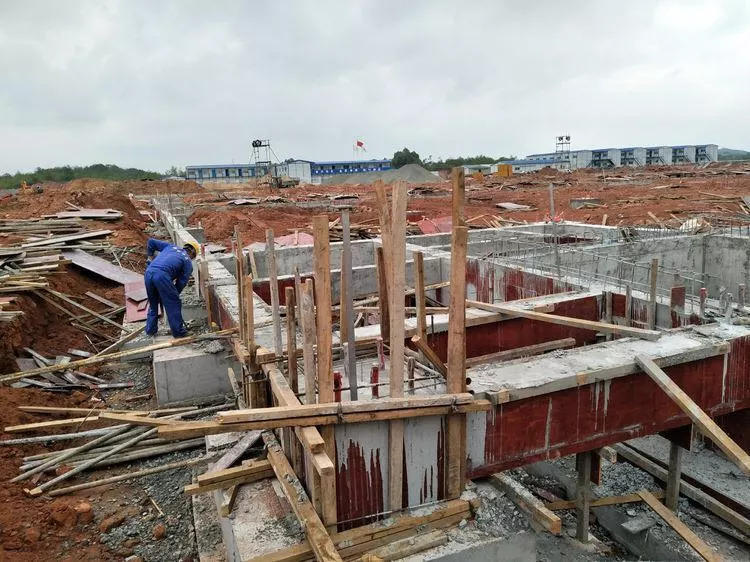

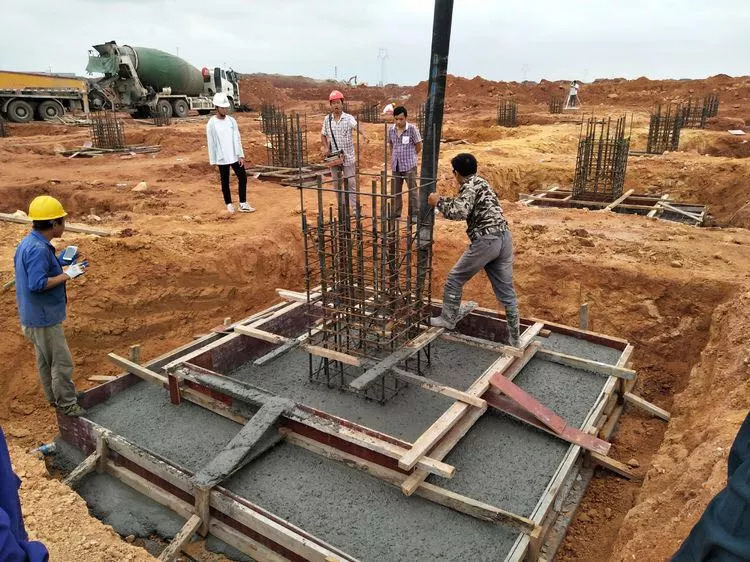

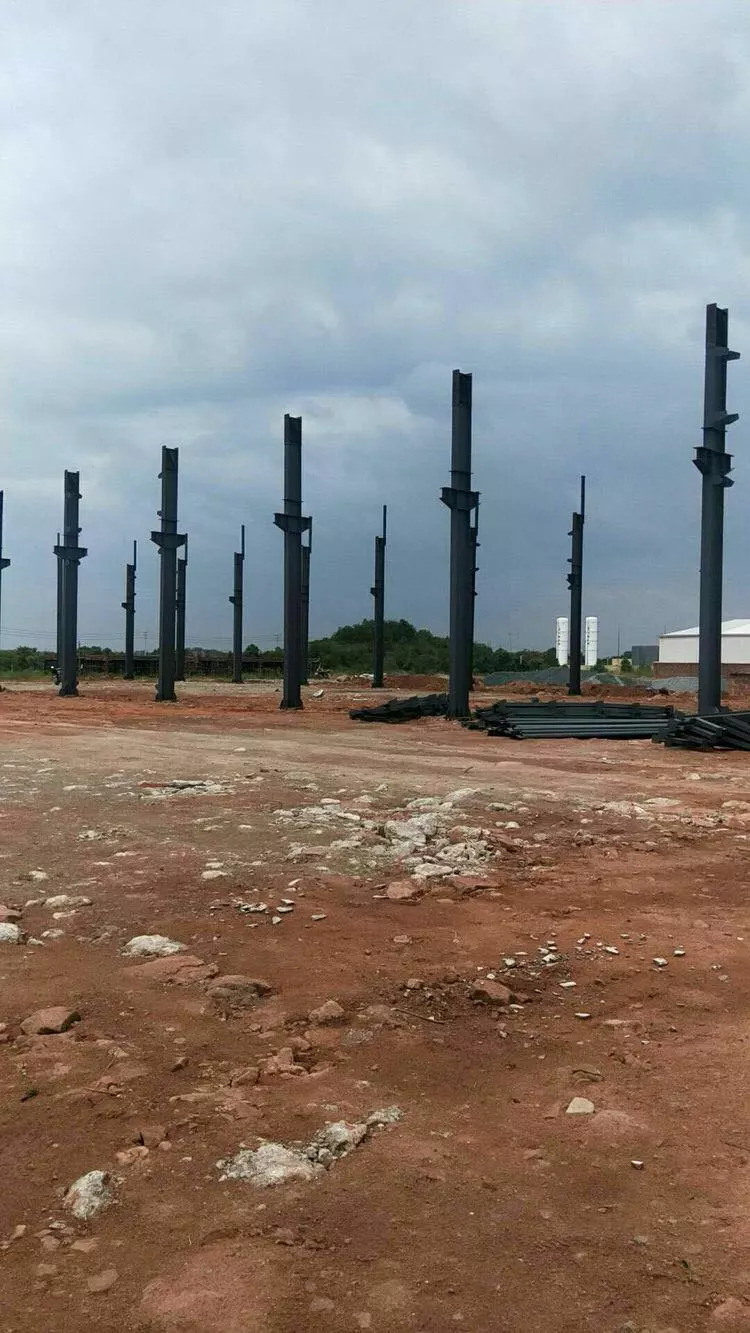

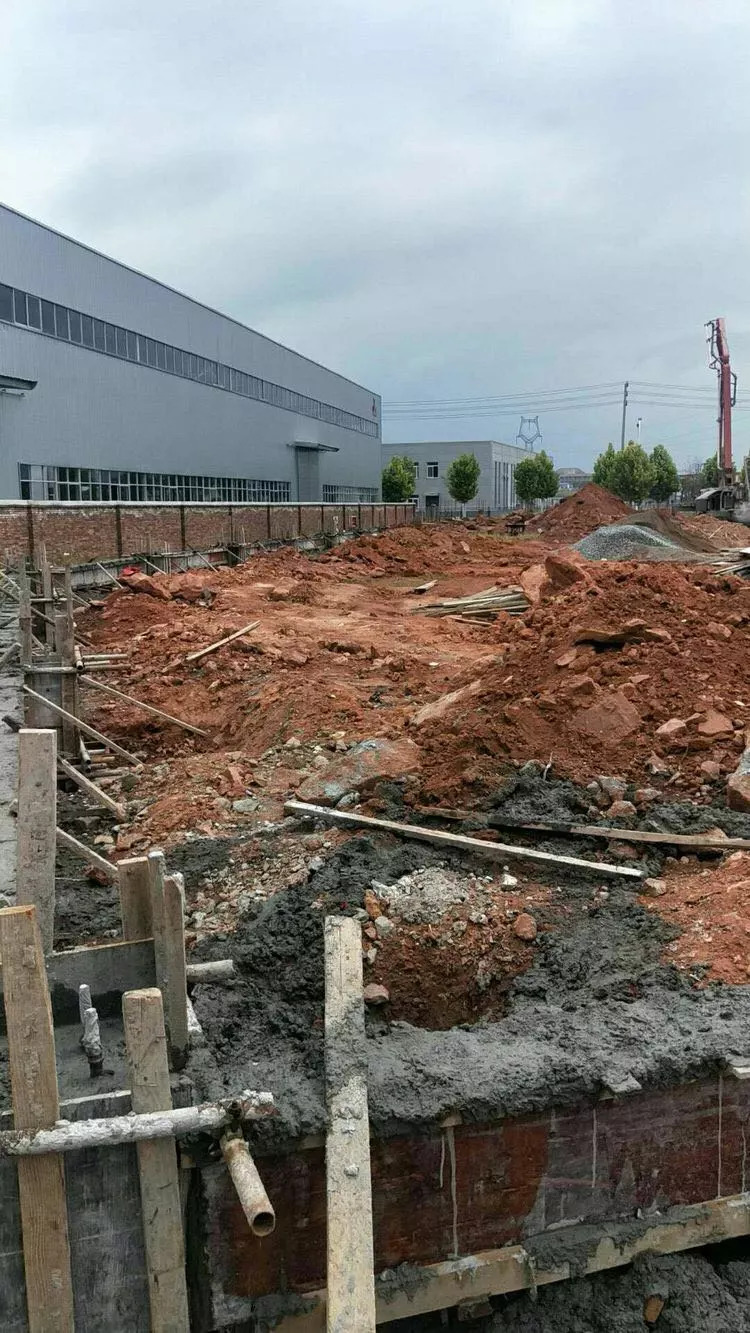

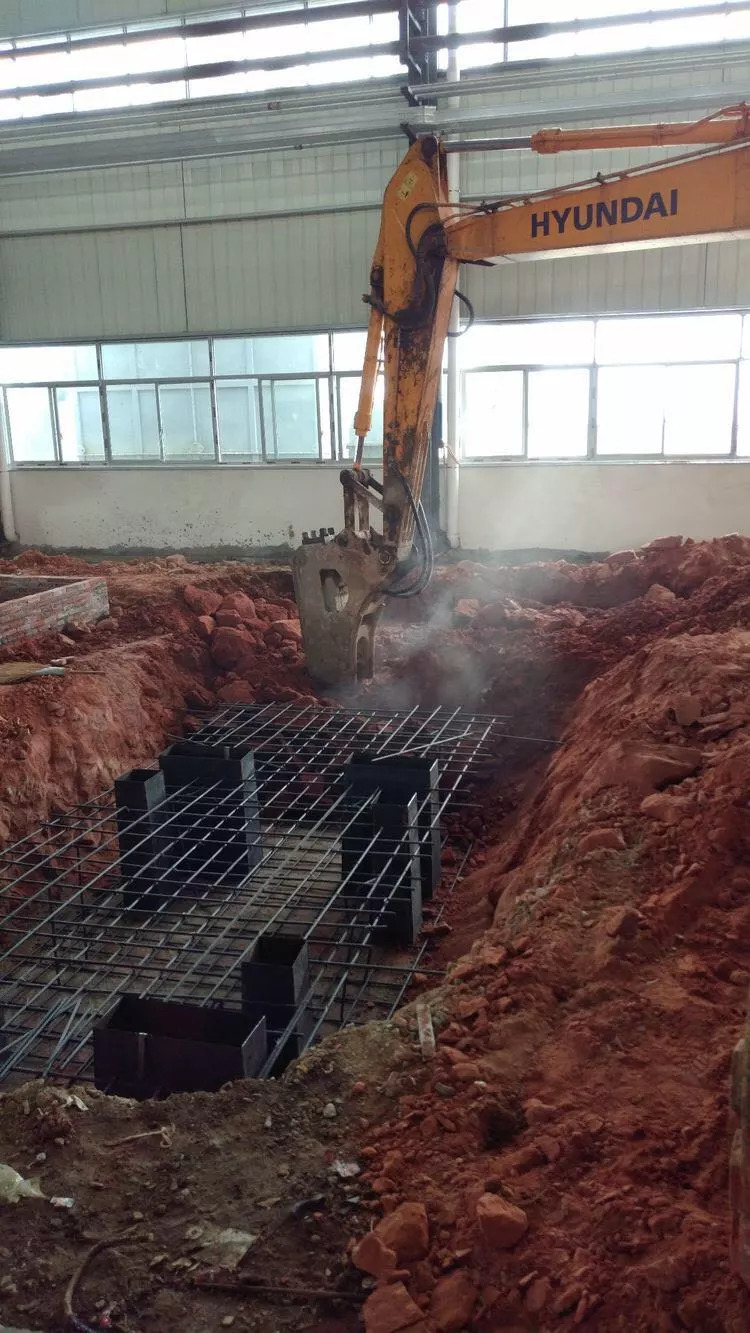

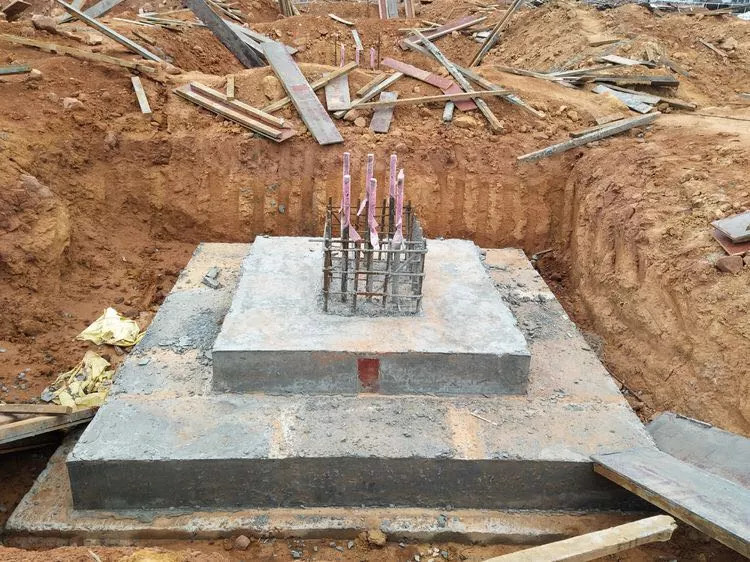

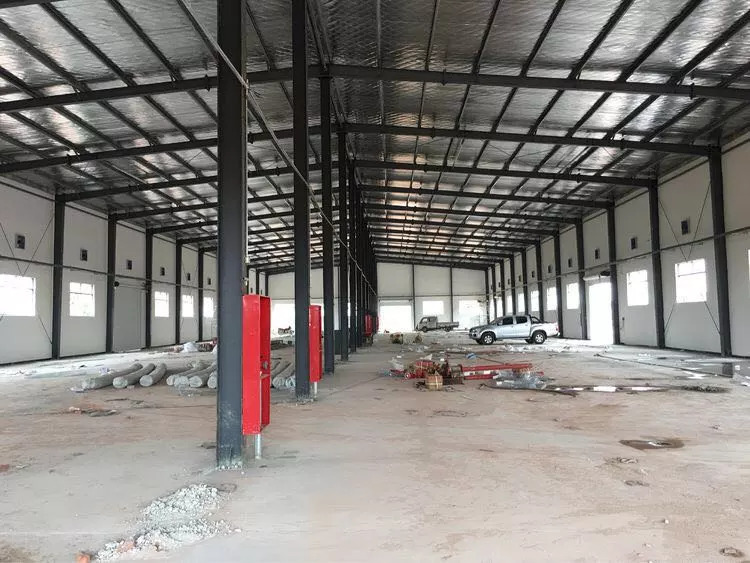

1、工程進展:7#樓獨立基礎澆筑完成50%;8#樓獨立基礎墊層澆筑完成,基礎短柱鋼筋綁扎完成100%,基礎澆筑完成50%,樁頭破碎完成100%;9#樓地梁基礎回填完成30%。樁基完成120根,其中4#6#8#樓樁基完成。倒班樓獨立基礎基槽開挖中,主干道混凝土路面澆筑完成100%,次干道土路基開挖完成約1400米,碎石回填完成約700米。

2、項目調度:8月16日,指揮部在項目部會議室召開第一次監理例會,會議聽取了各參會單位近期工作情況匯報并強調在項目推進過程中注重工程安全、質量、進度等事宜。

3、項目融資:正在辦理實物注資、資產評估入賬等相關工作,正在收集梳理項目資料報銀行對接。

4、工程辦證:項目立項、環評批復完成,規劃方案已完成專家評審,土地掛牌正在實施當中,安評正在對接專業機構編制預評價報告。

二、下周安排

1、加快推進5#、7#、8#及倒班樓廠房基礎及次干道施工。

2、加快辦理項目辦證及項目融資相關工作。

3、聯系考察鋼結構加工企業,開展鋼結構加工定制準備工作。

 4、完成項目施工圖設計及圖審。

工業地產標準廠房建設及招商項目

一、本周進展

1、場地平整正在掃尾,項目地塊旁魏華專線正在進行遷改施工,魏華企業旁約50畝地塊南巖鎮正在進行征地。

2、項目用地正在組織掛牌當中,項目建筑方案正在進行規劃設計。

二、下周安排

1、繼續完善周邊場地配套設施建設。 2、協調南巖鎮加快完成項目地塊內電桿、墳?zāi)沟雀街锴謇砑皥龅仄秸麙呶玻瑸轫椖窟M場開工提前準備。 3、督促項目方明確具體進場安排及相關打算。

責任單位:高新區

8

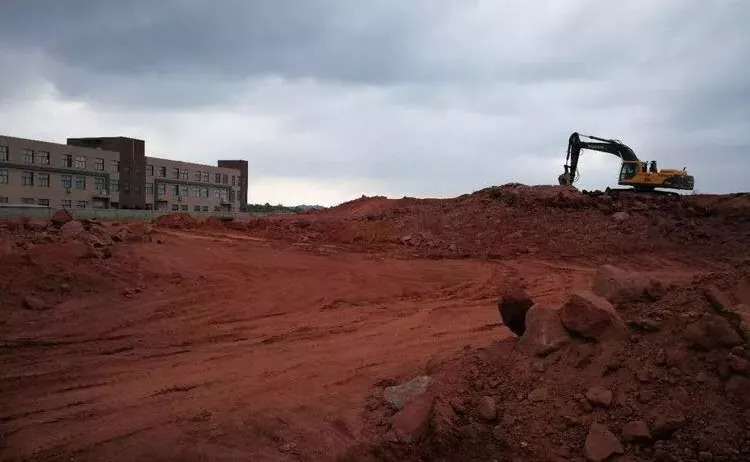

巴頓環保科技項目

本周進展及下周計劃

一、本周進展

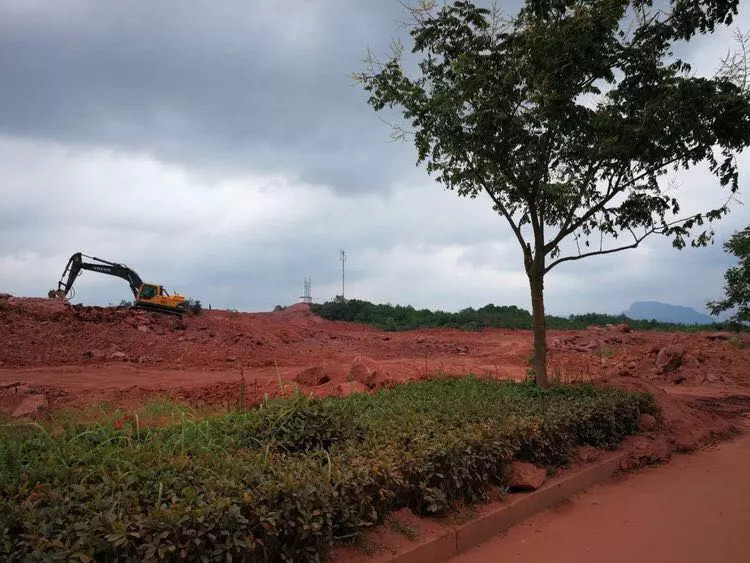

1.項目地塊內清表及場地平整已完成450余畝;

2.根據省環保廳意見出具了相關證明材料。

二、下周計劃

1.繼續開展項目地塊內清表及場地平整;

2.繼續跟蹤環評評審事宜。

服務單位:三縣嶺鎮

9

萬華板業項目

本周進展及下周計劃

一、本周進展

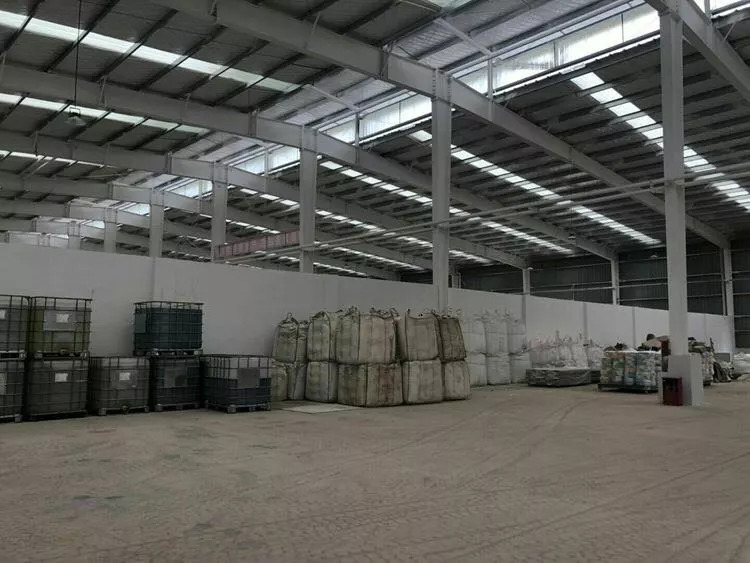

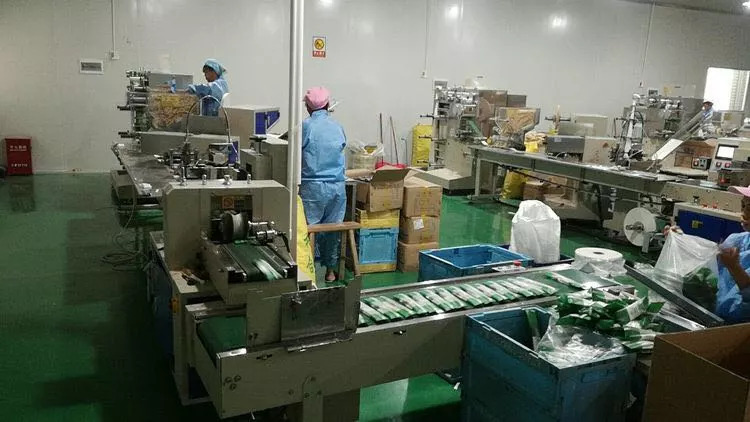

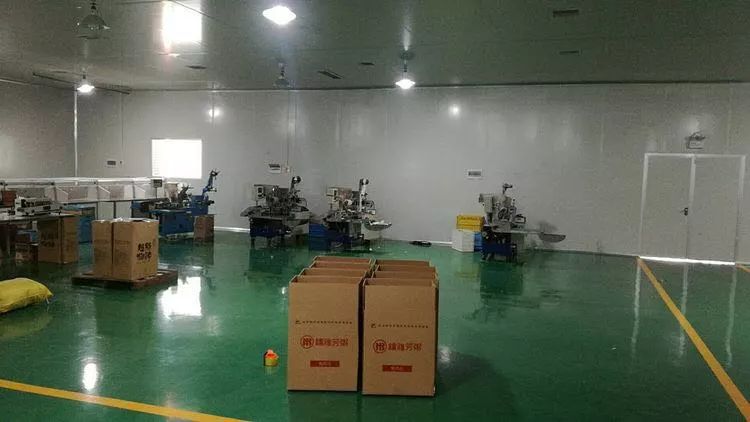

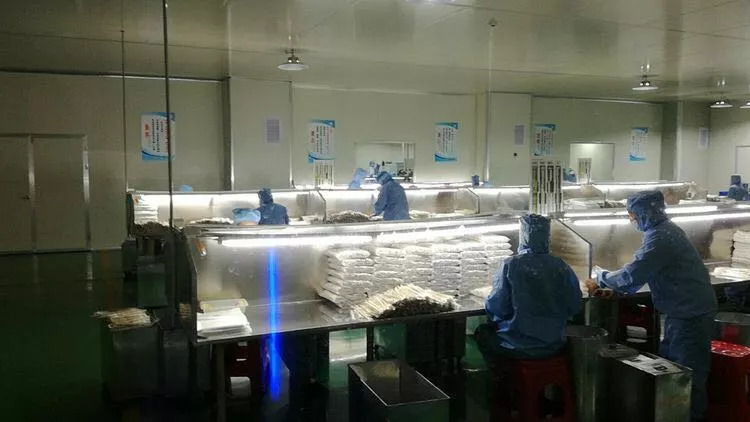

1.工人生活區臨建板房食堂、浴室等配套設施室內裝修完成80%;

2.臨建場地配套設施管道及水電安裝全部完成;

3. 臨建生活區圍墻抹灰完成;

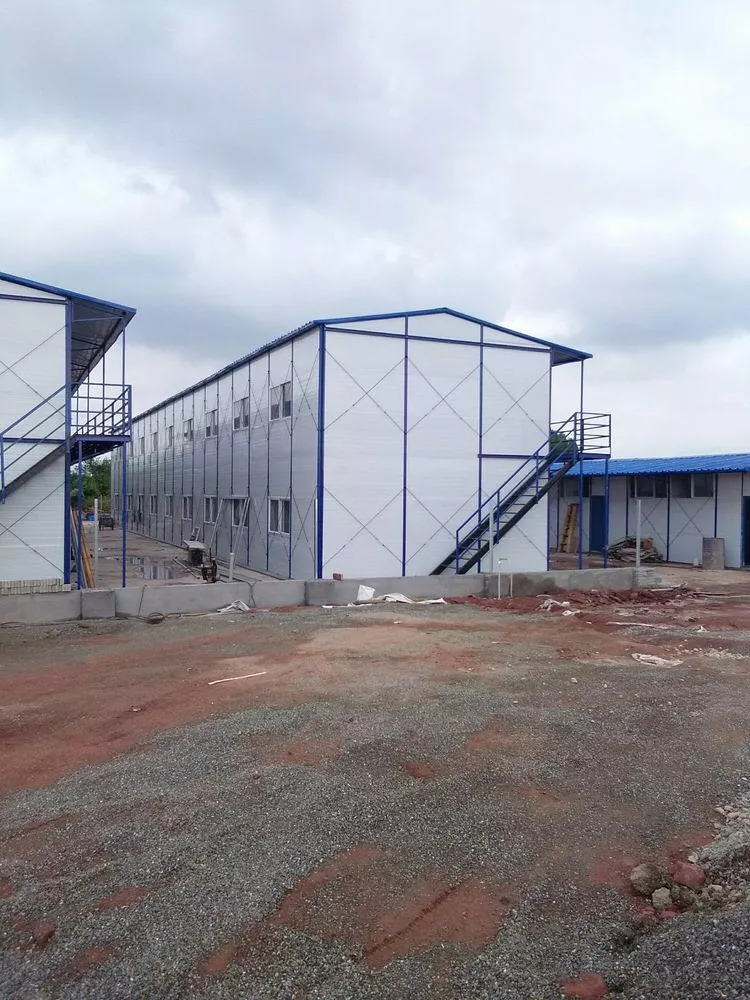

4. 工人生活區臨建板房B棟搭設完成;

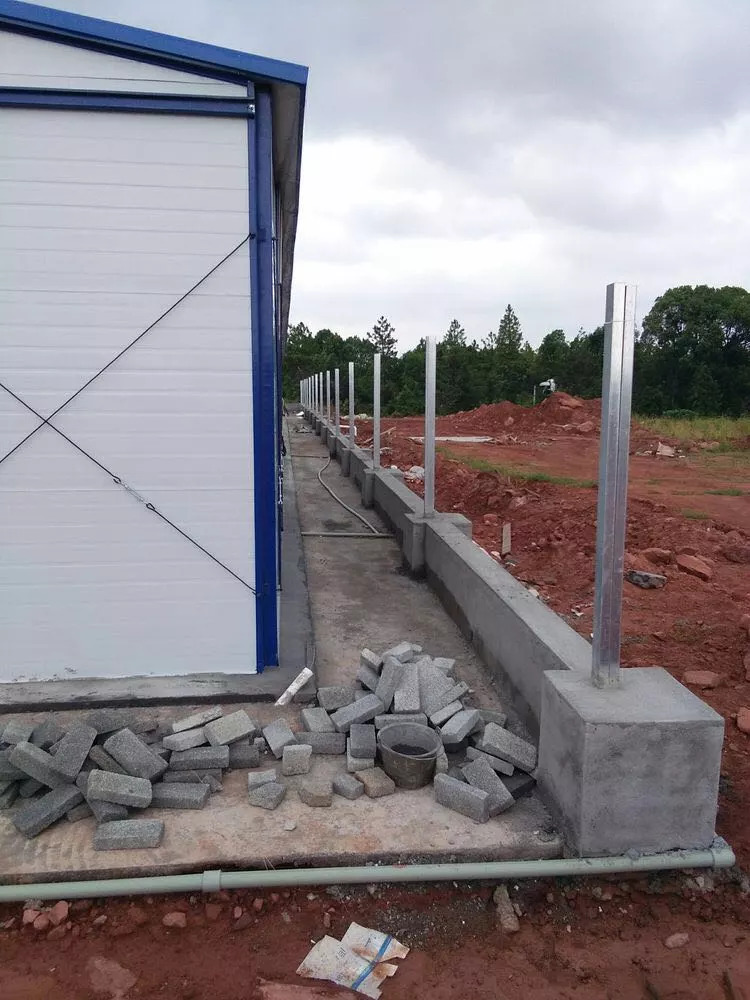

5.北側圍墻基礎梁砼澆筑施工完成50%;

 6.工人生活區臨建板房A棟室內管線施工完成;

7.辦公區原臨建板房拆除完成;

二、下周計劃

1. 工人生活區臨建板房食堂、浴室等配套設施室內裝修完成100%;

2. 臨建場地圍墻施工全部完成;

3.工人生活區臨建板房B棟室內裝修完成;

4.北側圍墻基礎梁砼澆筑施工完成100%;

5.工人生活區臨建板房A棟室內裝飾完成;

6.辦公區原臨建板房搭設完成;

7.臨建生活區大門制作完成;

服務單位:港口鎮

10

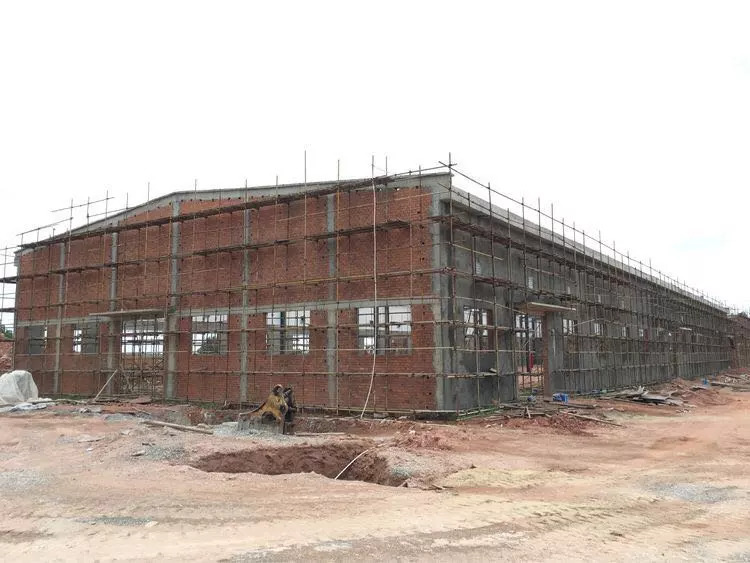

科技創業園二期項目

本周進展及下周計劃

一、本周進展

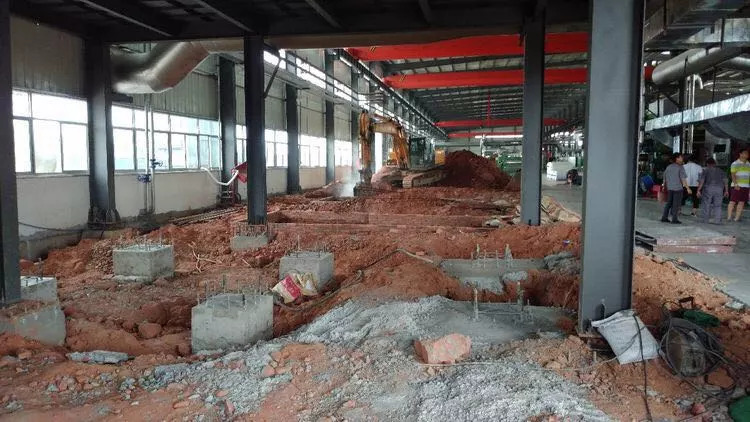

1、廠房R-A/D軸5.4米砌體砌筑完成;

2、廠房R-A/D軸8.7m梁柱澆筑施工中;

3、消防水池剪力墻鋼筋綁扎施工中;

4、研發樓二層砌體砌筑完成,正在構造柱模板安裝、消防管安裝及女兒墻壓頂模板安裝中;

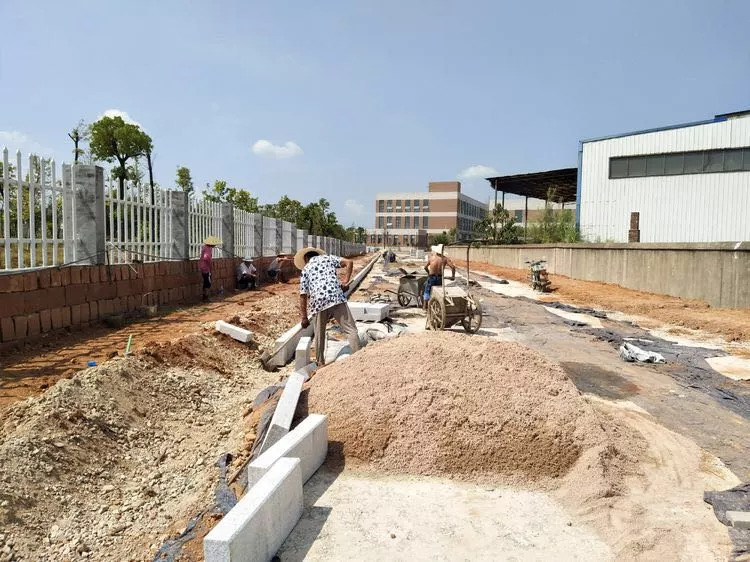

5、連接一期通道道路路基水穩層施工完成,正在路沿石砌筑施工中;

二、下周計劃

1、繼續上周計劃施工;

2、廠房R-A/D軸8.7米砌體砌筑施工;

3、研發樓構造柱澆筑;

4、消防水池剪力墻模板安裝;

5、連接一期通道道路施工;

服務單位:高新區

11

永奔機電項目

本周進展和下周計劃

一、本周進展

一號廠房回填土完成,二號廠房鋼結構

安裝柱子和抗風柱完成,三號廠房正在回填土,四號廠房地梁和柱子澆筑完成,五號研發樓澆筑完成。

辦證情況:公司注冊,刻章,稅務登記,銀行開戶已經完成,現在在辦理發改委備案立項。

二、下周計劃

五號研發樓搭內架。四號地梁和柱子保養,三號廠房回填土方 完成,泥工開始接圍墻完成,二號鋼結構安裝,一號鋼結構待安裝。

服務單位:花亭場

12

中科偉通項目

本周進展

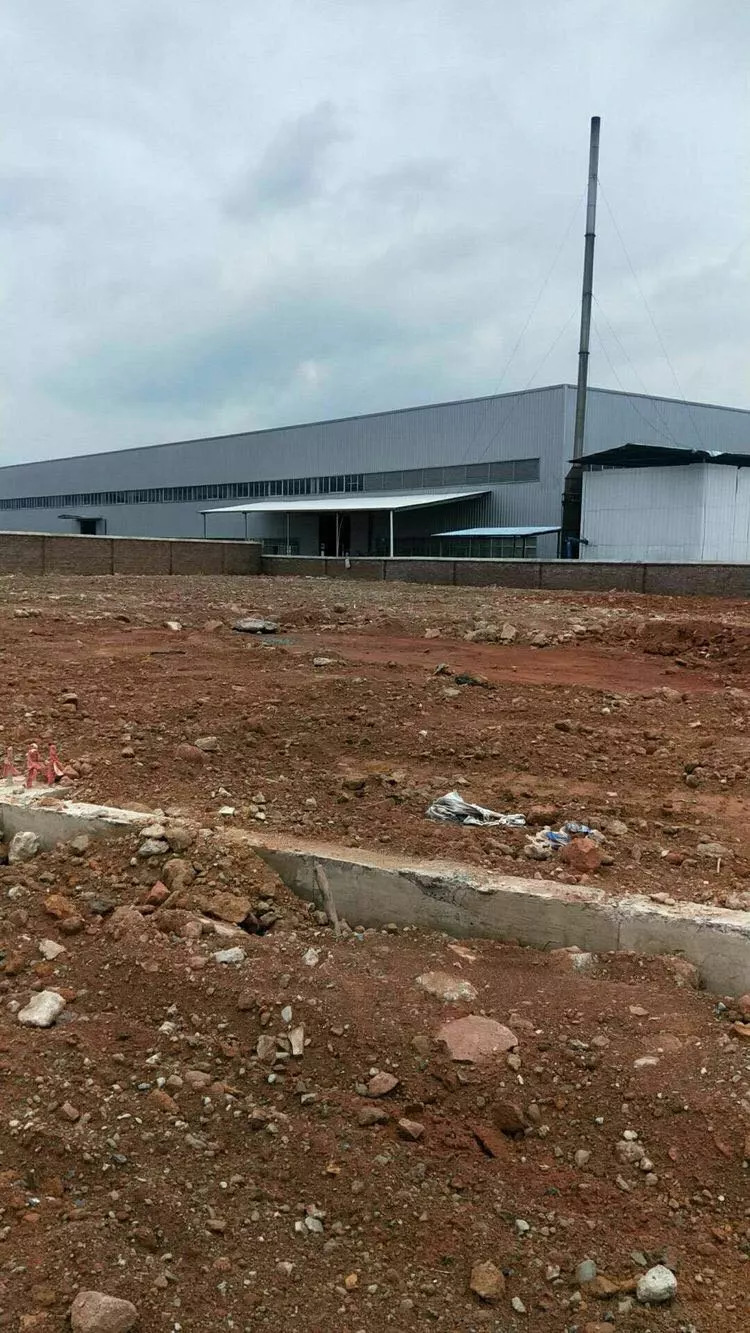

1、鋼構部分:1號(辦公樓)樓板已拼接完畢,正在加裝樓梯。1號倉庫區正在加裝電梯天井,現電焊工正在作業。3號(生產車間)車間中辦公室和工程部、制造部、五金倉庫隔房已做好,正在內部裝修噴漆。

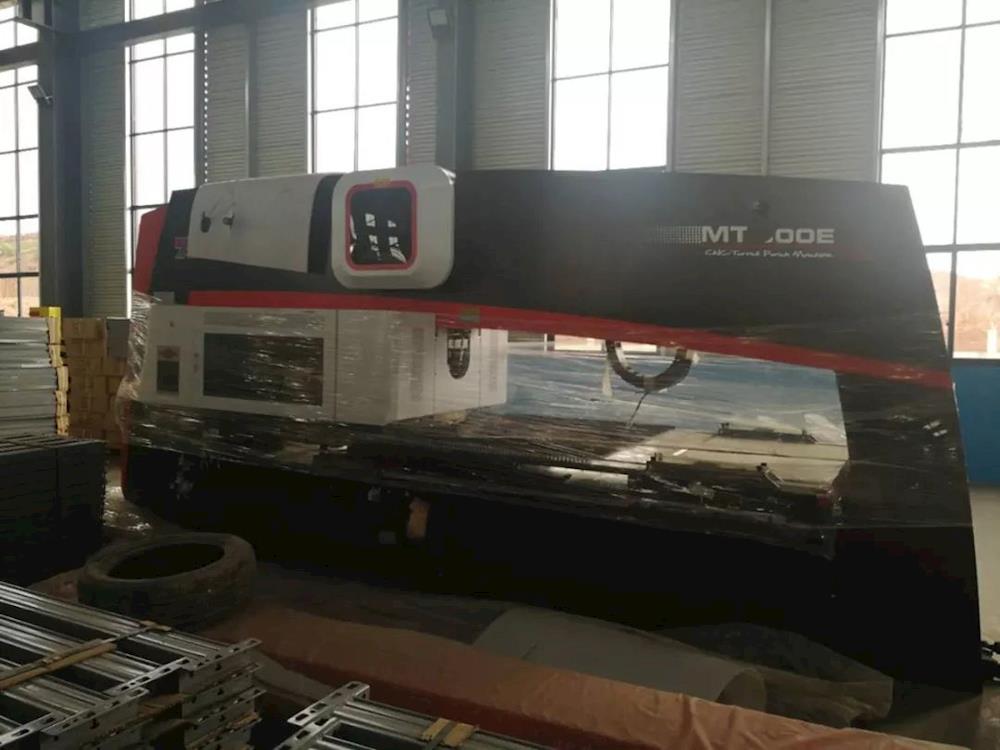

2、車間生產部分:3號(生產車間)生產設備已運入。按要求擺外,生產車間中五金倉庫正在安裝貨架。該車間計劃月底進行生產。

3、其它部分:東面、南面、北面圍墻已裝好防護網。保安室已裝修好,公司門樓正在裝修。

服務單位:南巖鎮

13

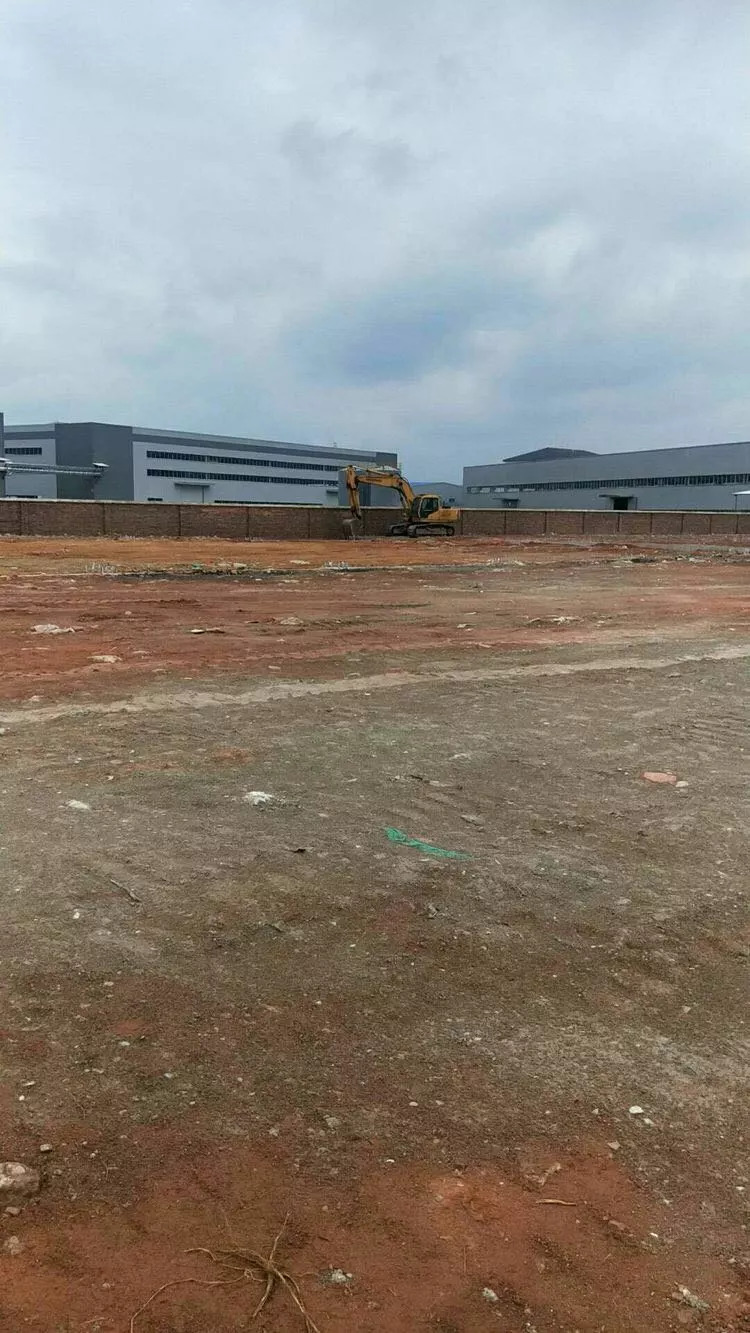

利特雅工貿項目

本周進展

自建80畝場地平整進展:場地在加緊施工中。

服務單位:桃源街道
